Stavba domu bude zahájena na jaře 2009.
Do konce letošních prázdnin budeme mít kompletní projekt.
16.09.2008 ... měření radonu

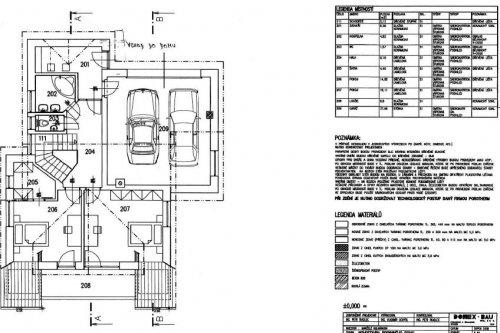

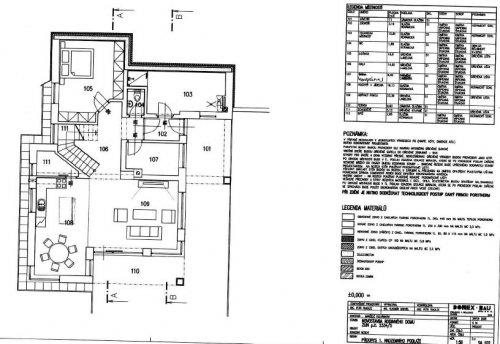

02.10.2008 ... hotový projekt od stavaře + souhrnná tech. zpráva
03.08.2009 ... stavba povolena!

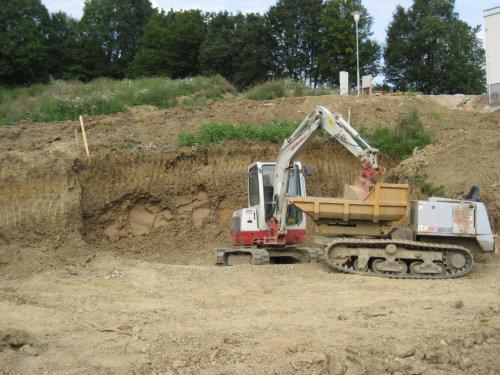

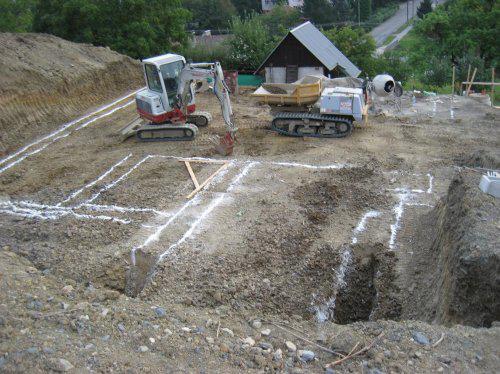

06.08.2009 ... začín…
Stavba domu bude zahájena na jaře 2009.
Do konce letošních prázdnin budeme mít kompletní projekt.
16.09.2008 ... měření radonu
02.10.2008 ... hotový projekt od stavaře + souhrnná tech. zpráva
03.08.2009 ... stavba povolena!

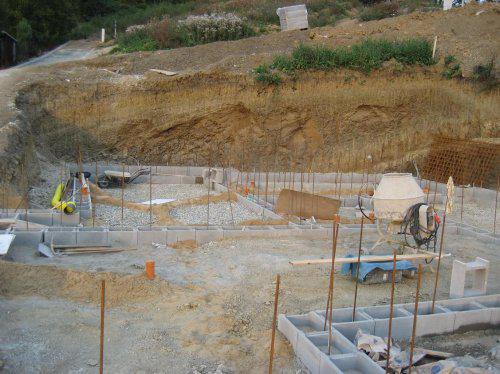

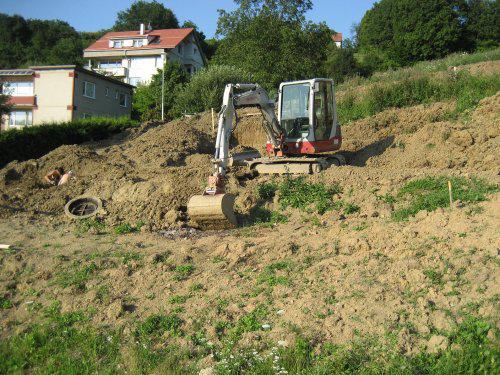

06.08.2009 ... začíná se bagrovat

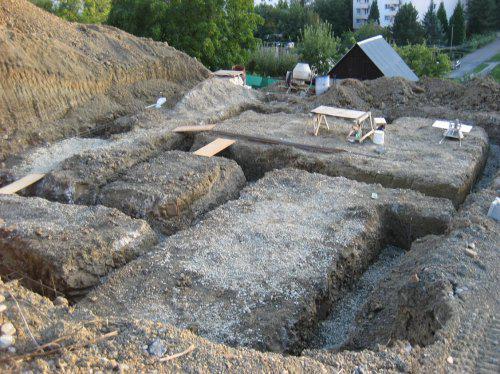

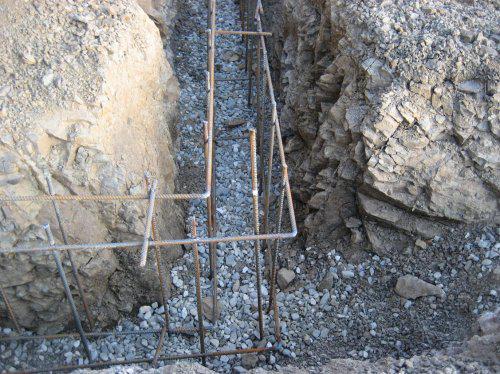

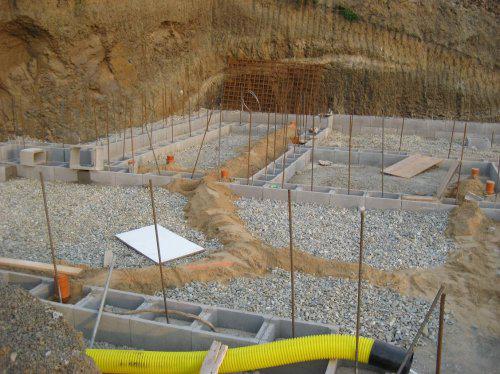

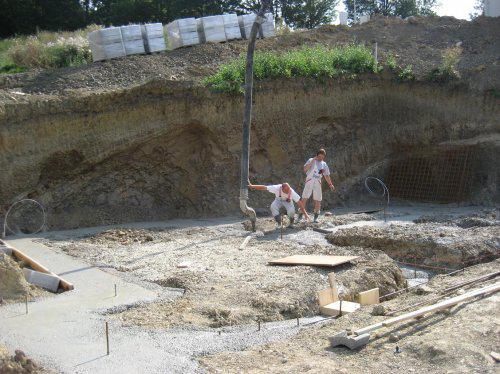

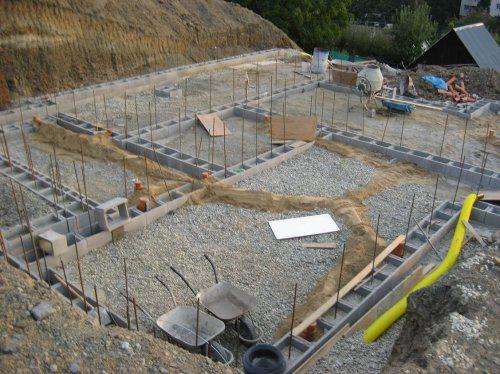

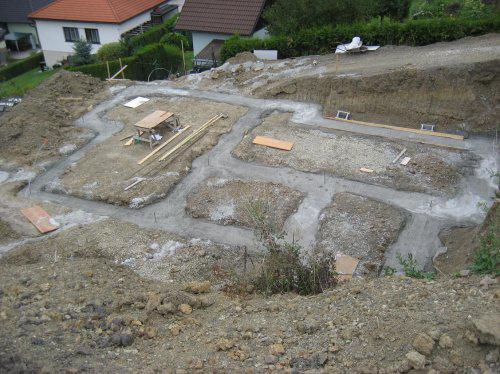

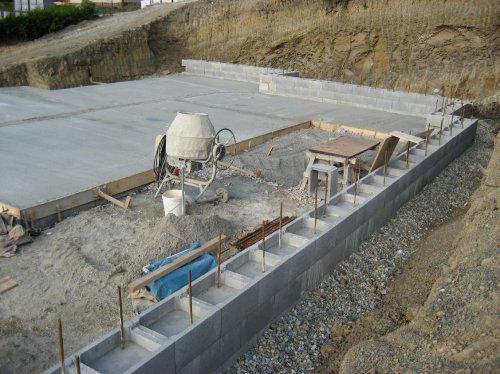

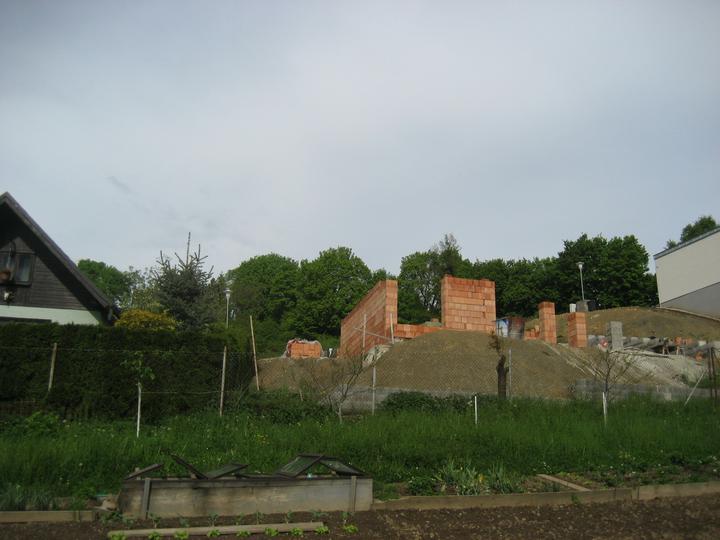

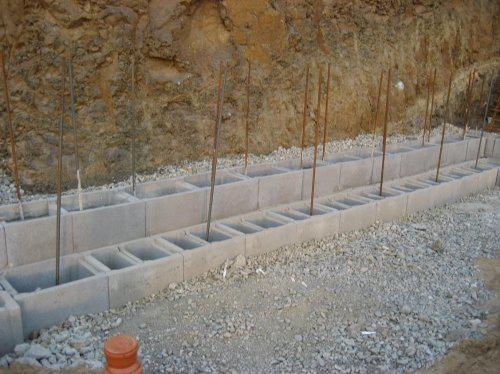

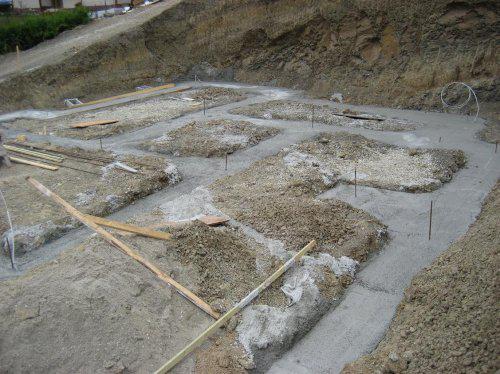

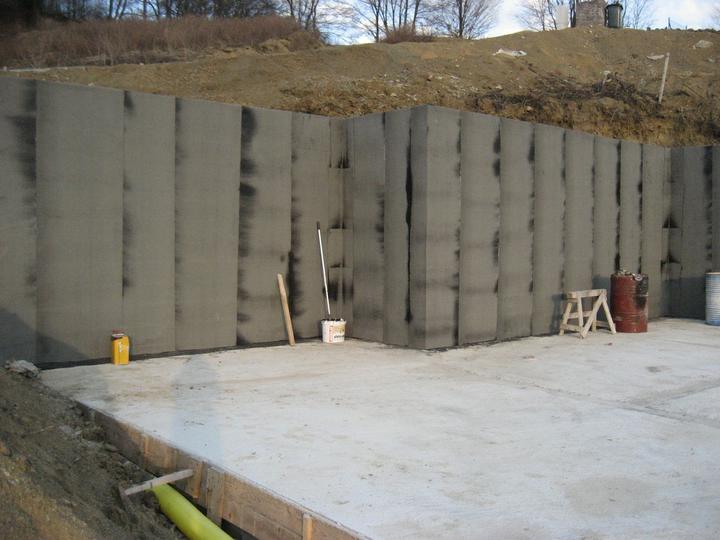

02.09.2009 ... hotové základové pásy (beton B20 - 56k.)

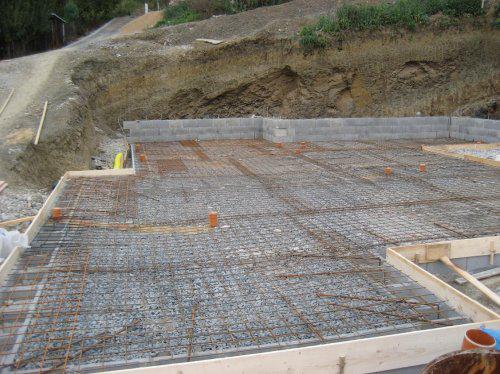

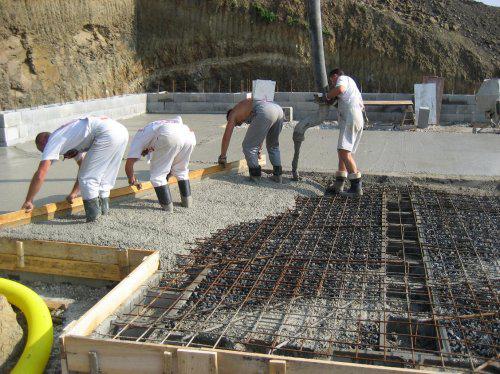

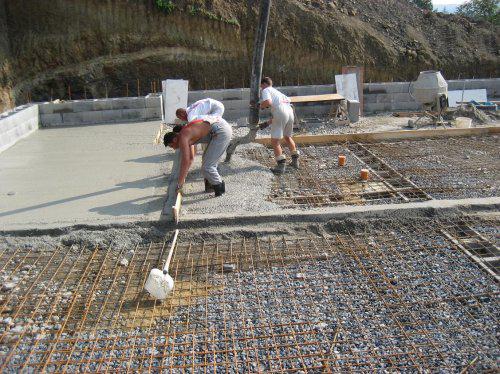

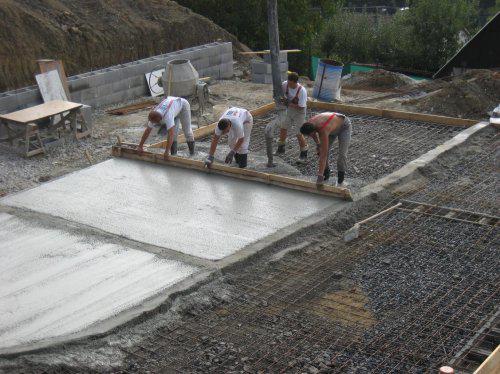

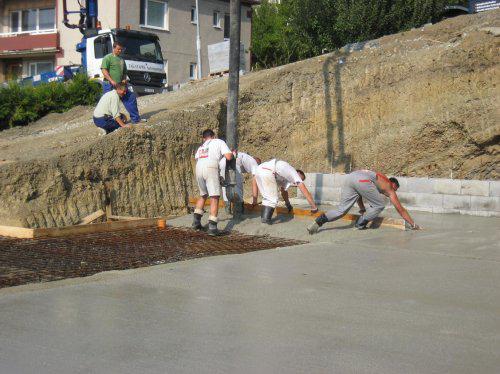

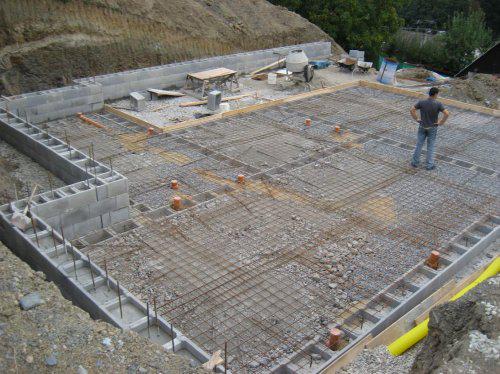

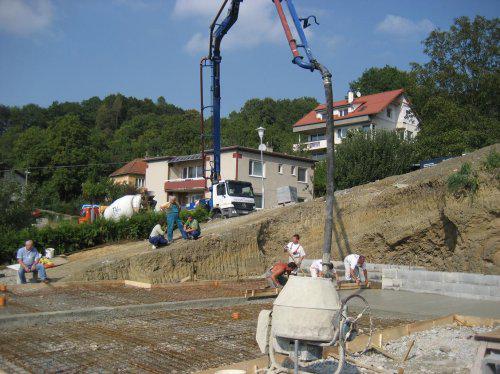

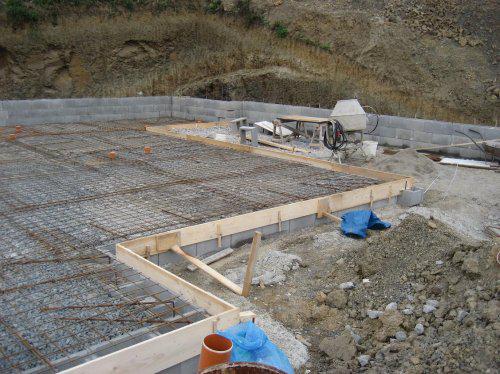

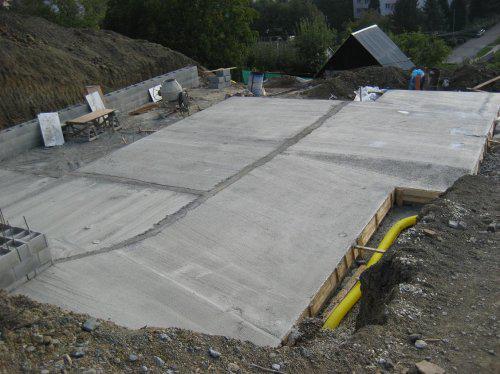

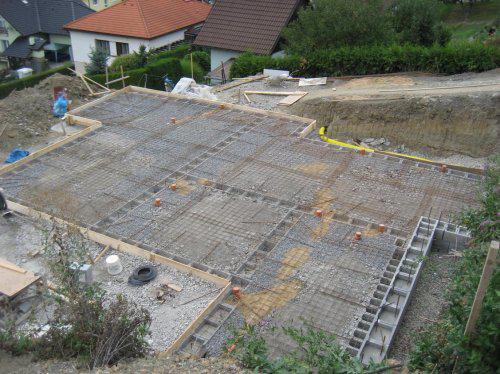

18.09.2009 ... zalitá základová deska (beton B20 - 25k.)

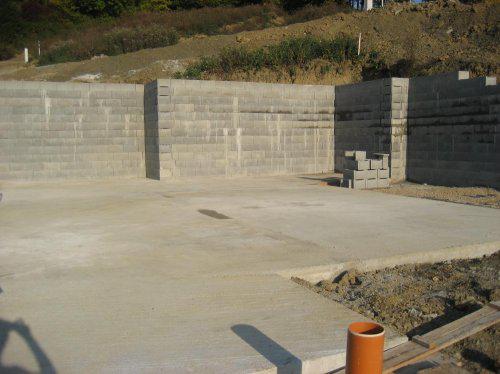

07.10.2009 ... opěrná stěna

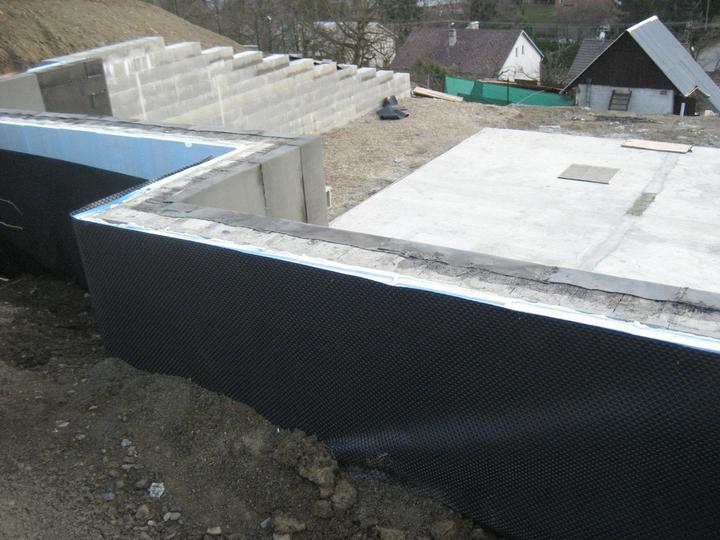

01.04.2010 ... izolace

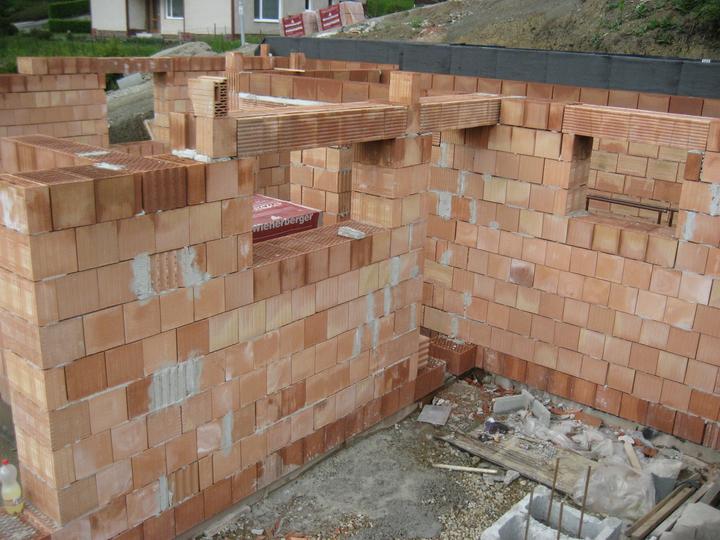

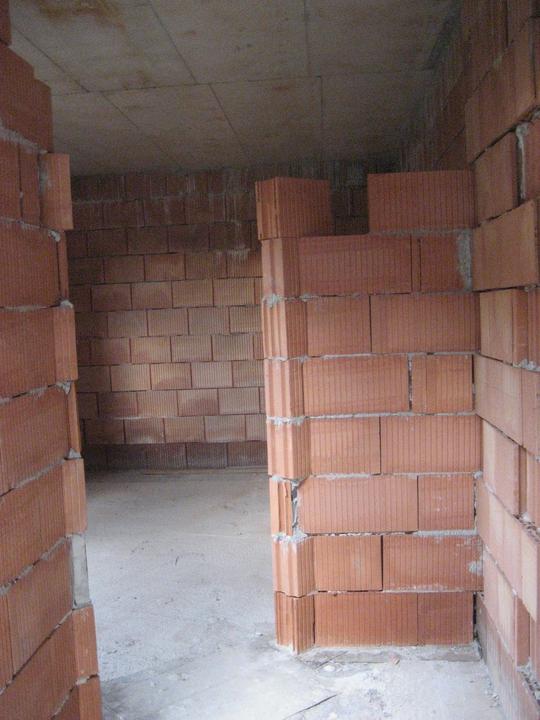

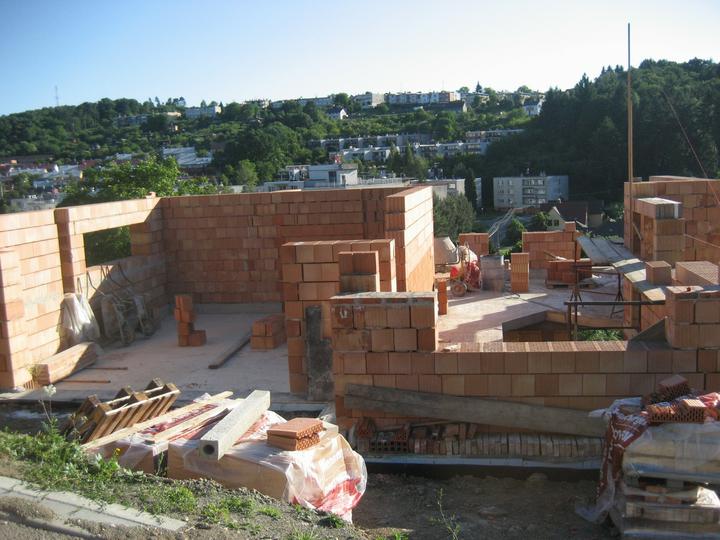

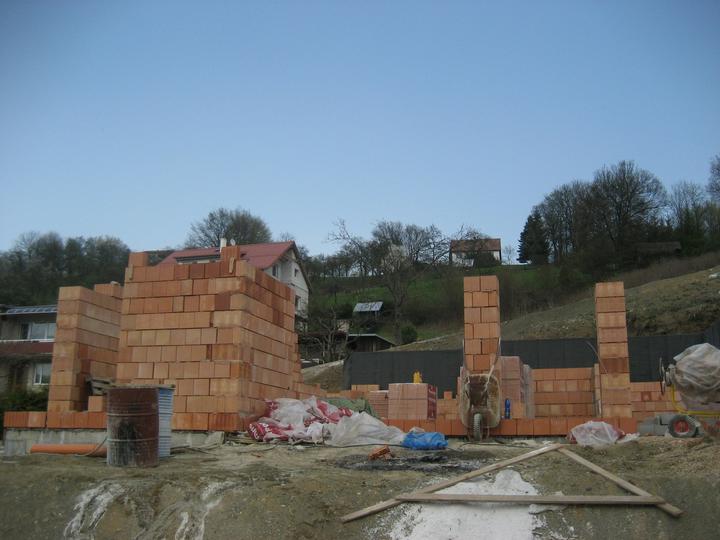

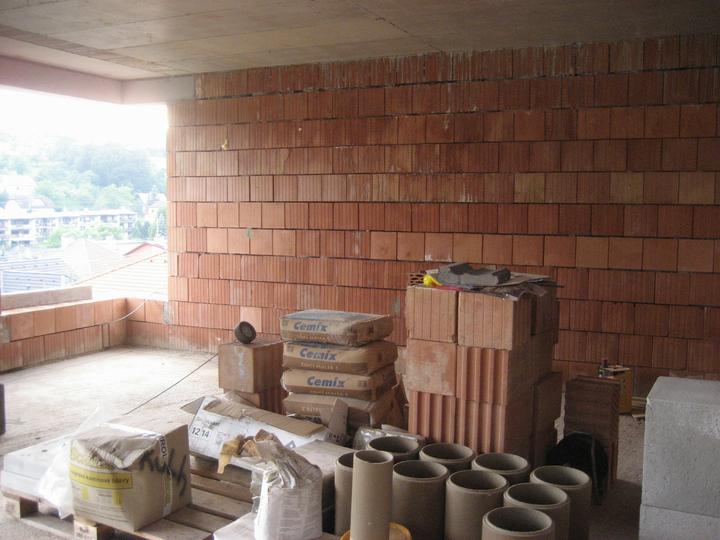

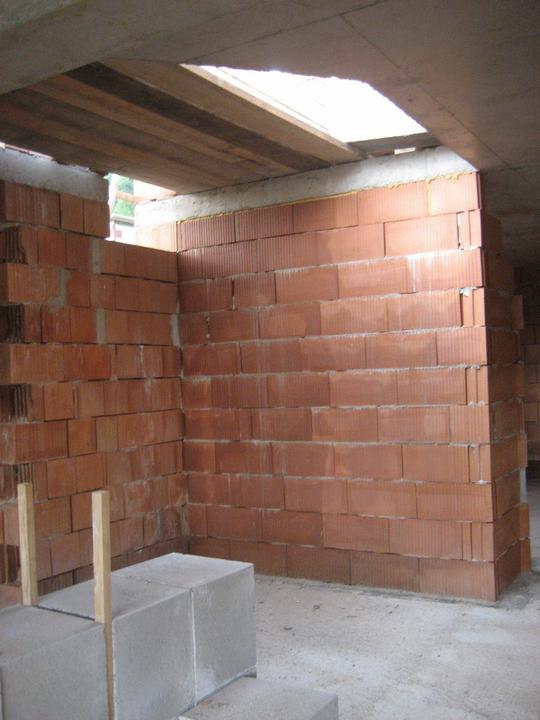

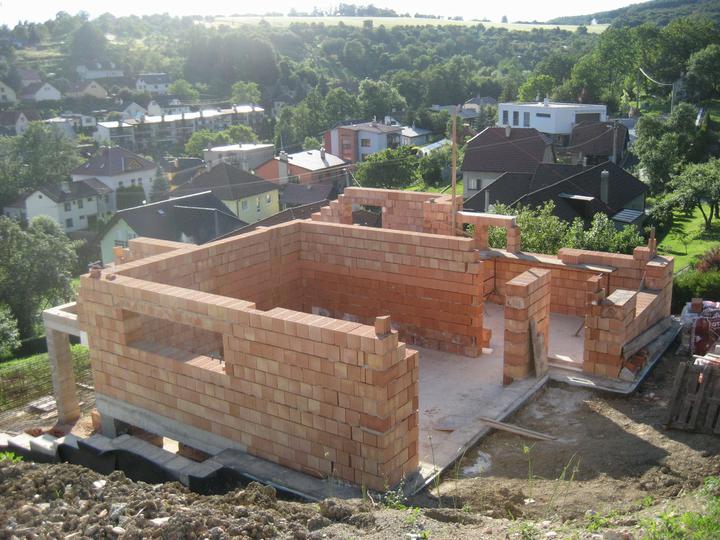

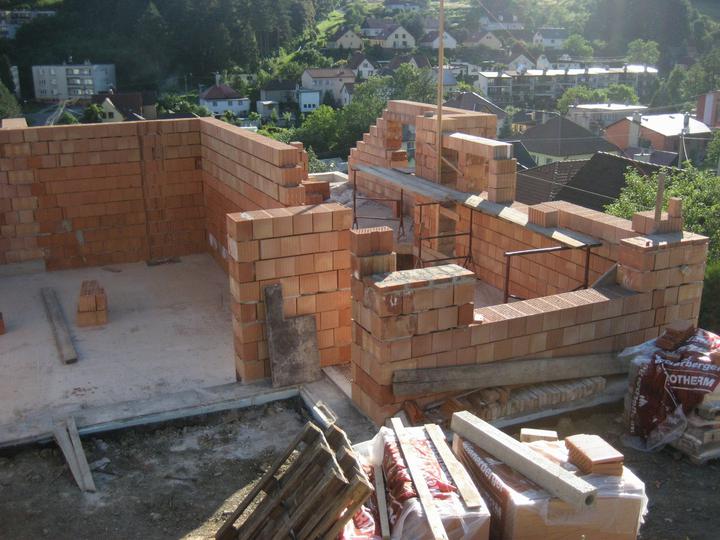

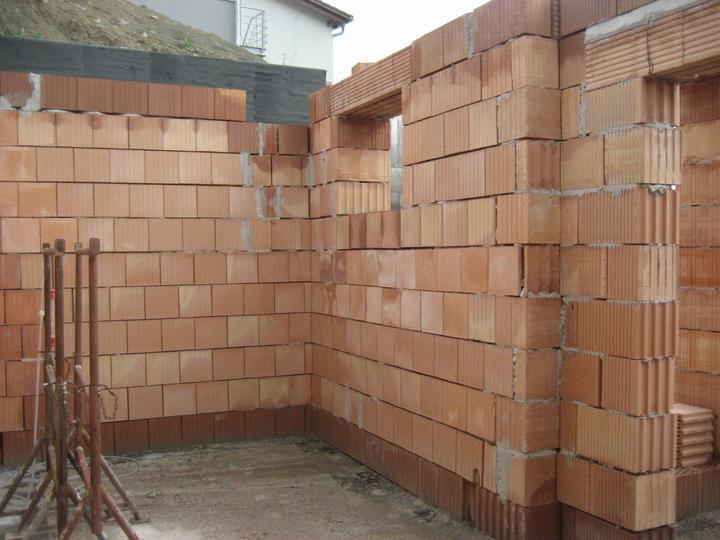

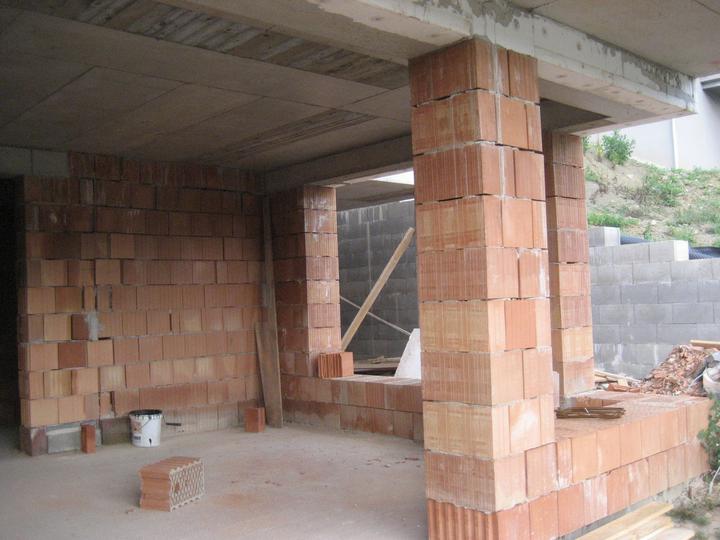

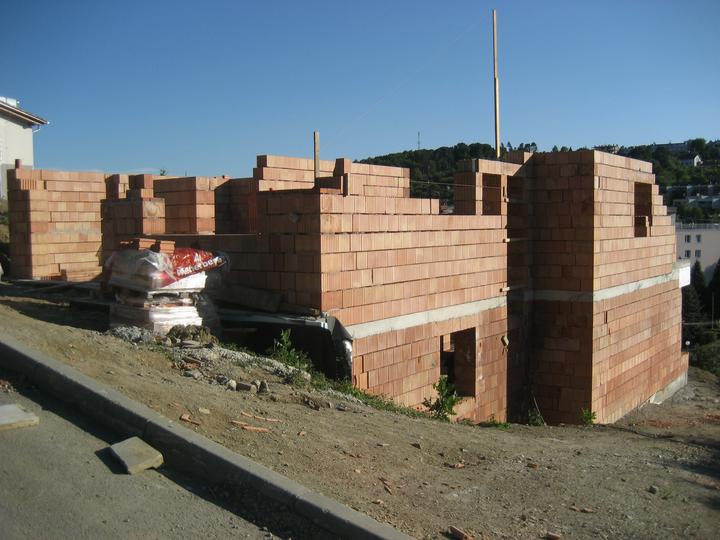

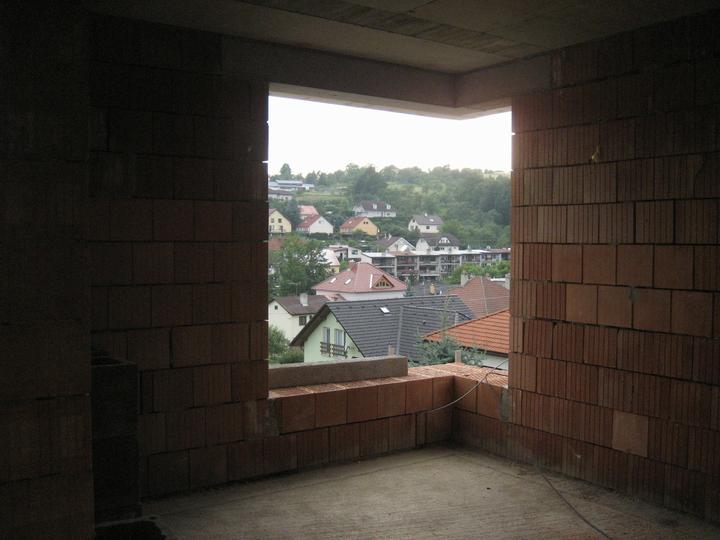

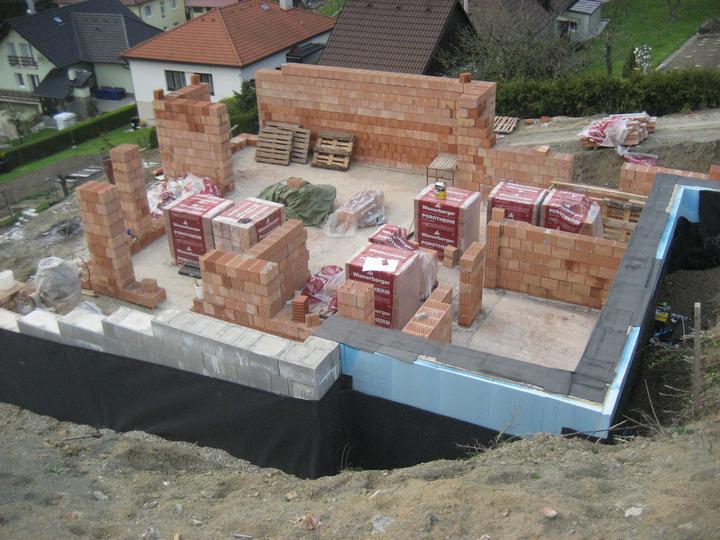

06.04.2010 ... založení cihel

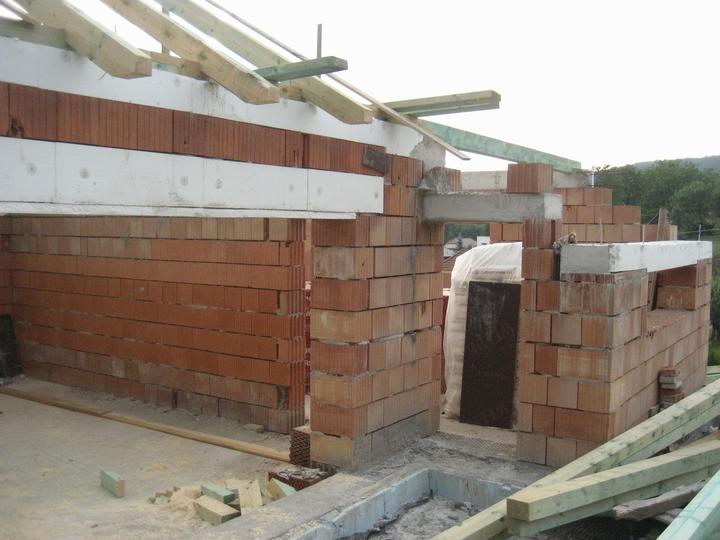

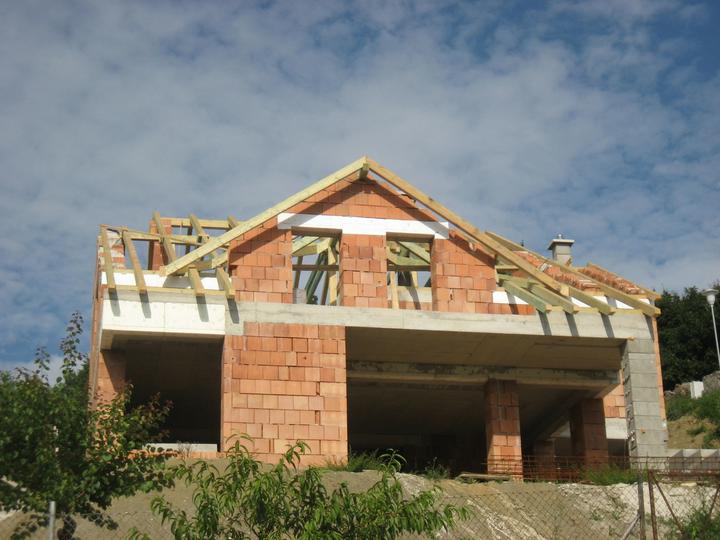

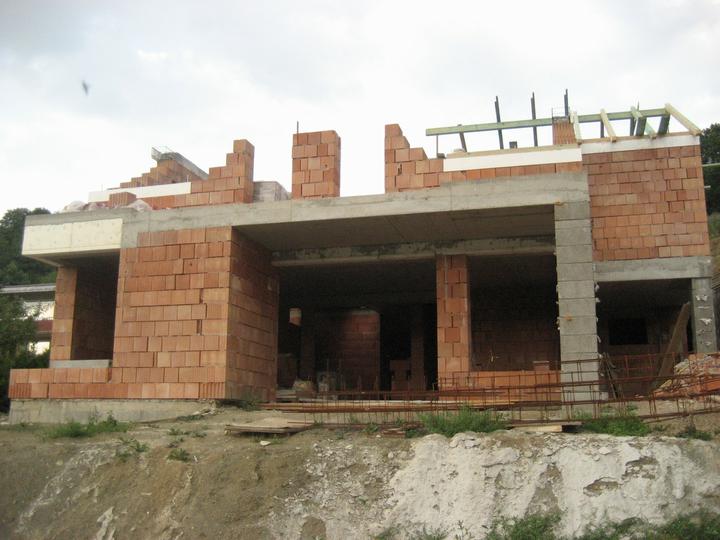

17.05.2010 ... bednění stropu

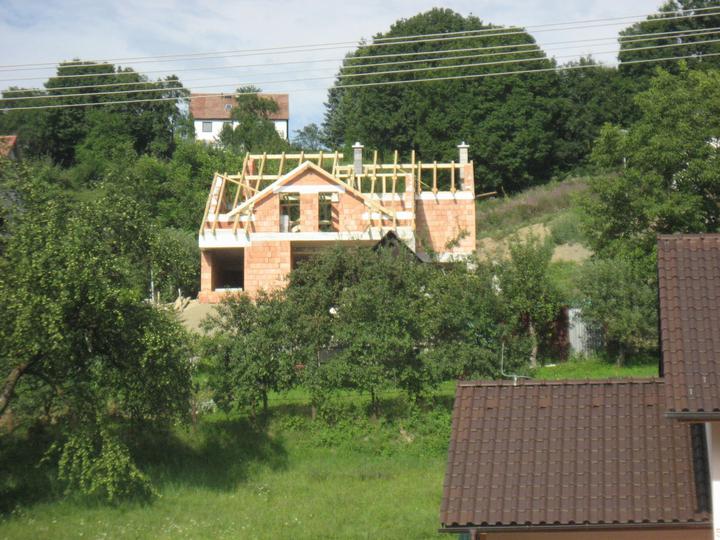

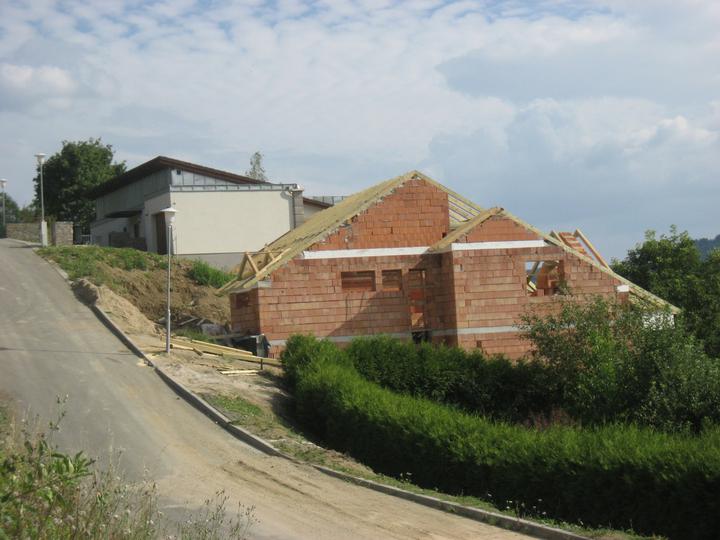

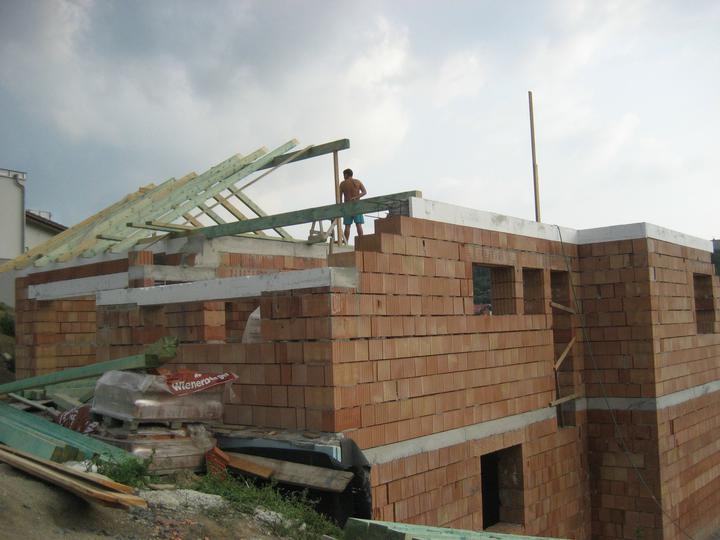

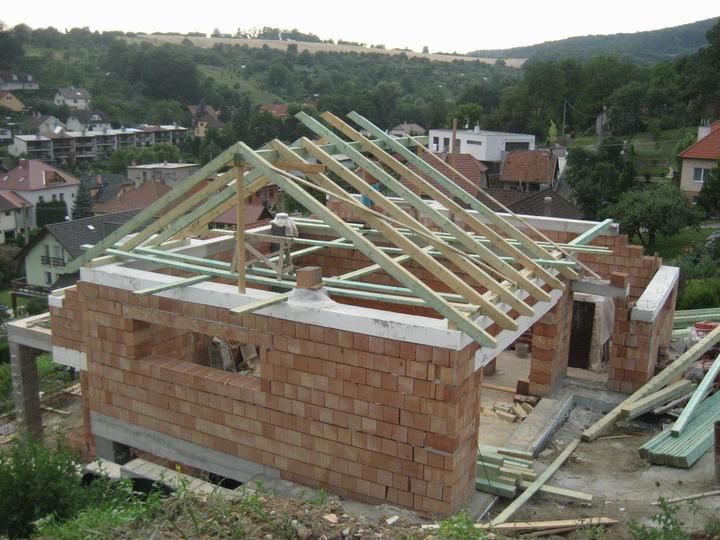

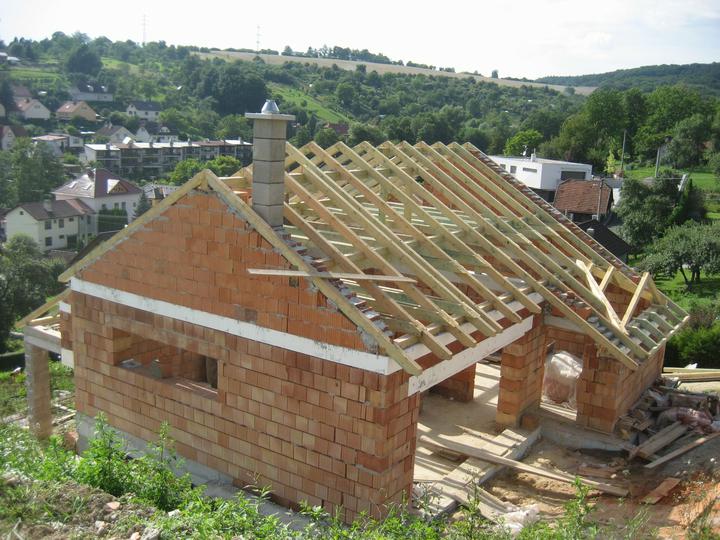

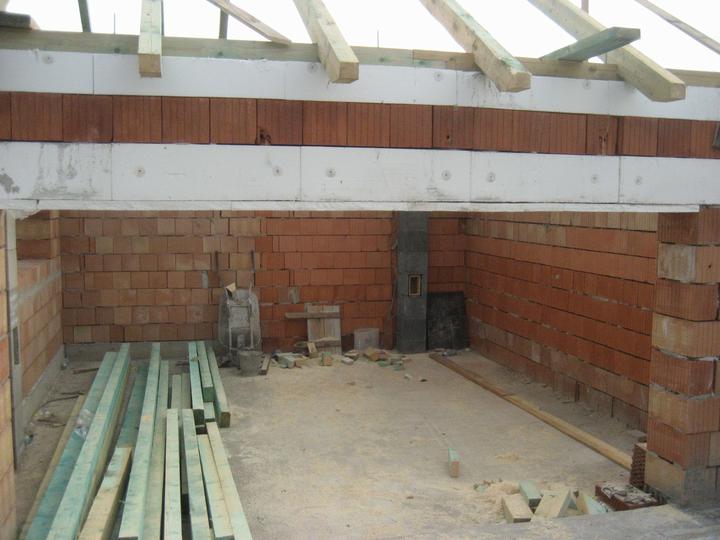

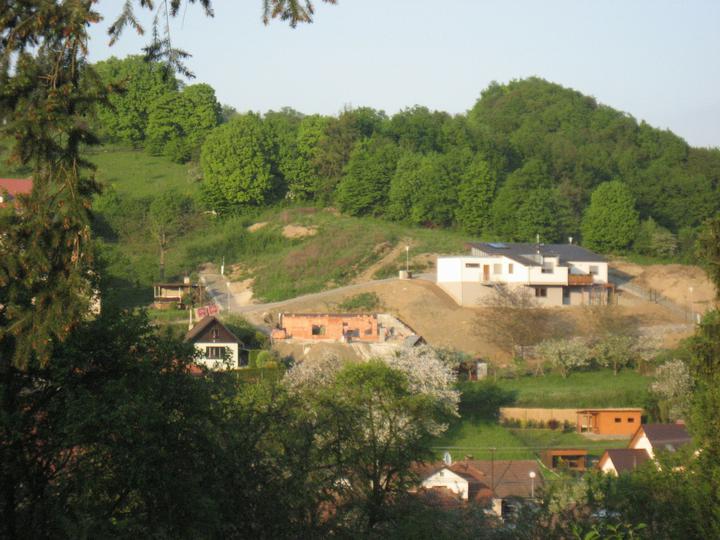

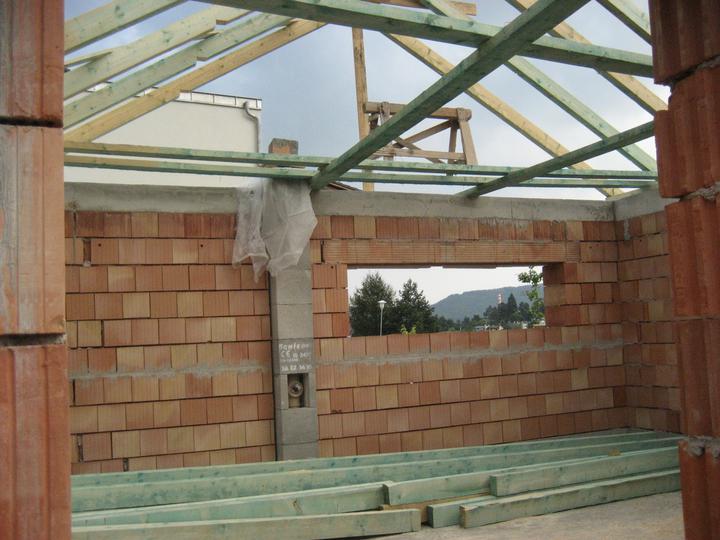

05.08.2010 ... dodělány krovy na střeše
09.082010 ... plachta na střechu, laťky

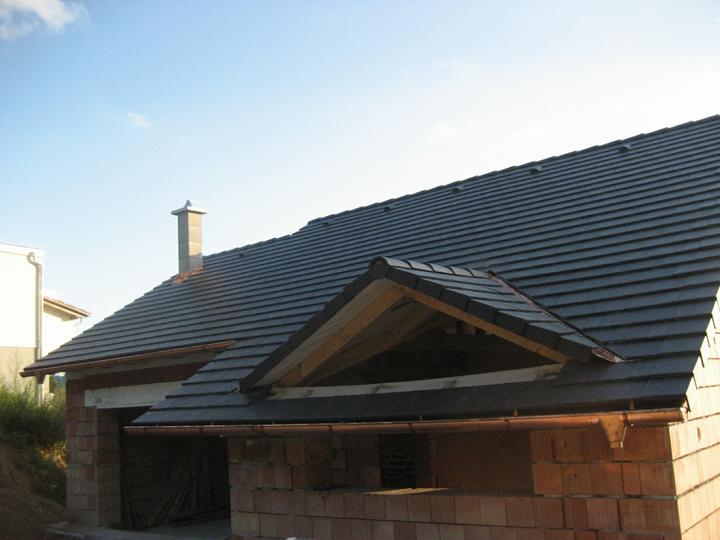

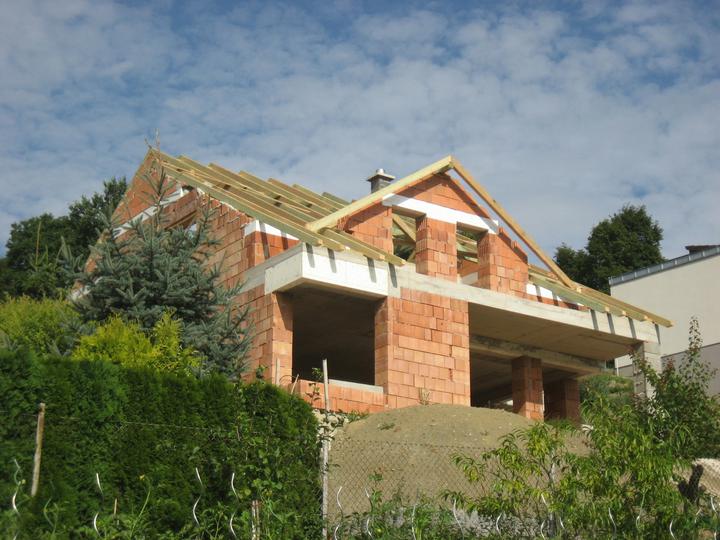

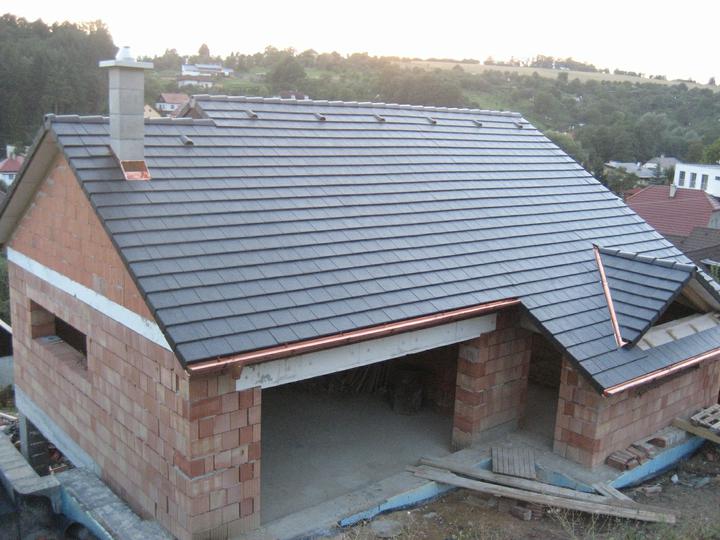

29.8.2010 ... střech hotová

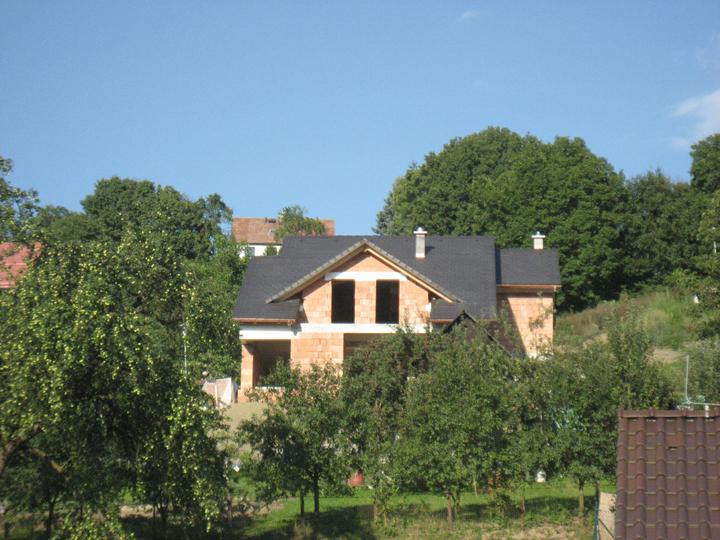

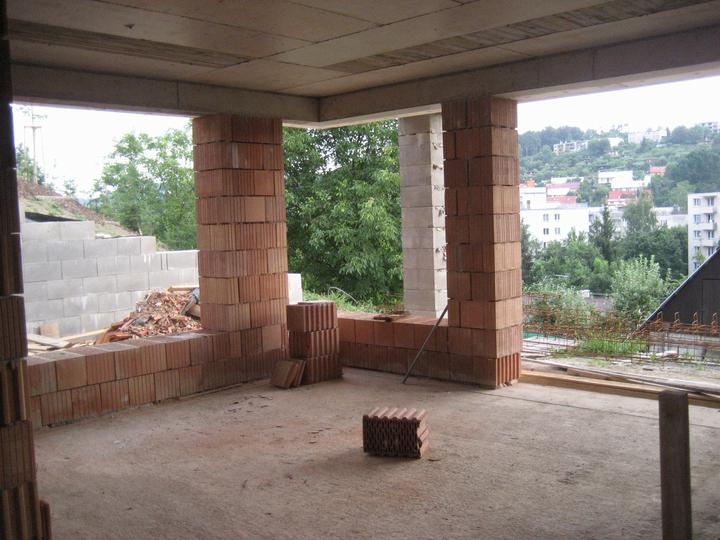

11.10. - 15.10.2010 ... udělány vnitřní příčky
