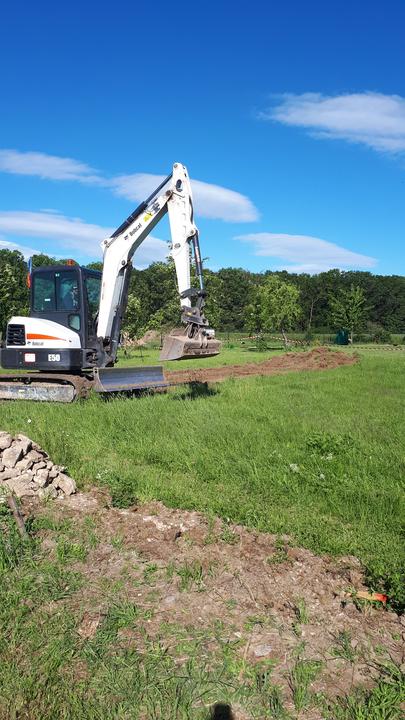

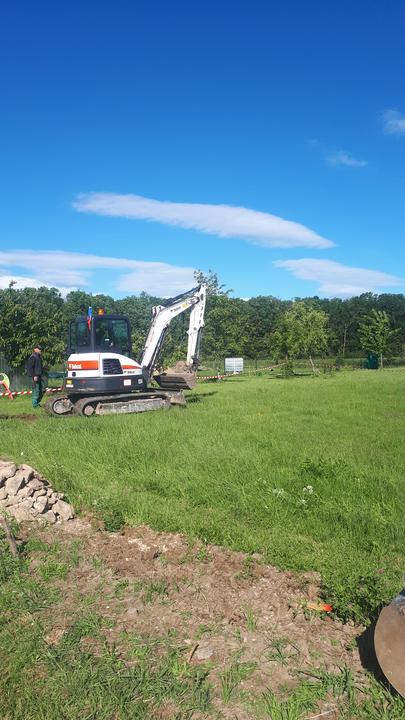

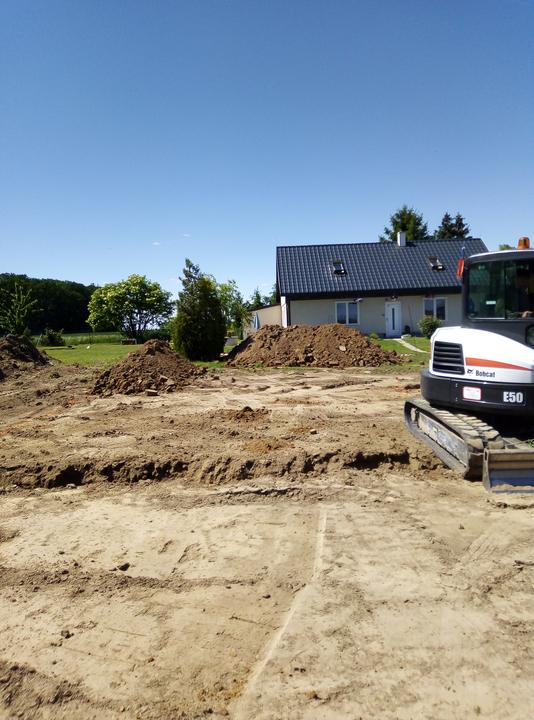

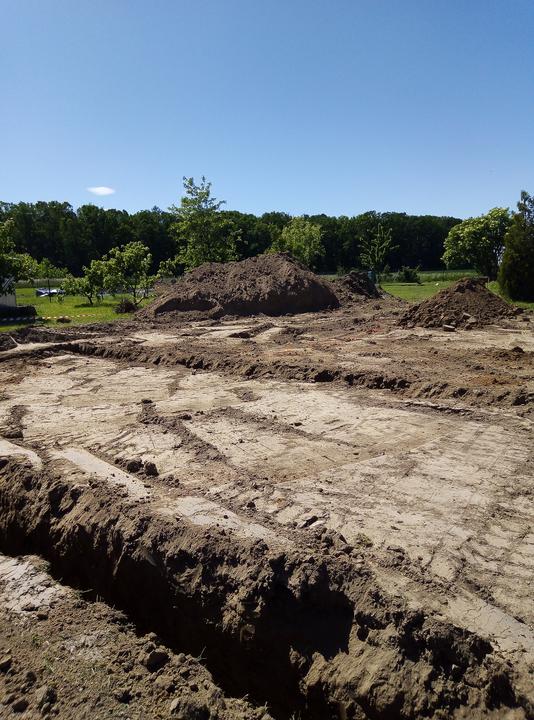

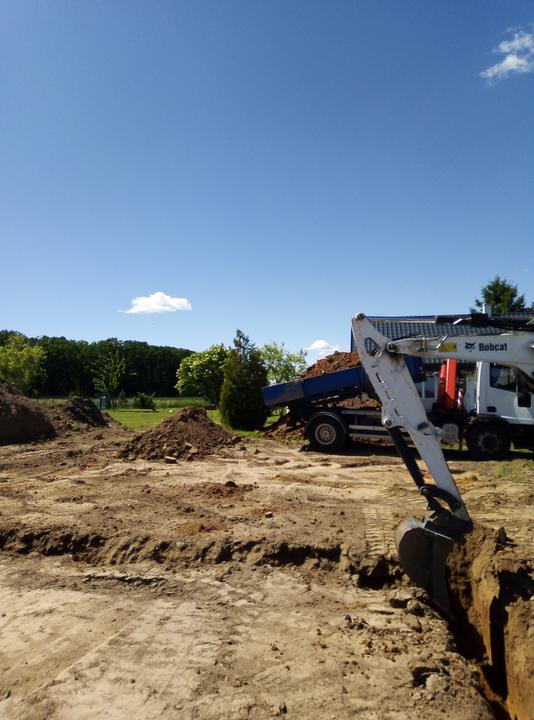

29.5. První kopnuti

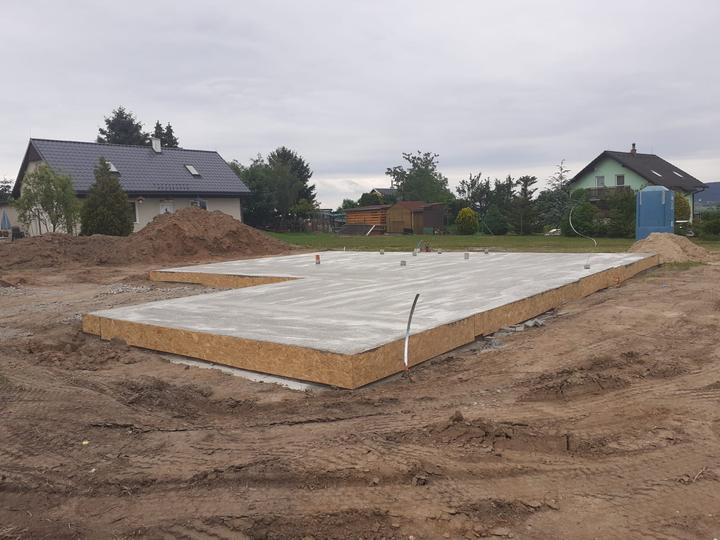

10.6. Hotová základová deska

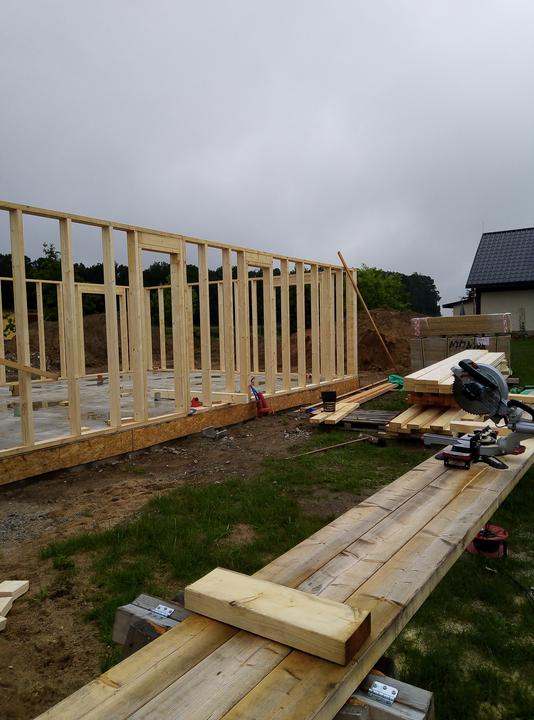

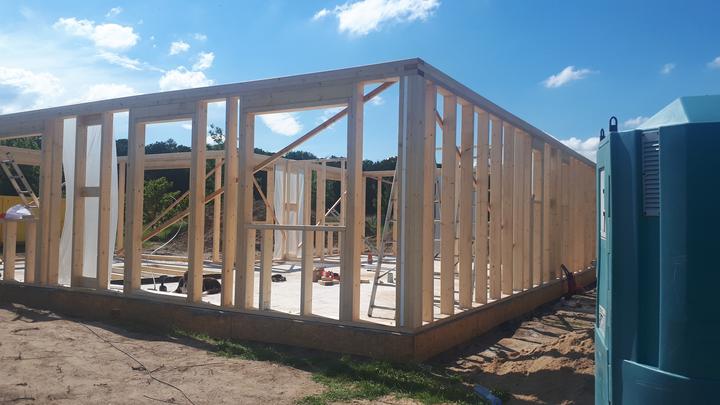

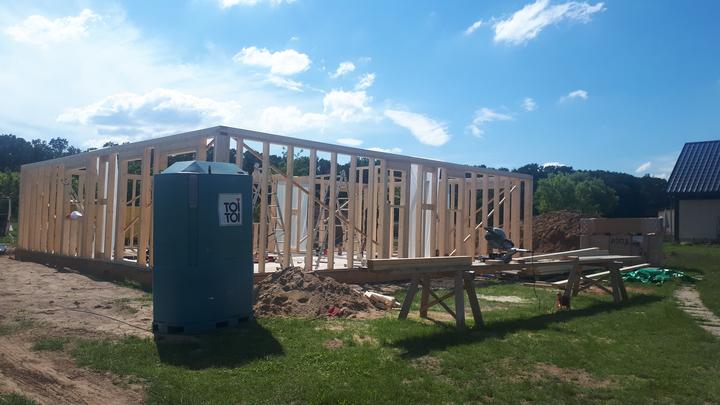

23.6. Začínáme se skeletem - zdržuje nás počasí :(

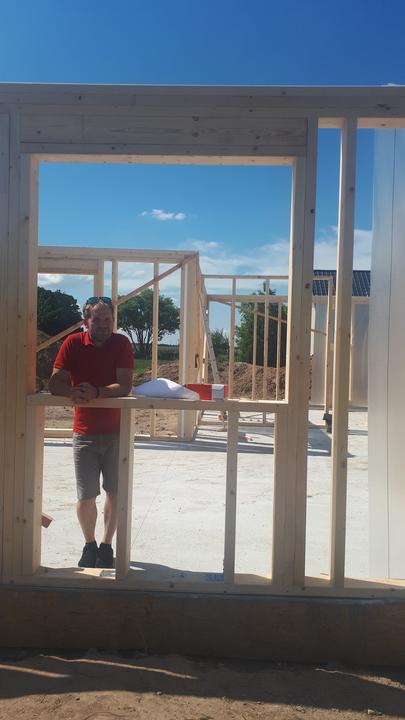

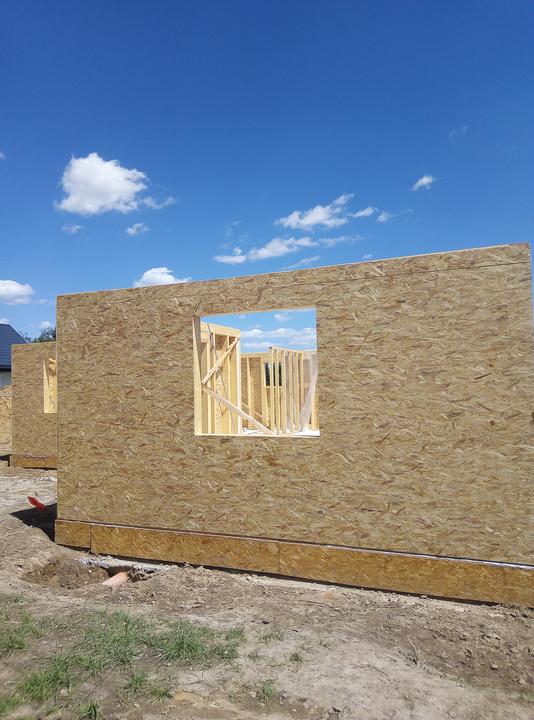

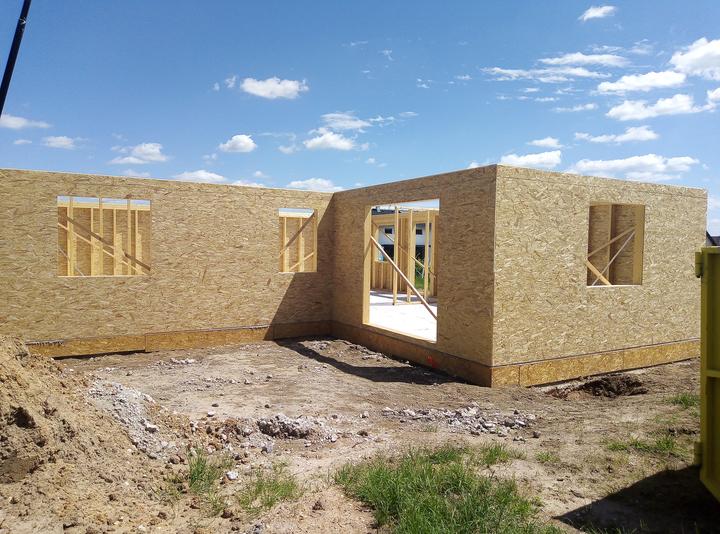

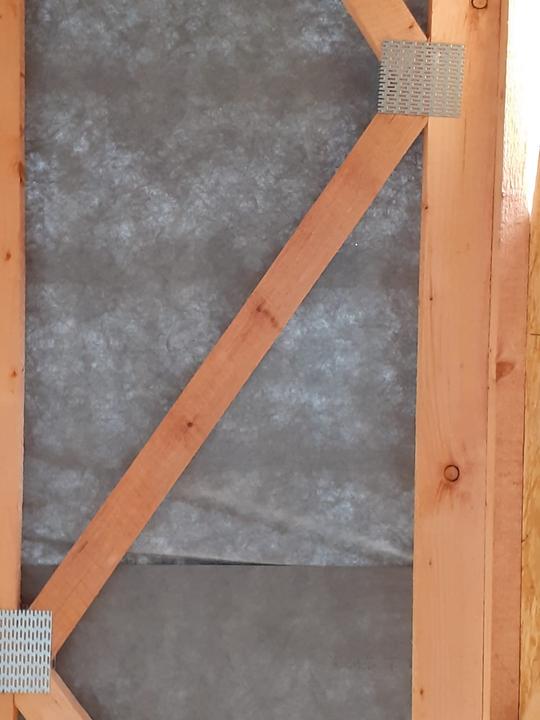

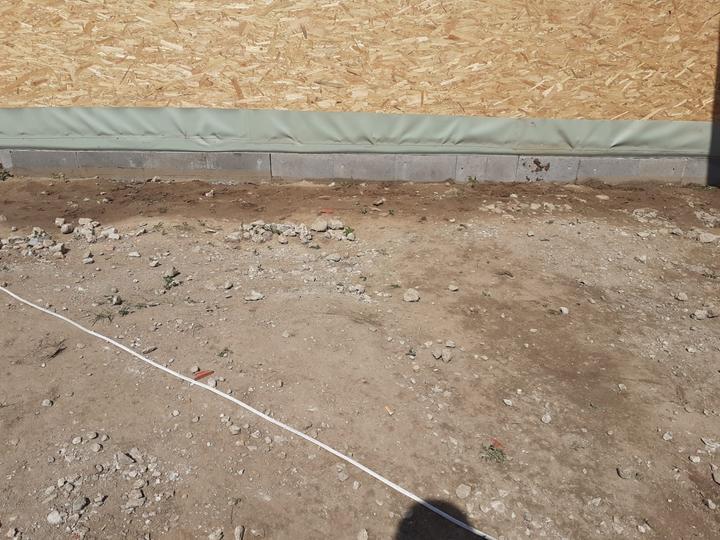

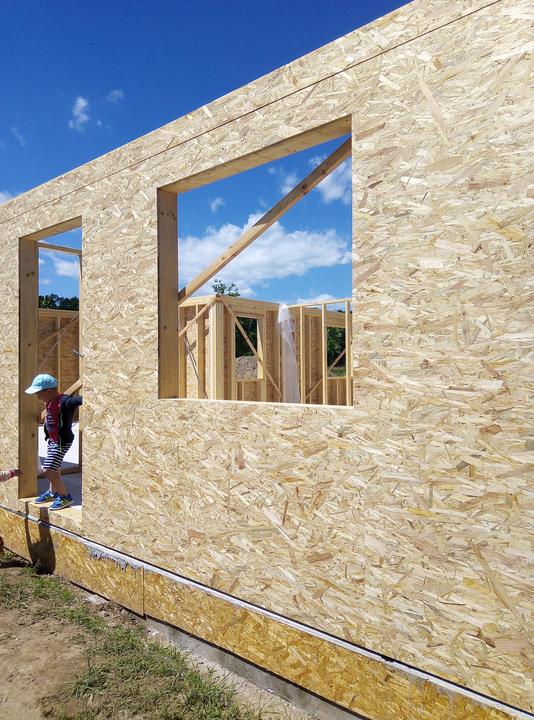

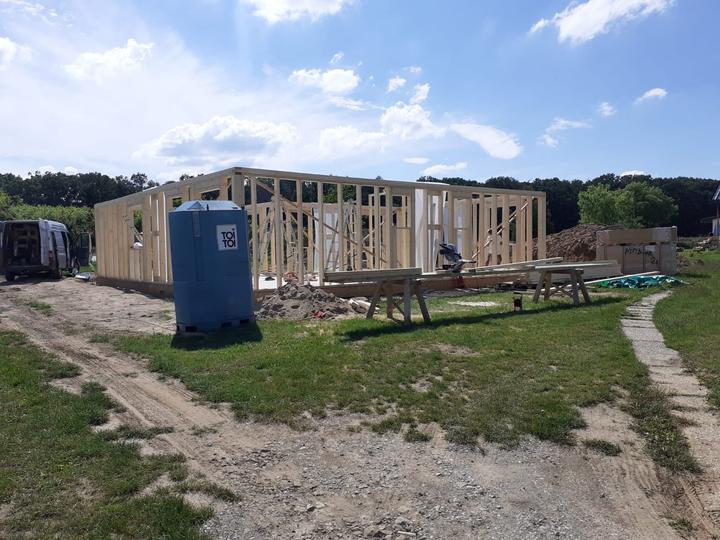

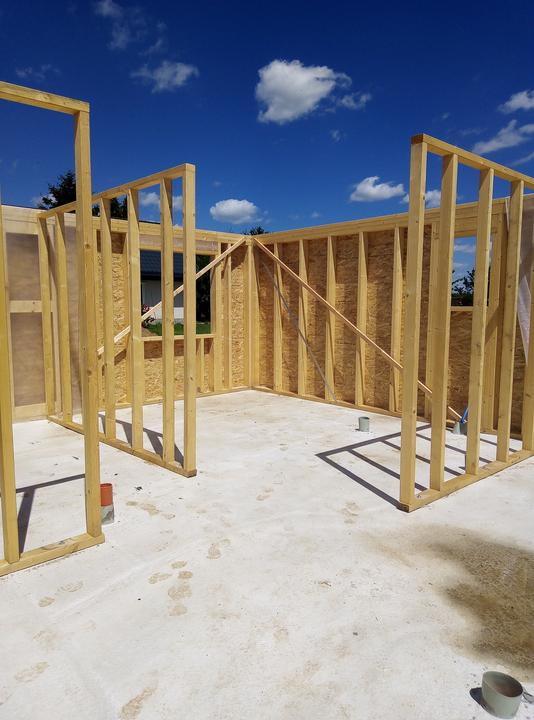

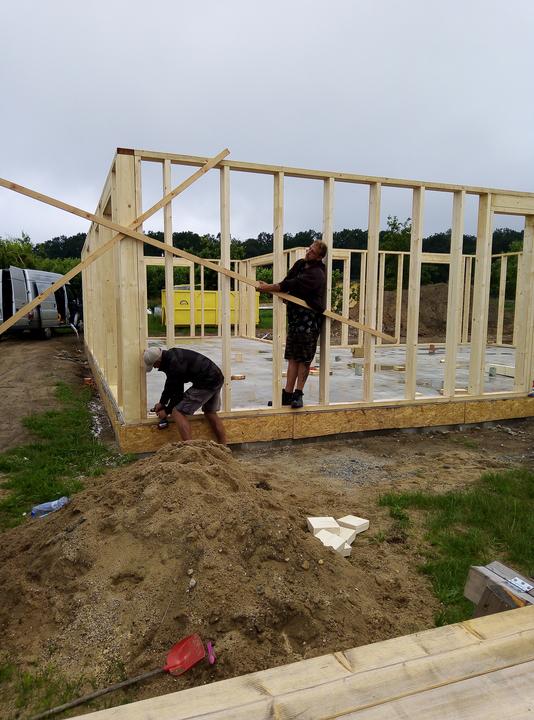

30.6. Hotové obvodové zdi a příčky

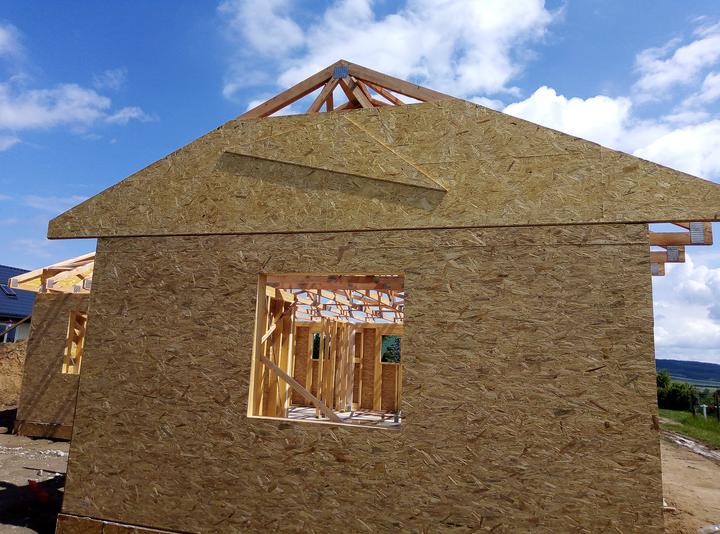

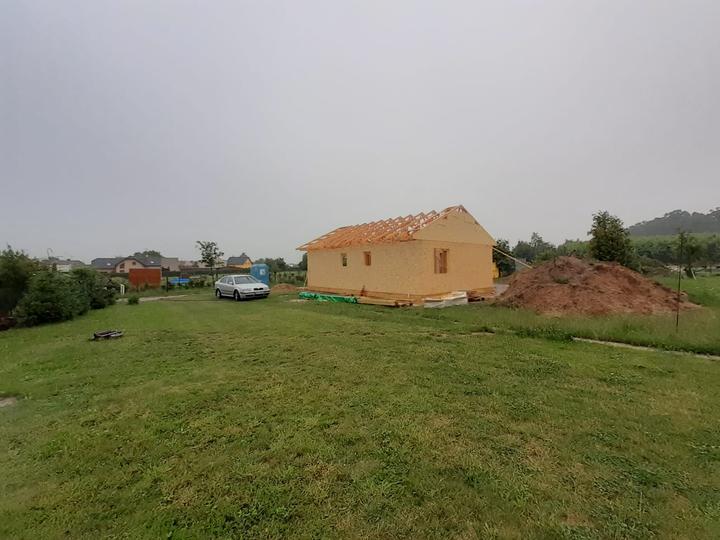

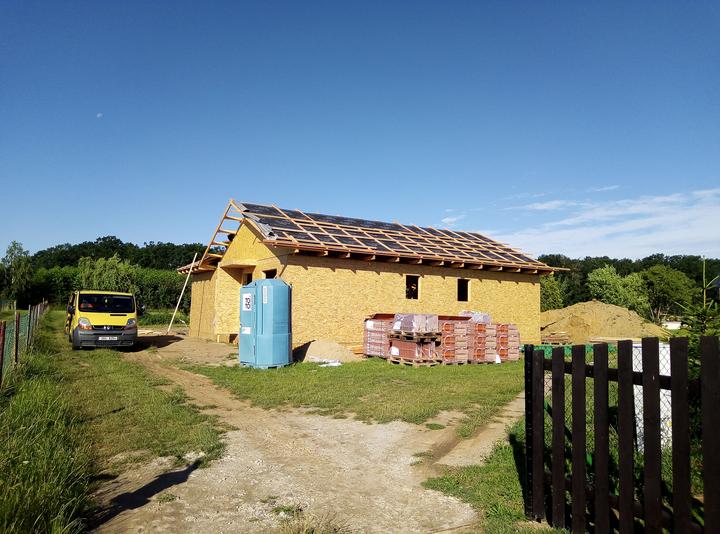

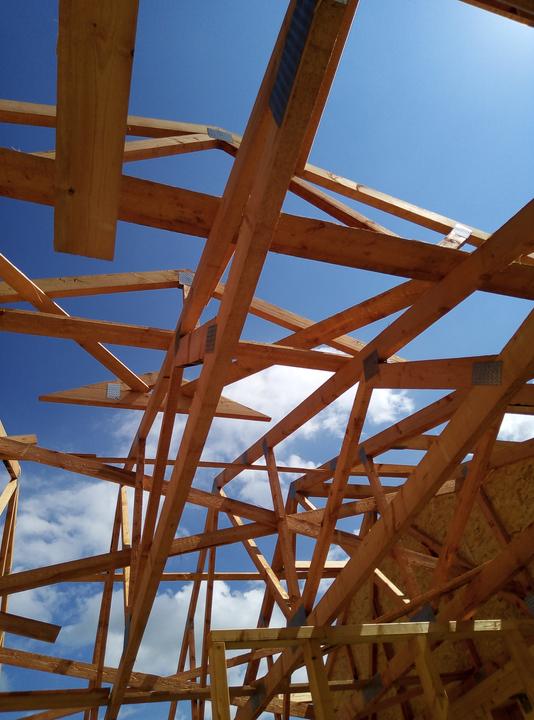

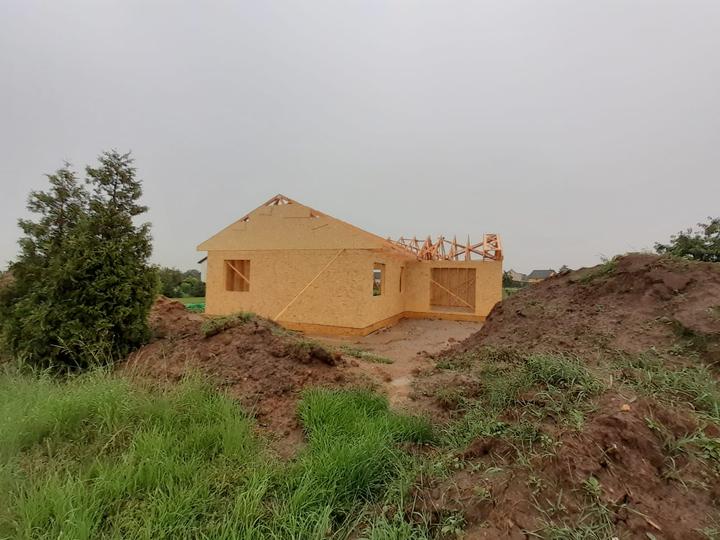

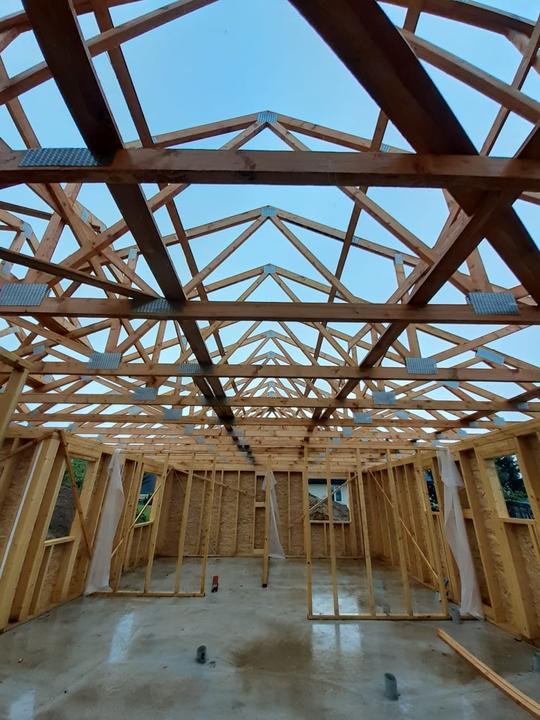

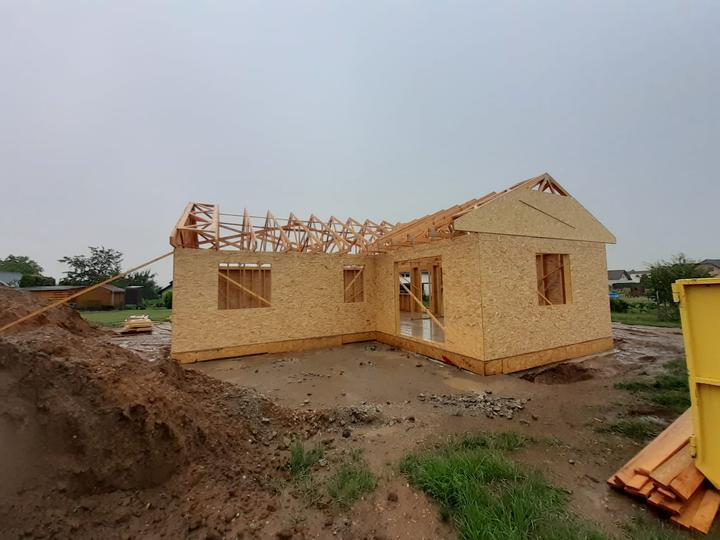

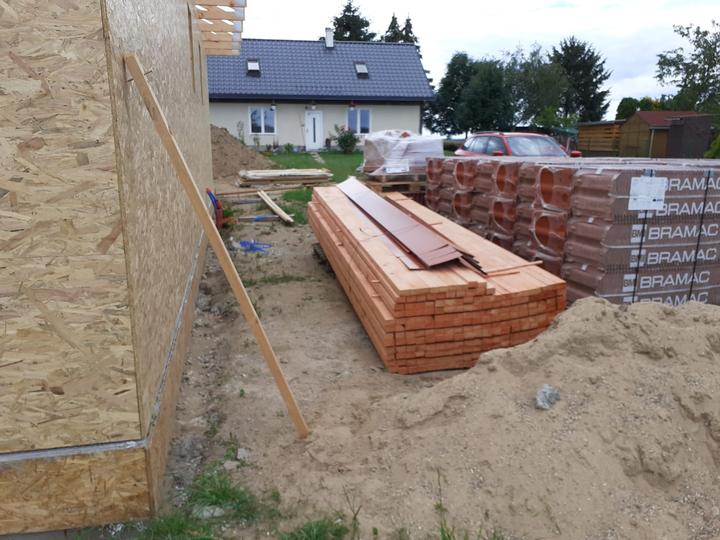

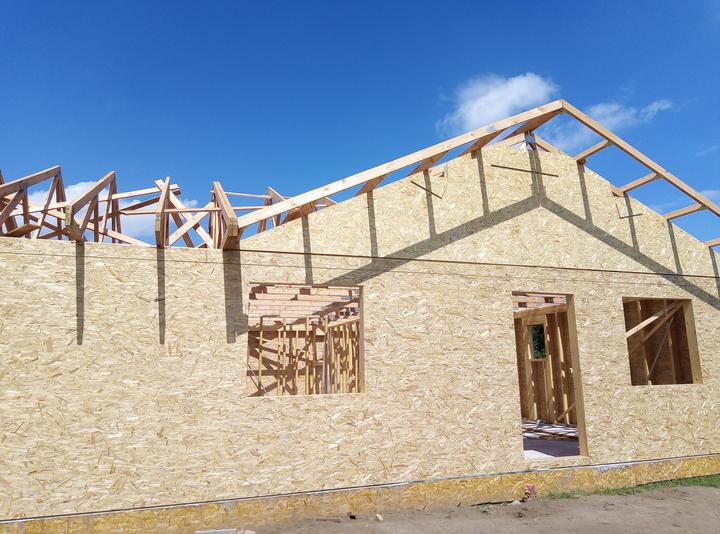

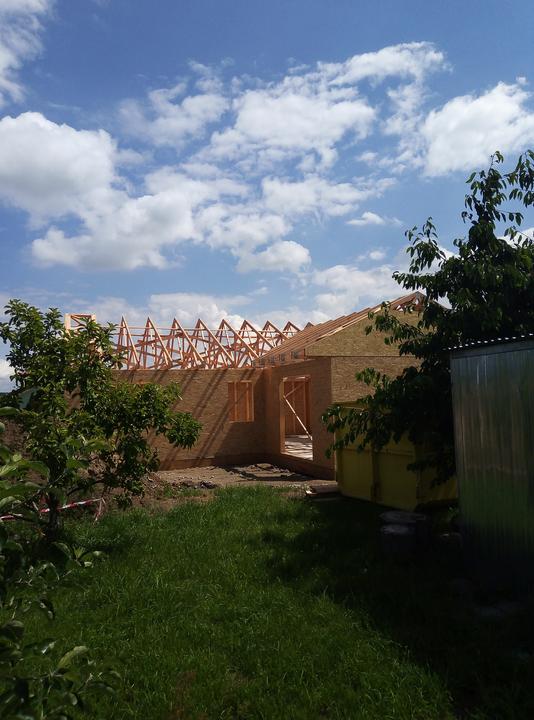

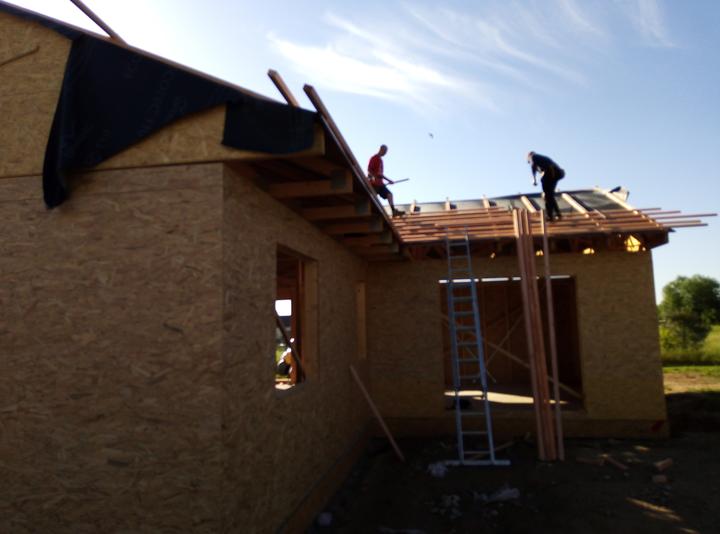

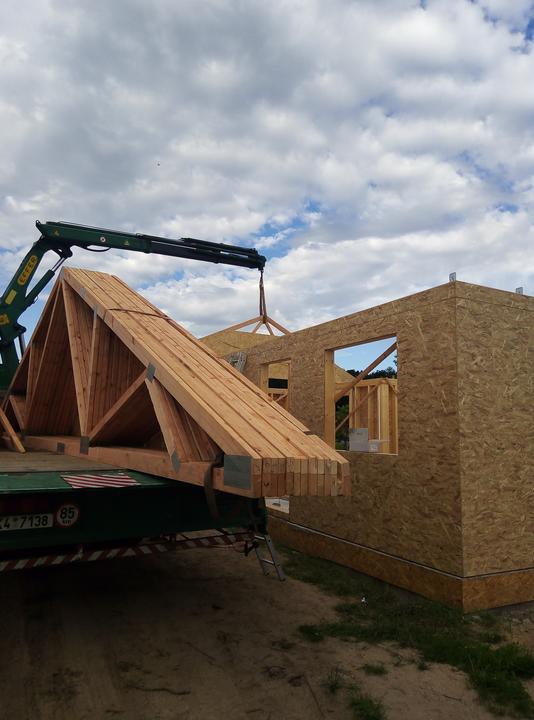

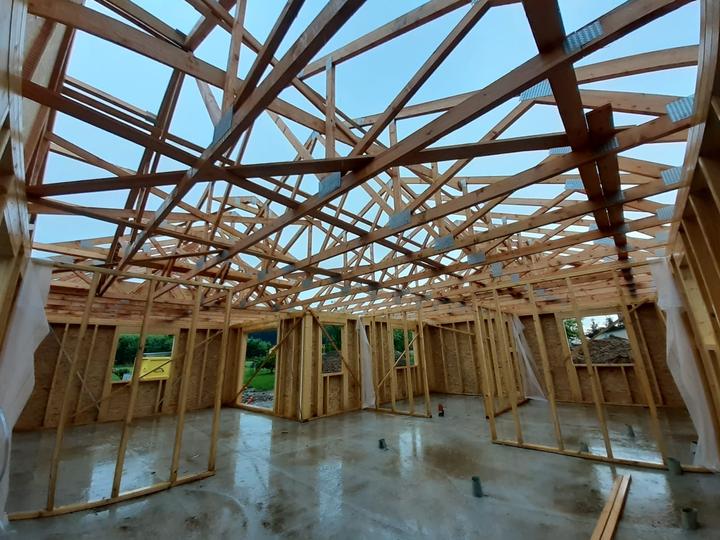

2.7. Začíná se se střechou, máme vazníky

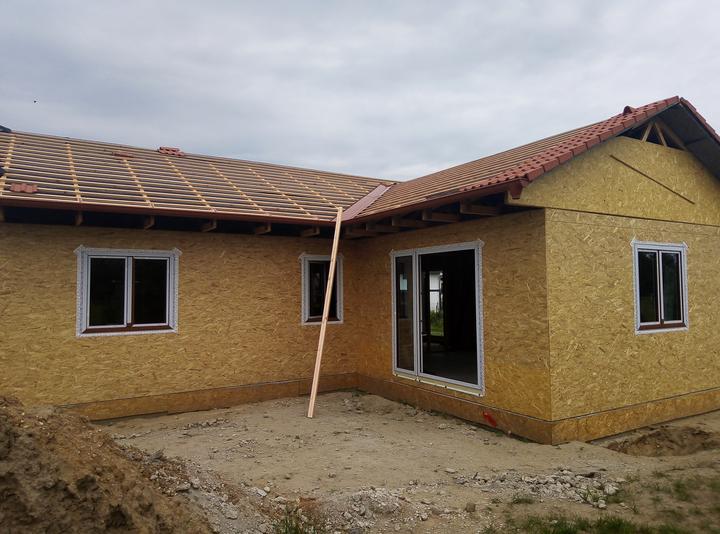

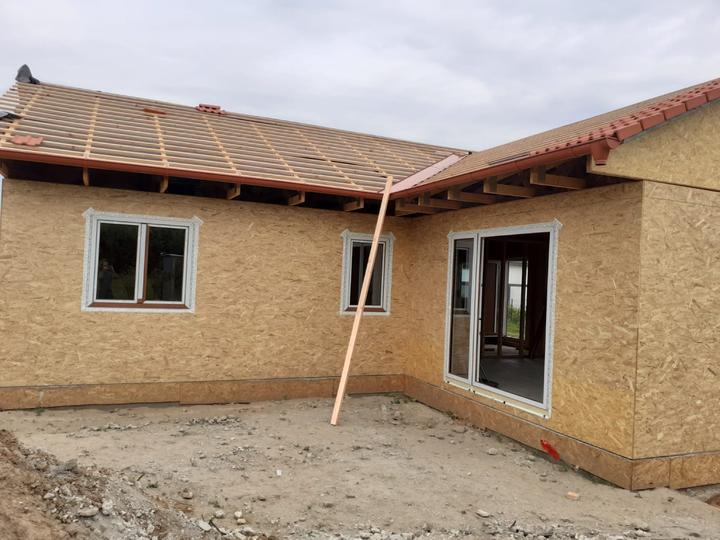

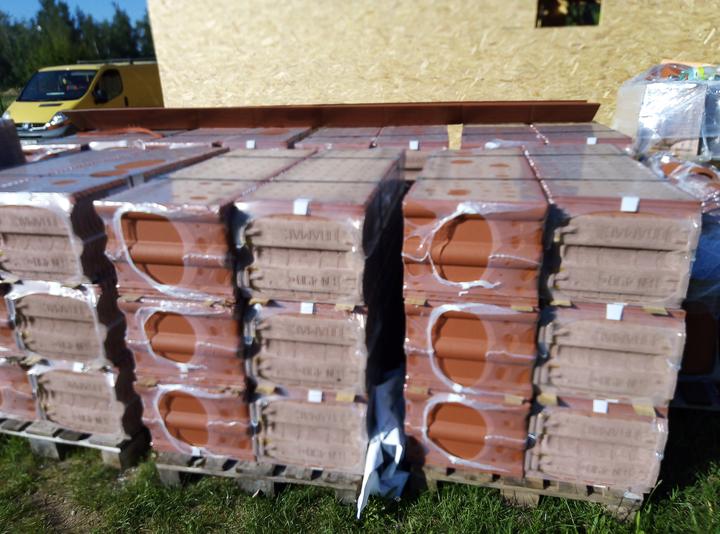

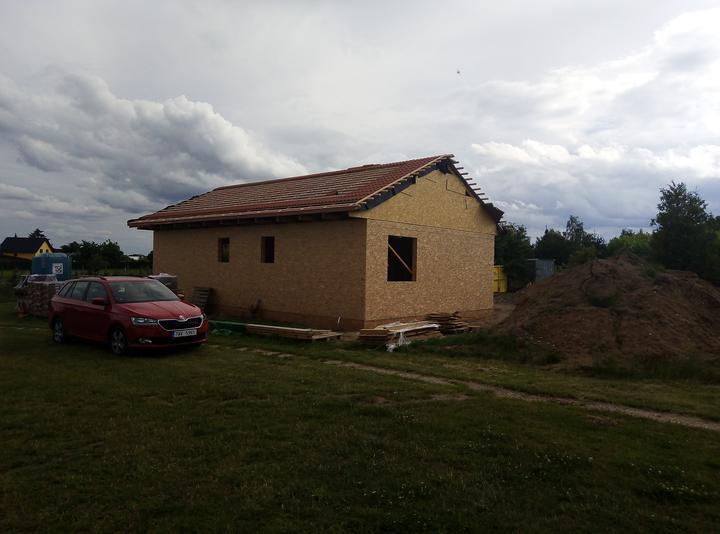

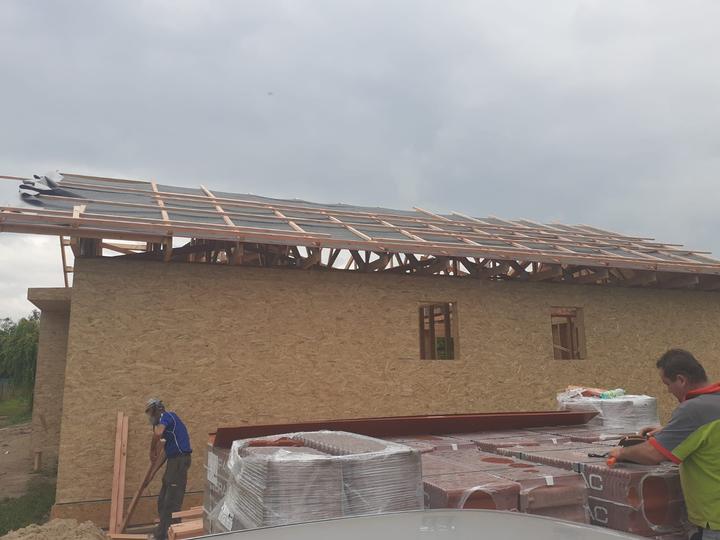

15.7. Začíná se s taškami, hotové okapy

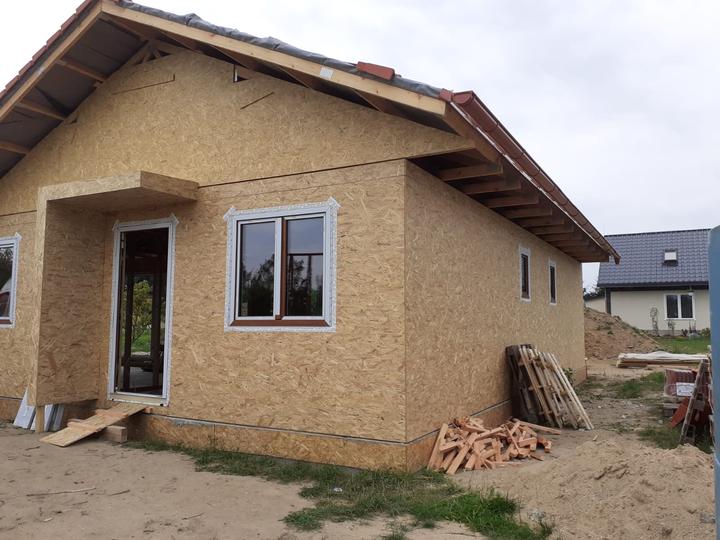

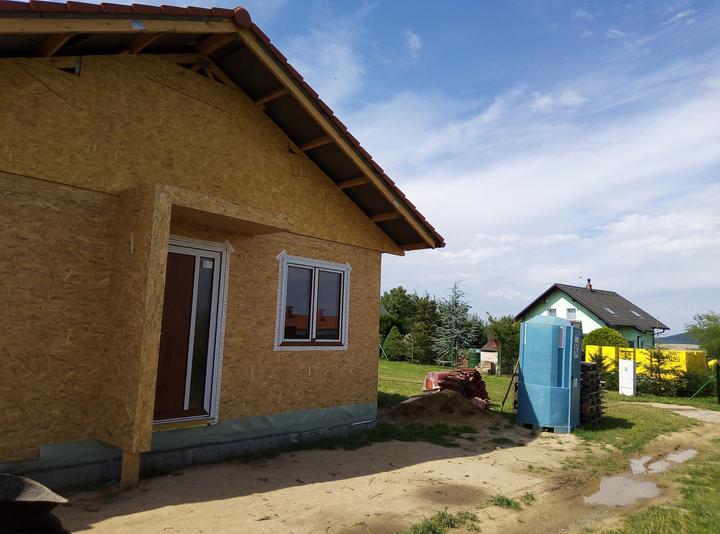

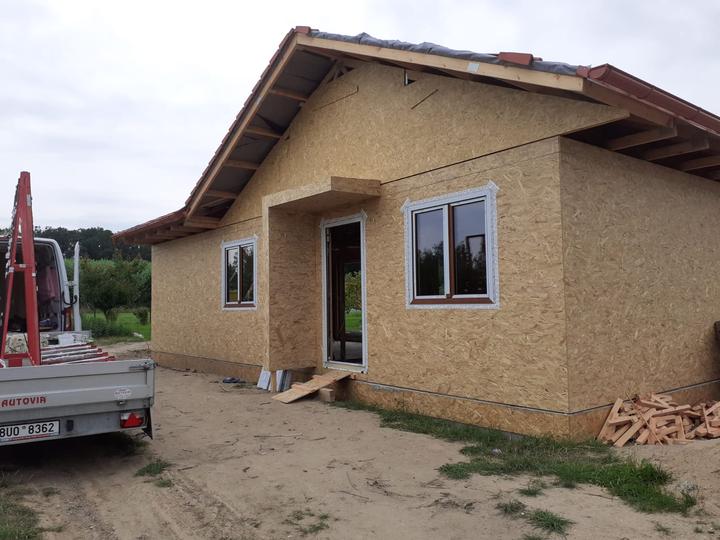

15. 7. Hotové okna a dveře
16.7…
29.5. První kopnuti
10.6. Hotová základová deska
23.6. Začínáme se skeletem - zdržuje nás počasí :(
30.6. Hotové obvodové zdi a příčky
2.7. Začíná se se střechou, máme vazníky
15.7. Začíná se s taškami, hotové okapy
15. 7. Hotové okna a dveře

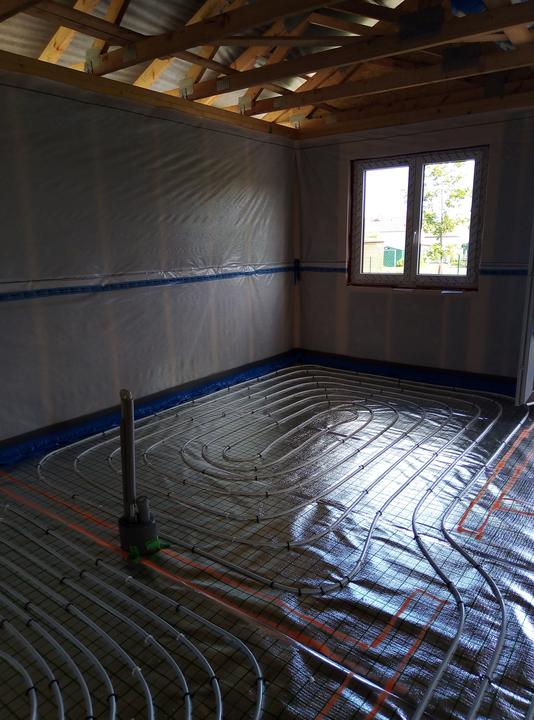

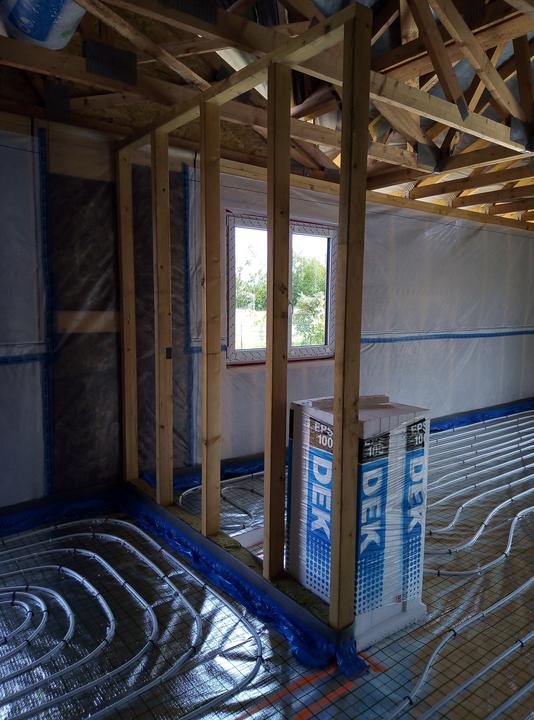

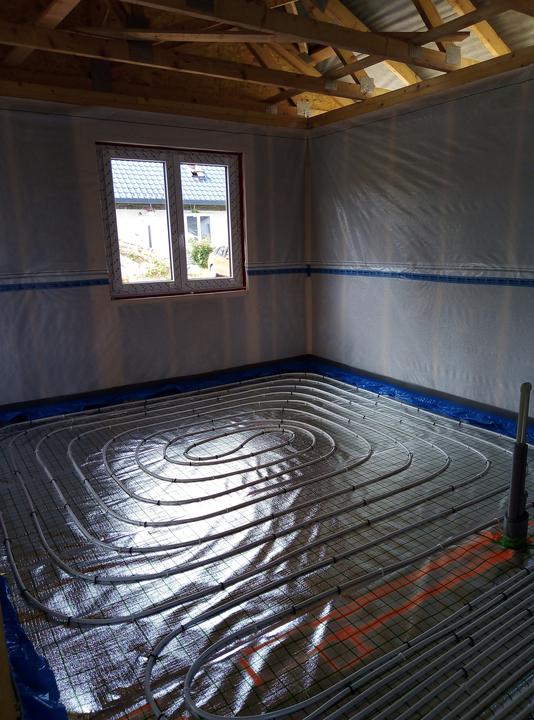

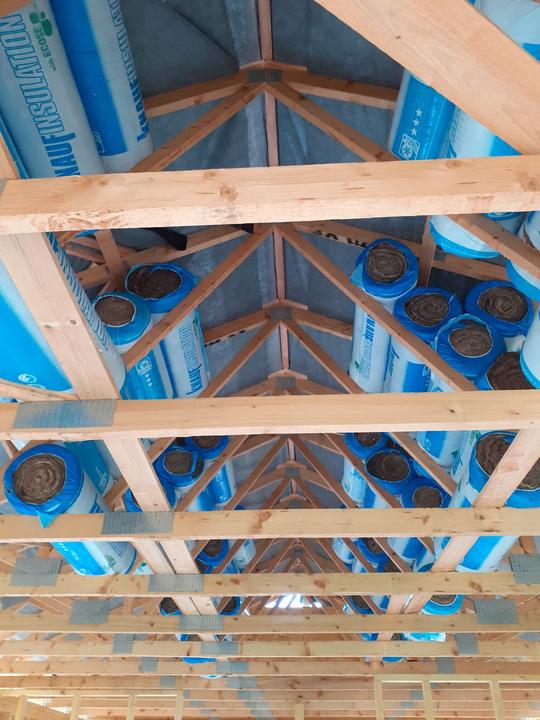

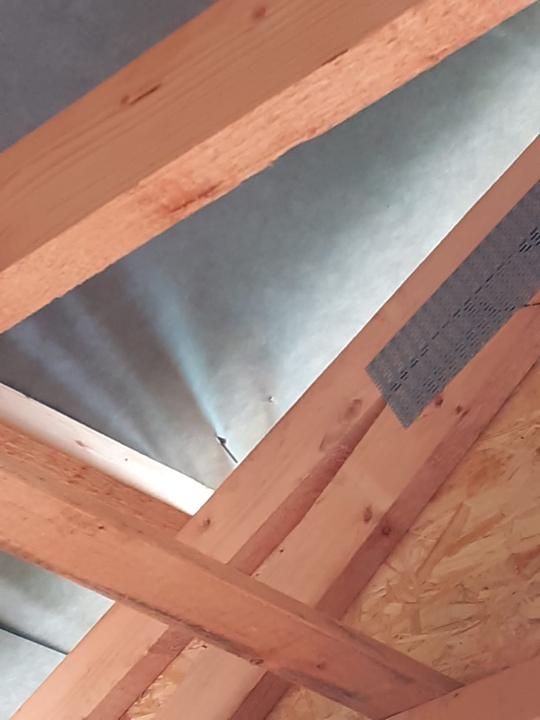

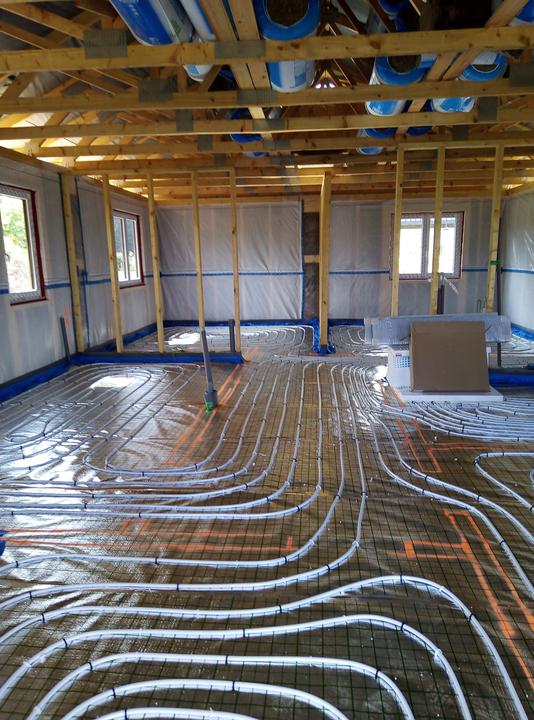

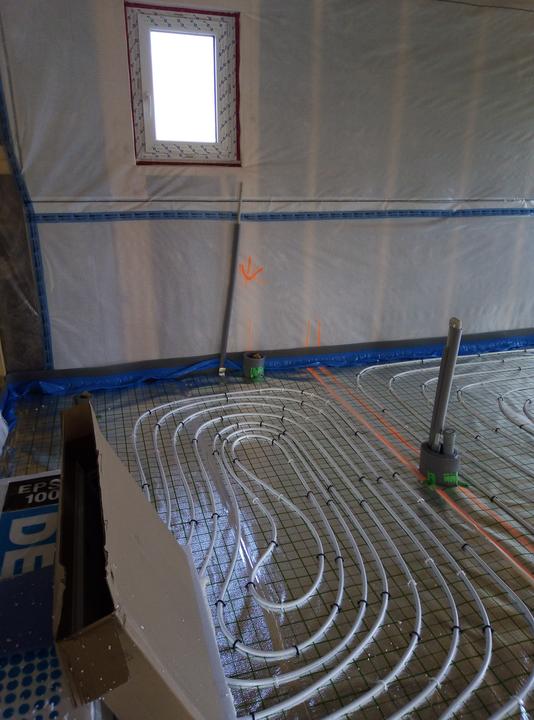

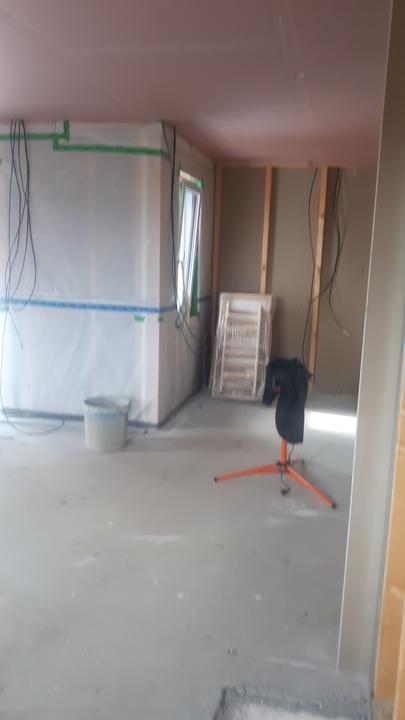

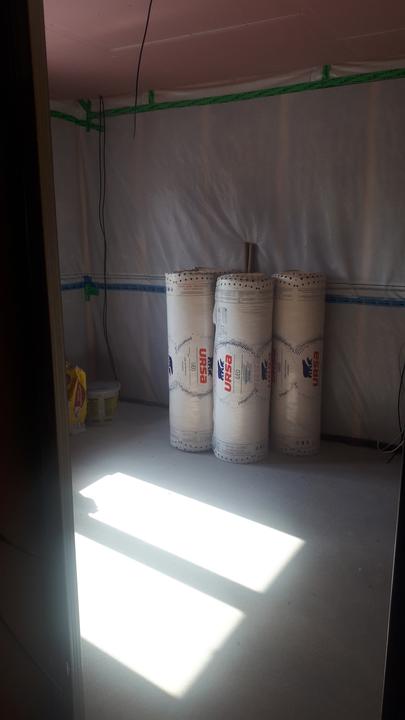

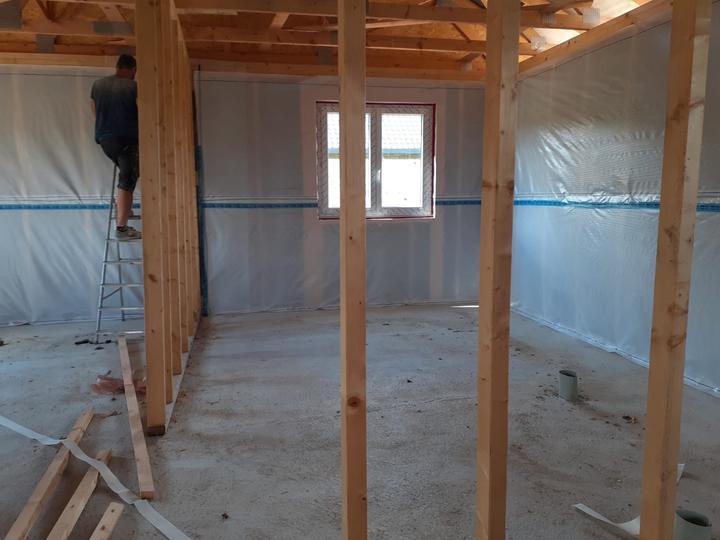

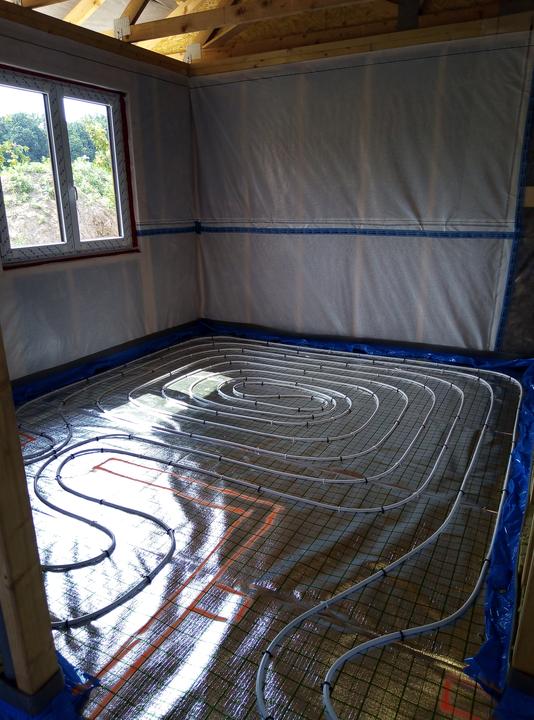

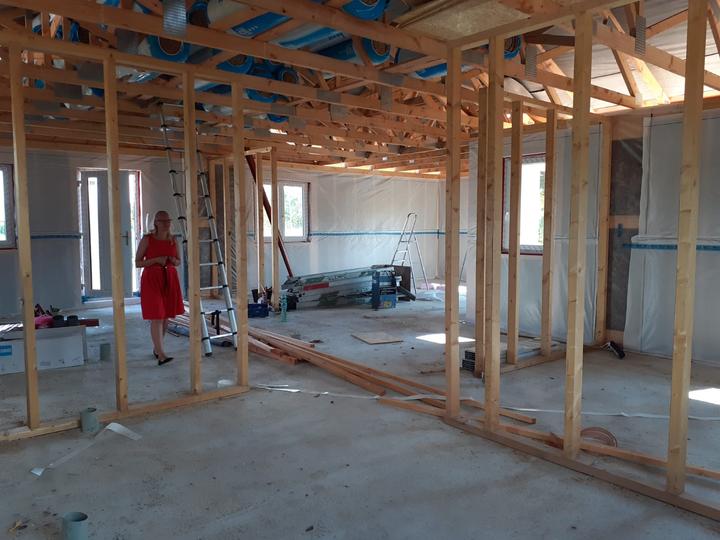

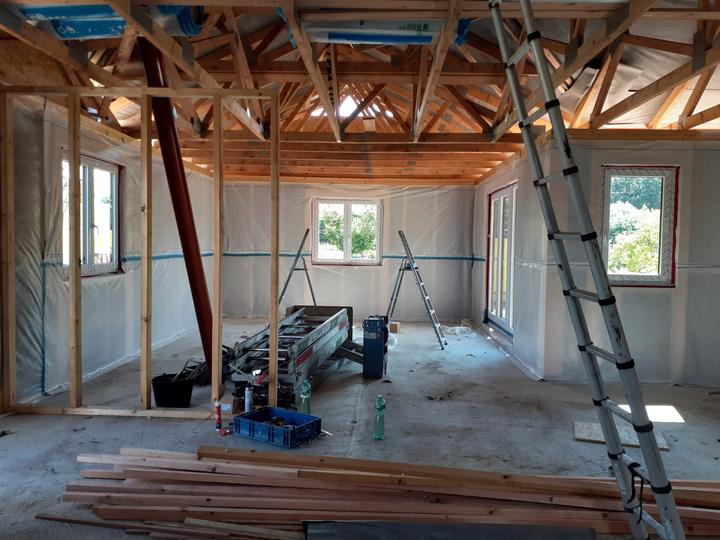

16.7. Začínáji izolace podlah stěn a stropů

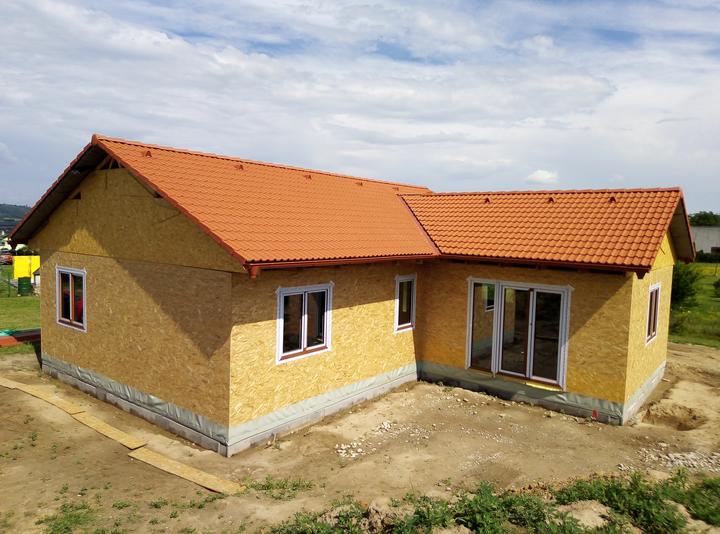

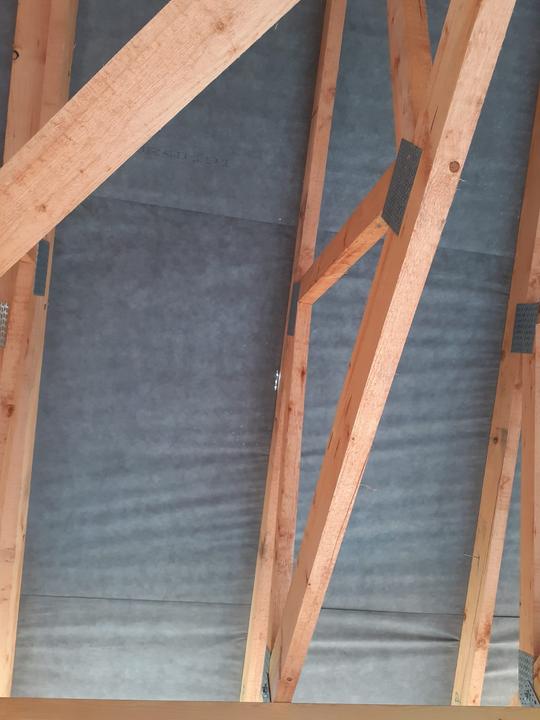

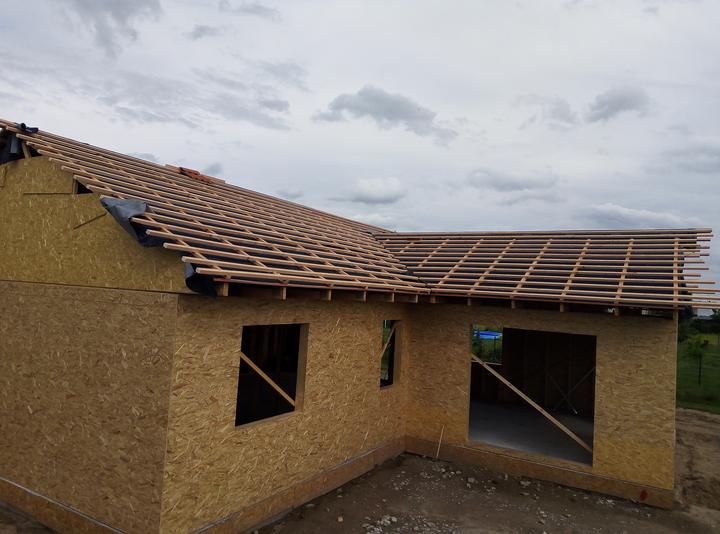

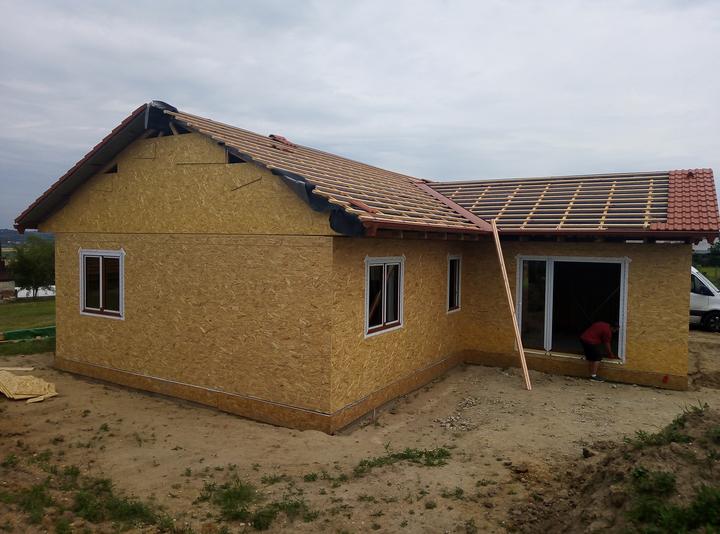

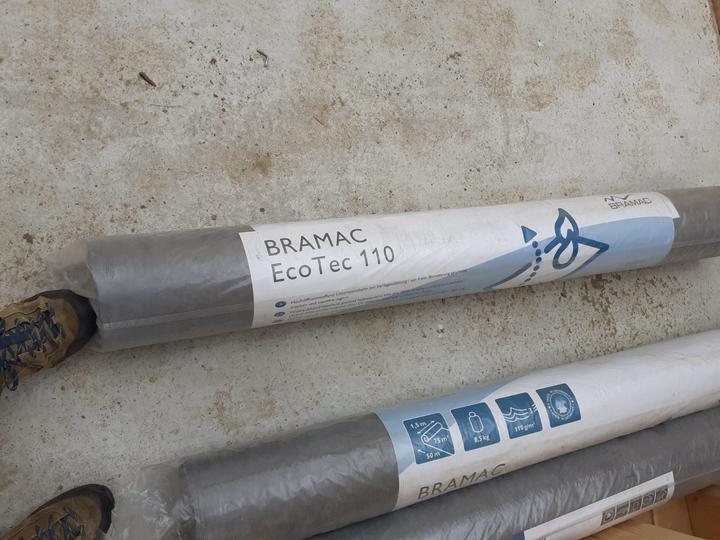

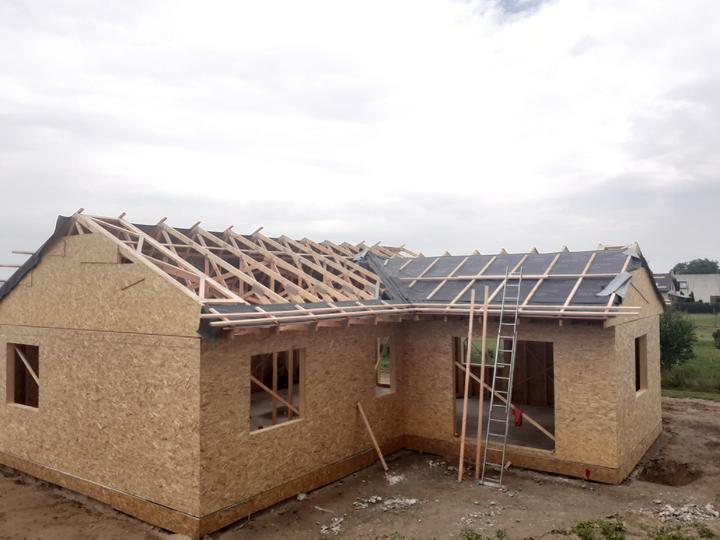

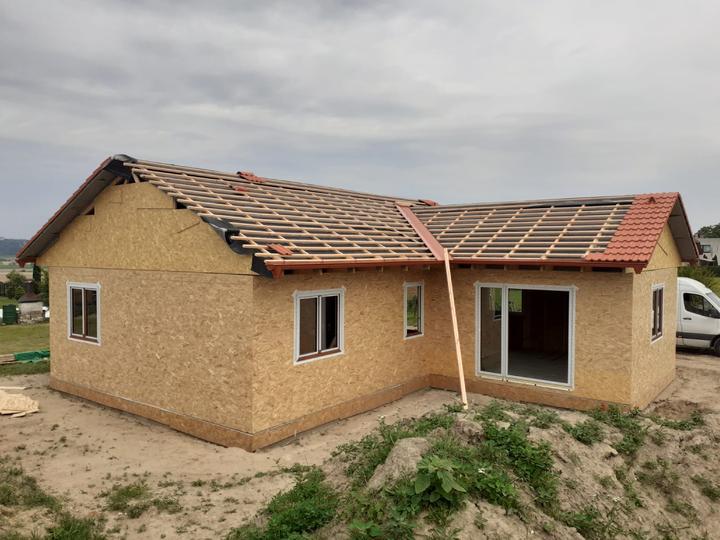

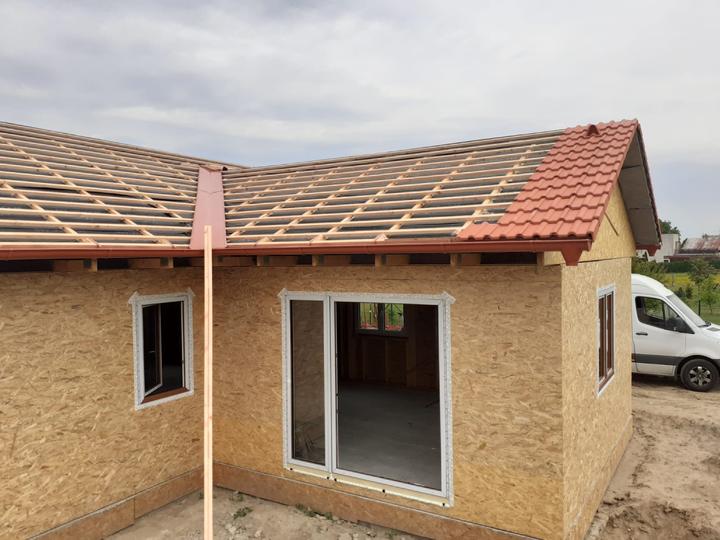

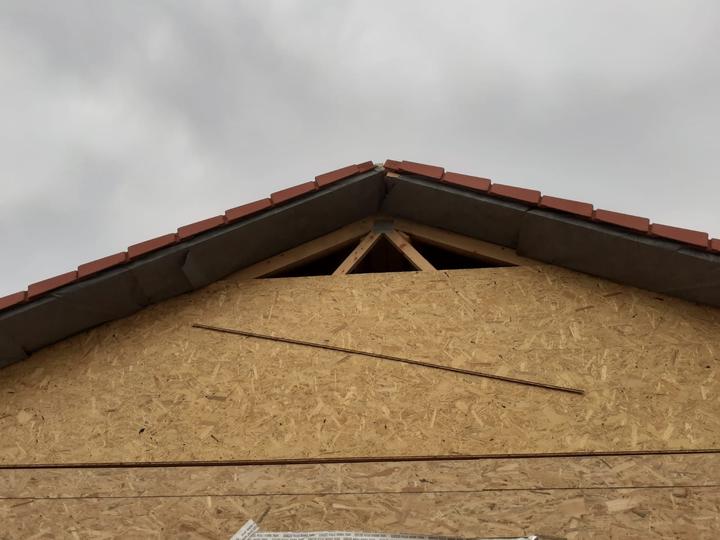

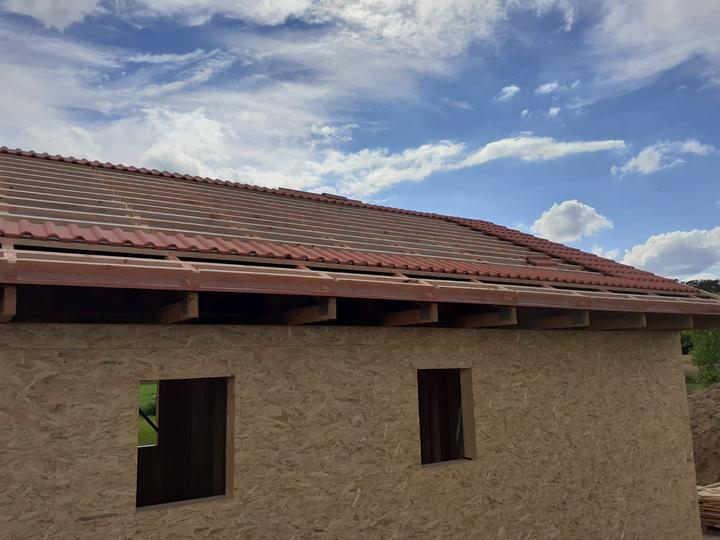

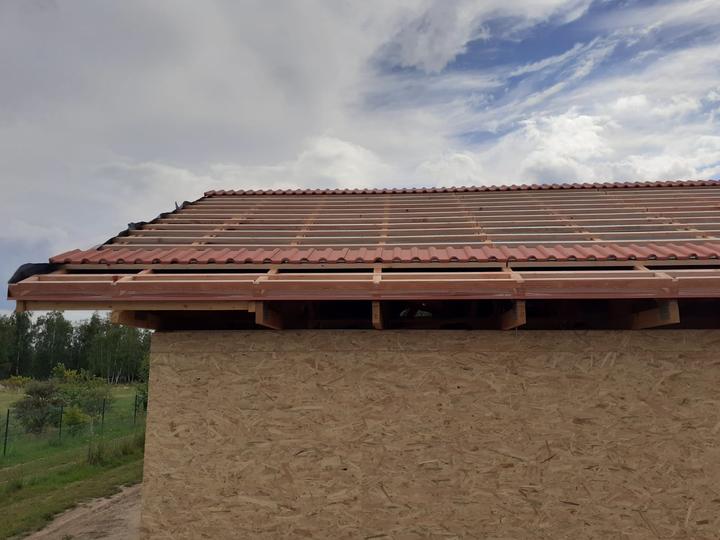

19.7. Hotová krytina

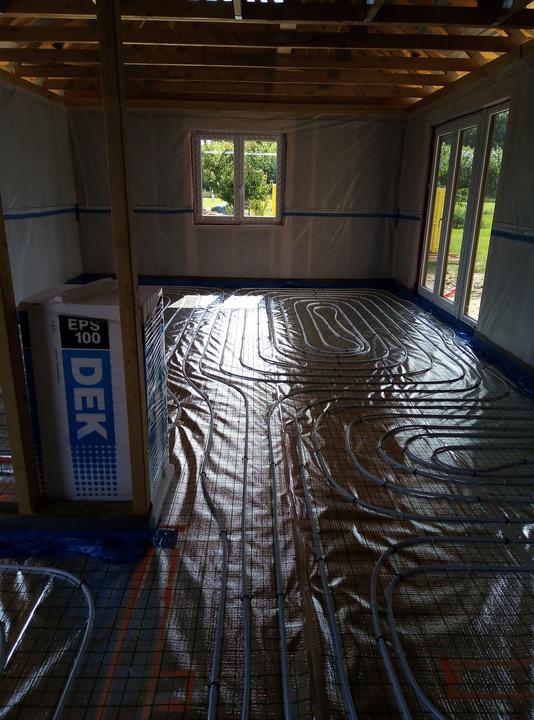

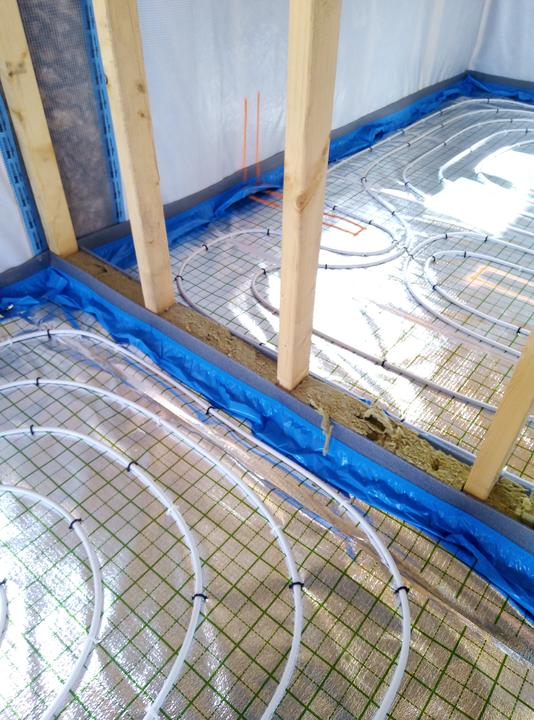

27.7.vylity beton podlah

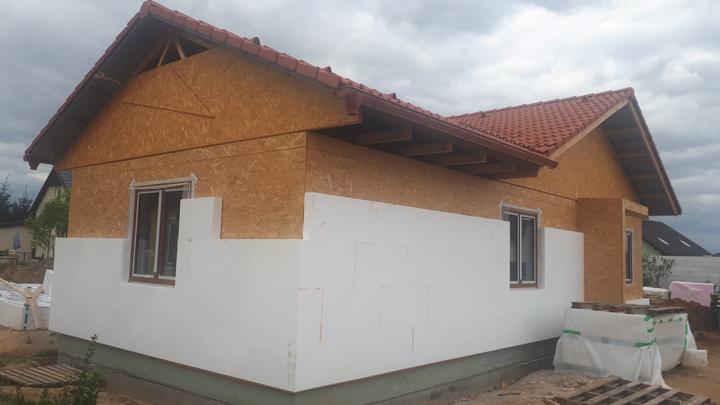

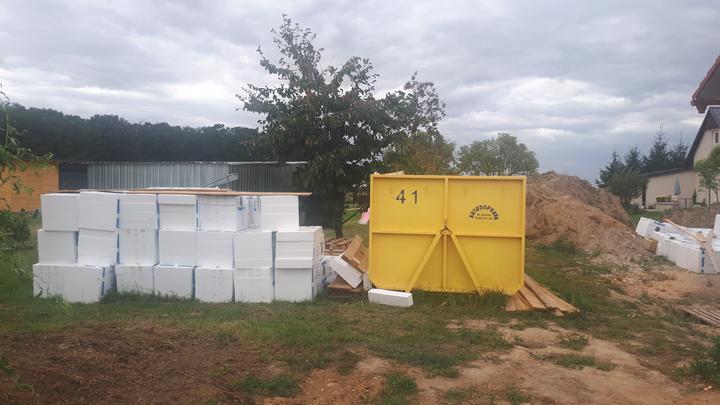

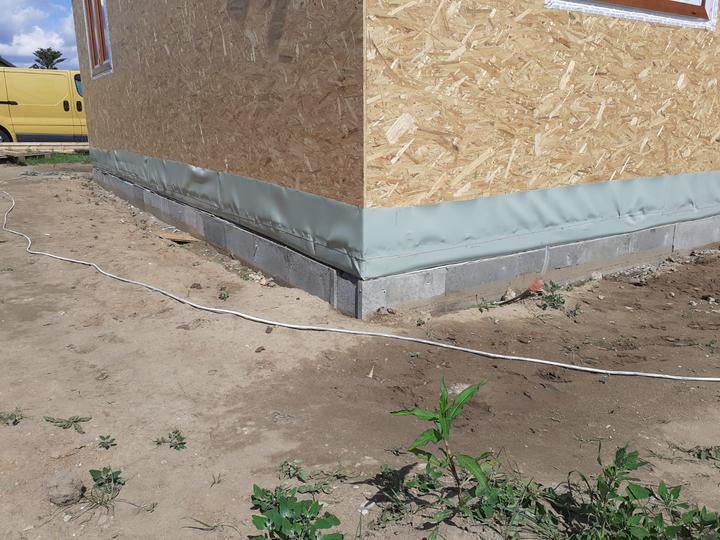

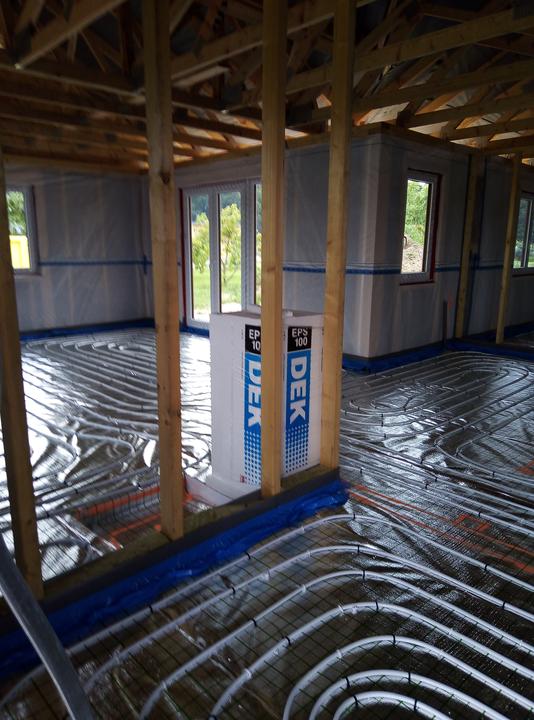

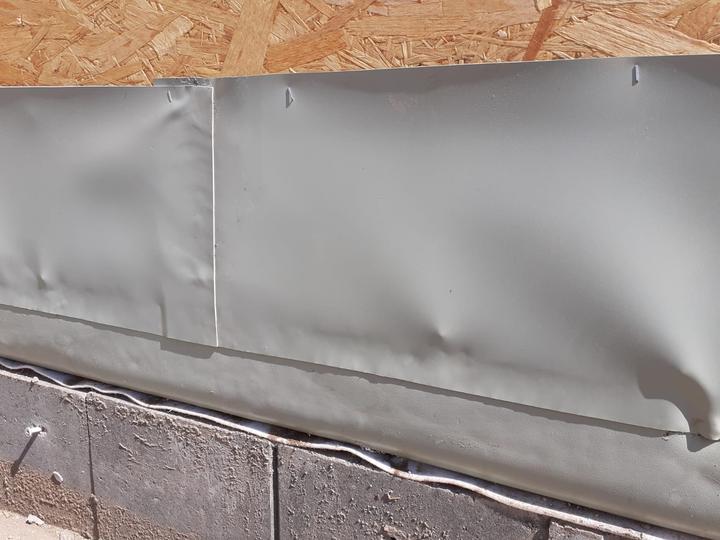

25.8.!! Venkovni zatepleni

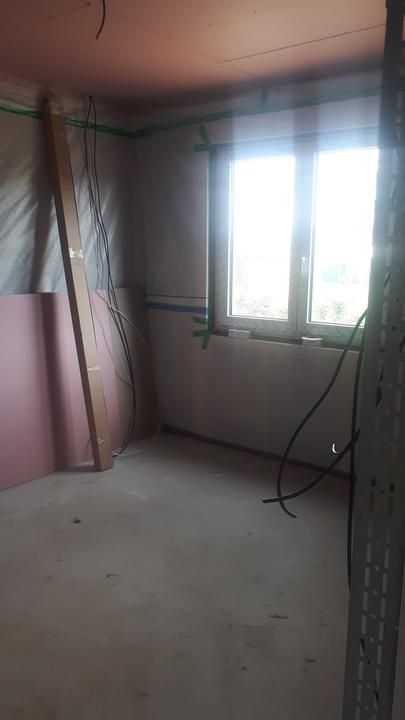

31.8.sadrokartony

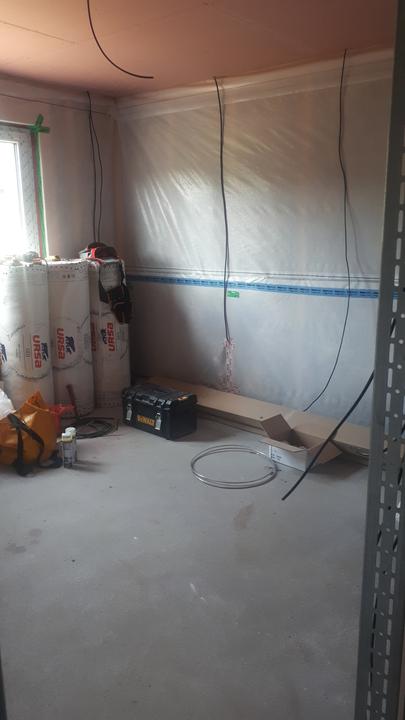

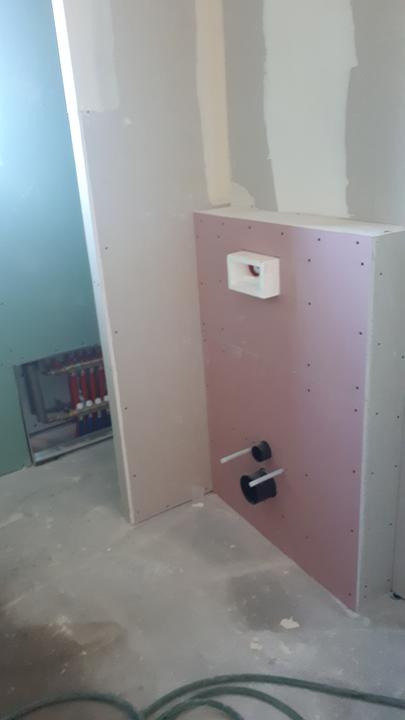

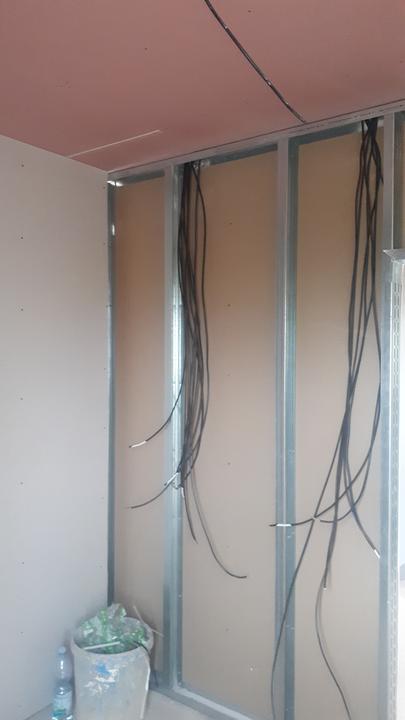

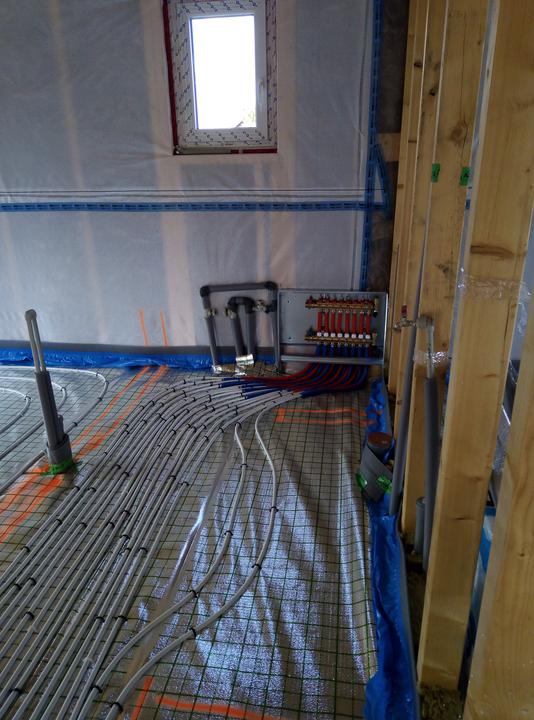

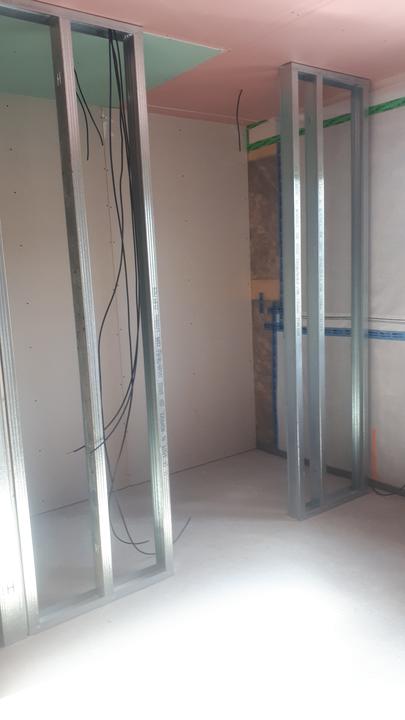

2.9. Hruba elektrika

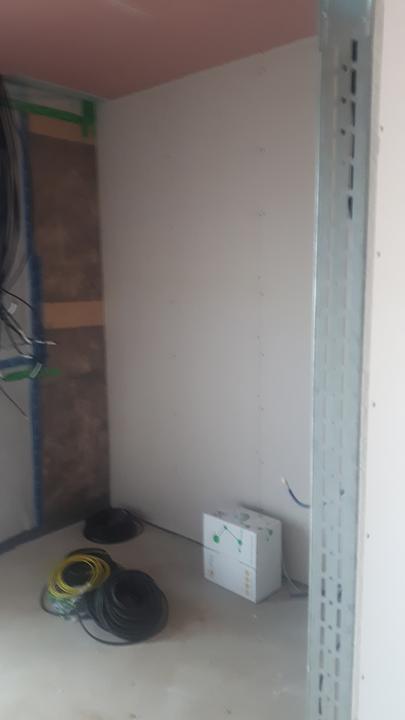

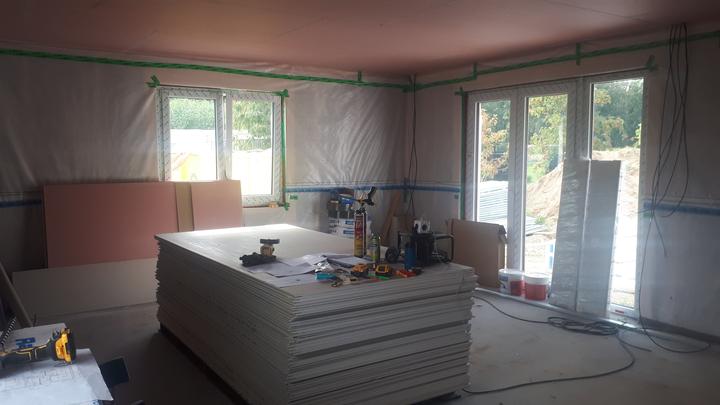

17.9. Hotove sadrokartony a tmely. Zavina se brousit

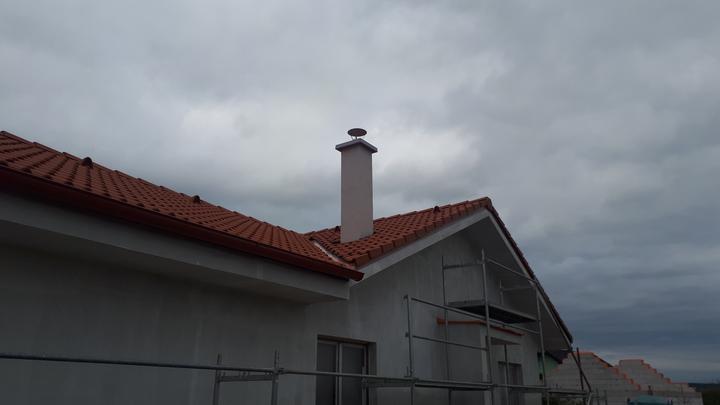

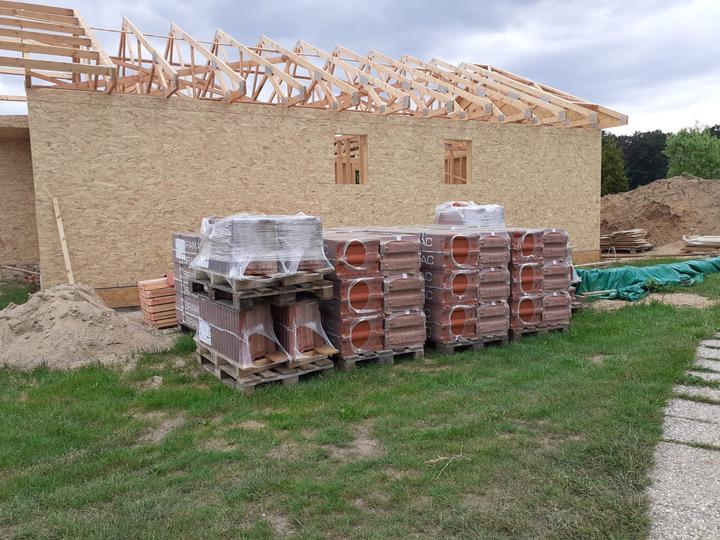

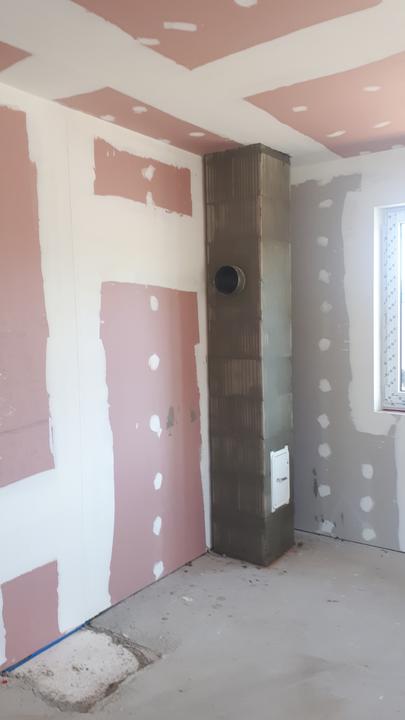

18.9.posraveny komin
21.9. Zbrouseny sádrokarton, impregnace příprava před fasadou
22.9. První vrstva vnitřní barvy

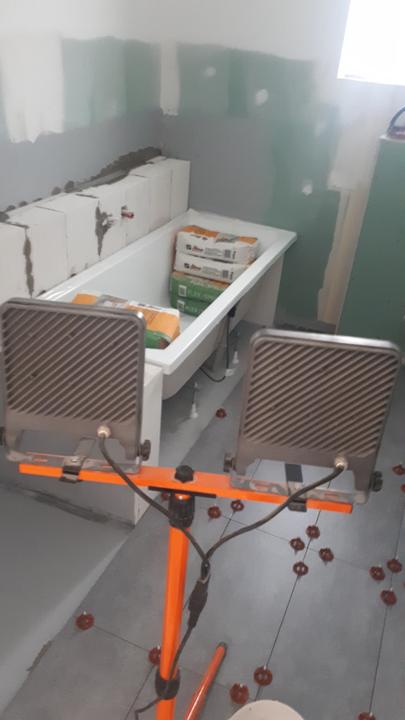

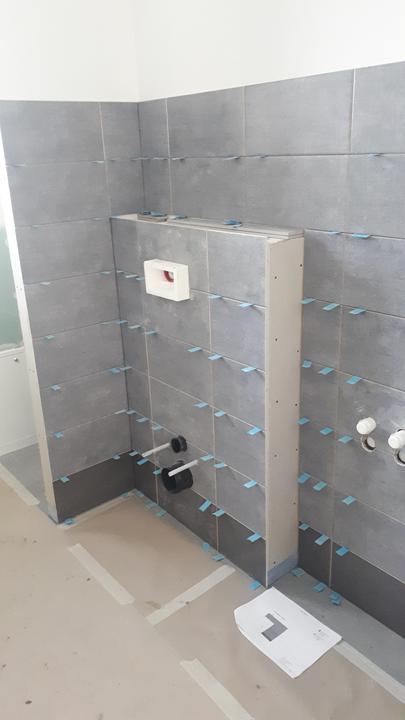

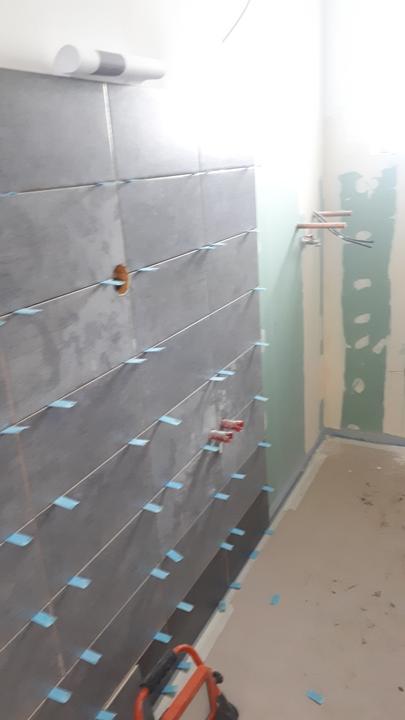

Přivezeny obklady a dlazba
5.10. Zacalo se obkladac nedokončené ani 19. Čeká se na zaměření skla sprchového koutu

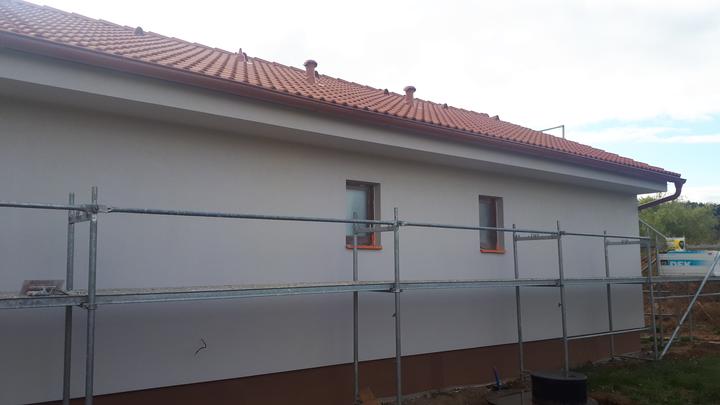

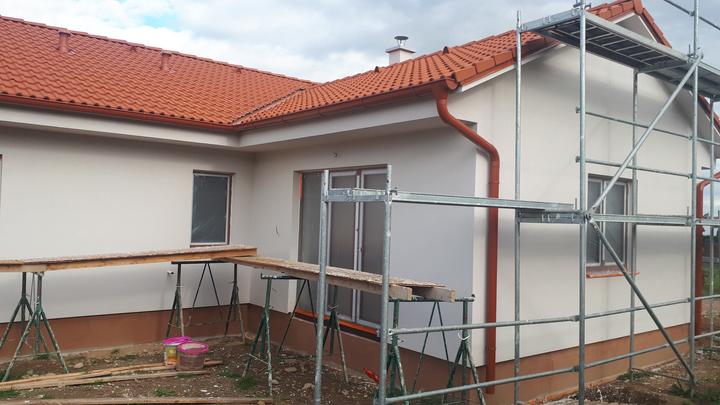

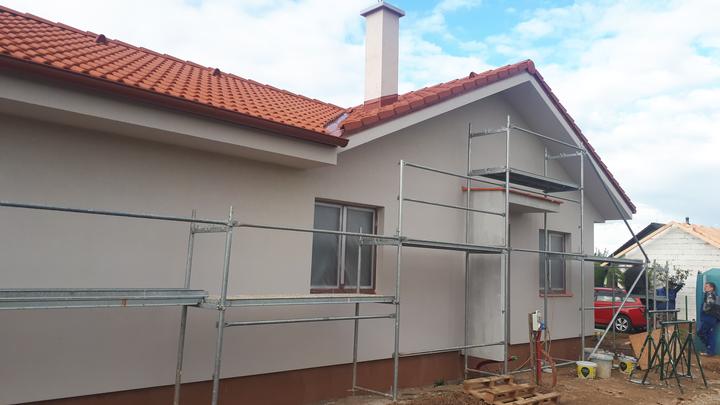

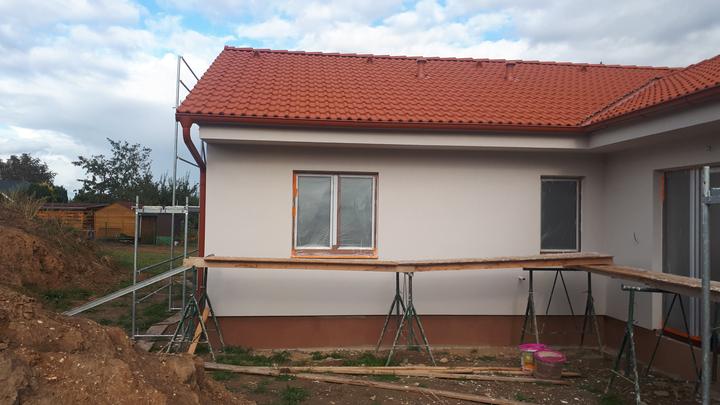

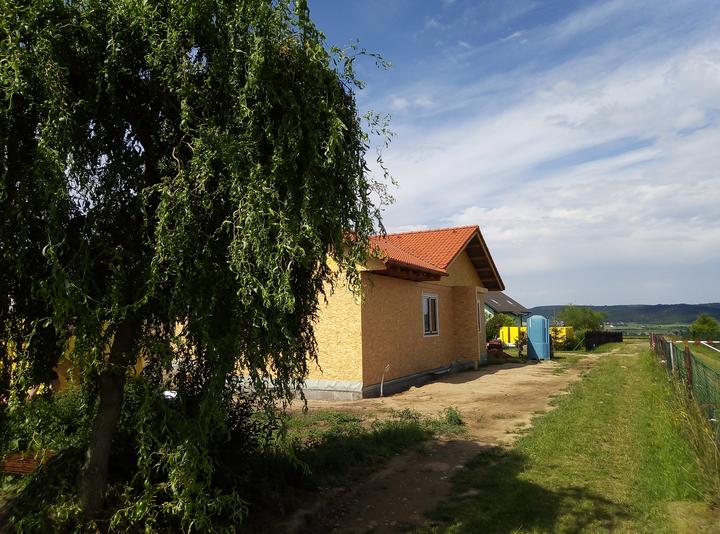

7.10. Hotova fasada
19.10. Pokračují práce elektrikare

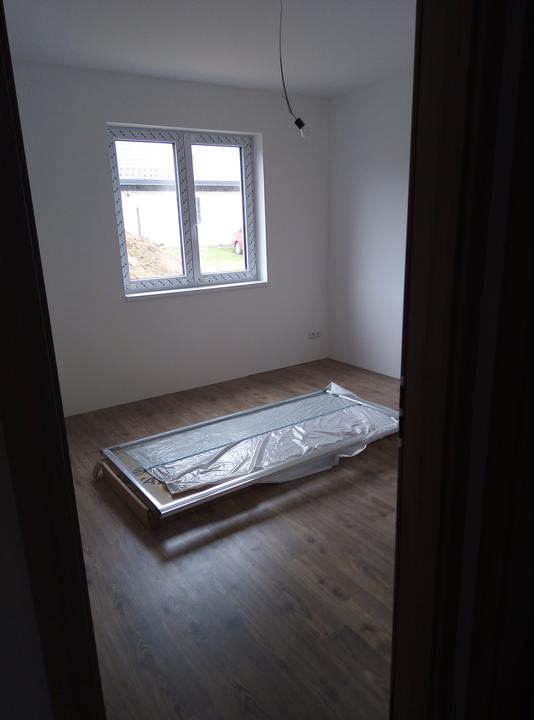

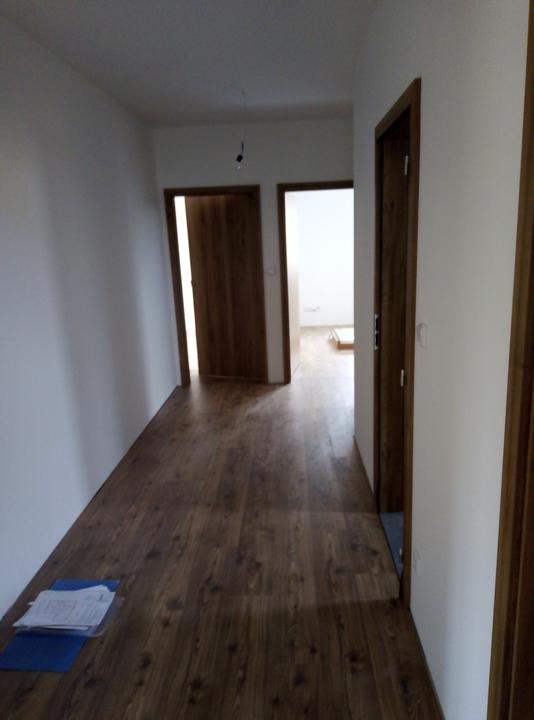

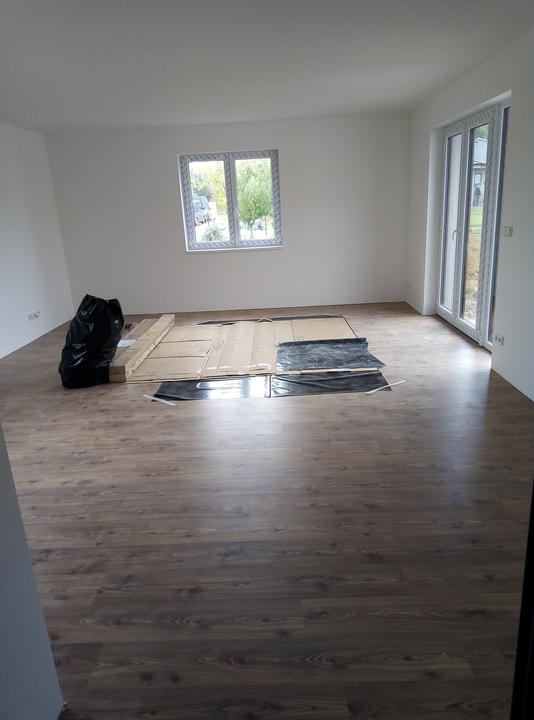

20.10. Začíná se s interiérem. Přijedou podlahy parapety, dveře atd

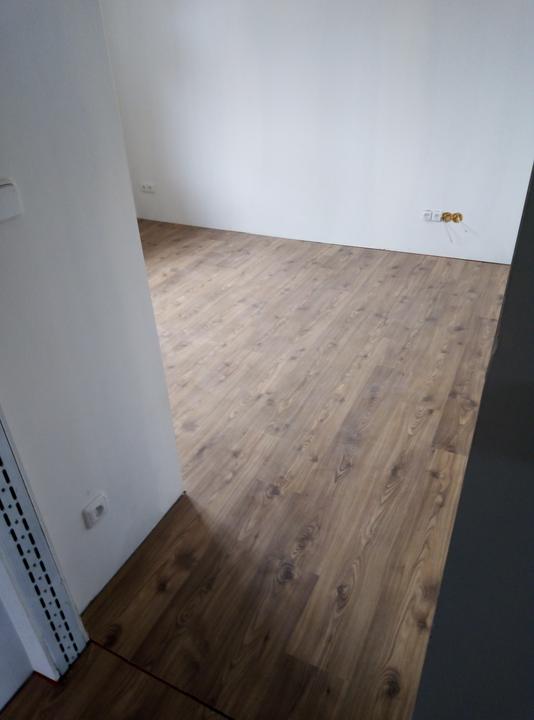

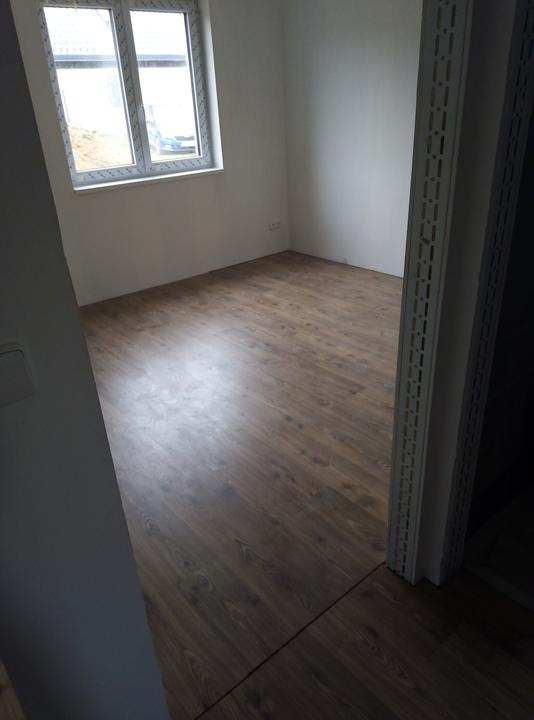

22.10. Hotová podlaha

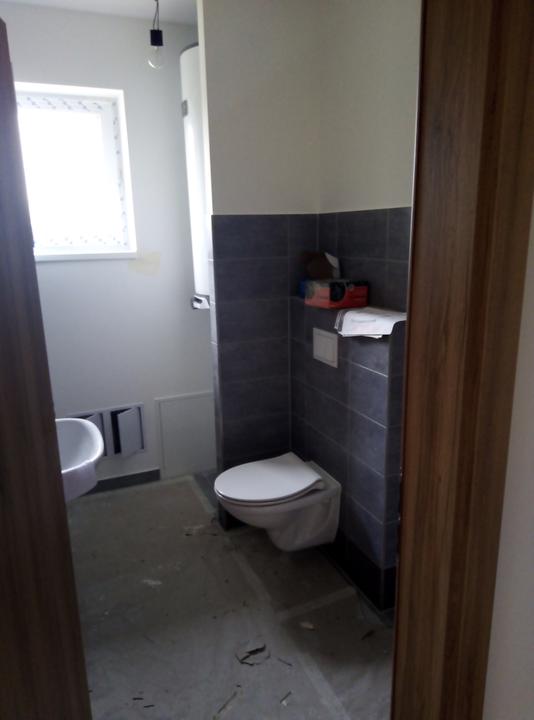

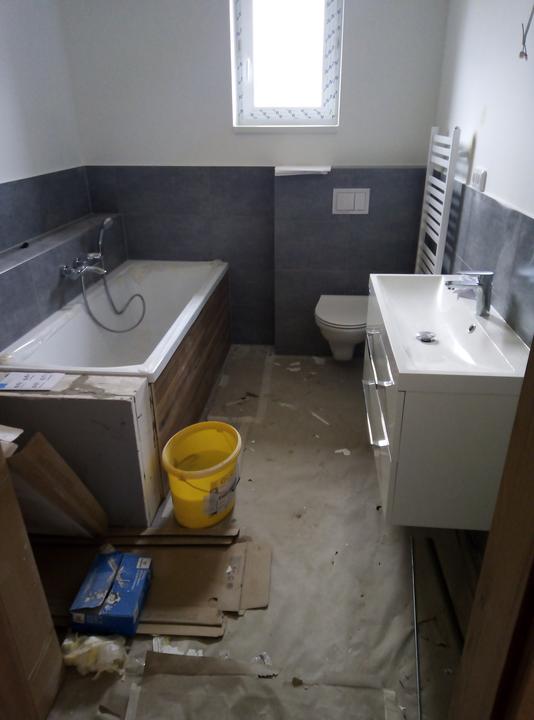

23..10. Instalace sanity
29.10. Dokončena elektrina (zásuvky) 2. Vrstva barvy. A dveře bez kovani

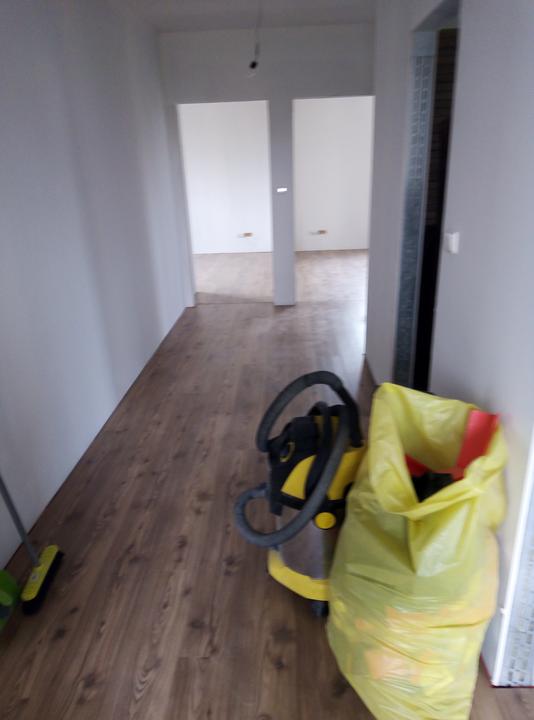

1.11. Konečný úklid 😉
3.11. poslední vrstva malby a předání klíčů :D
