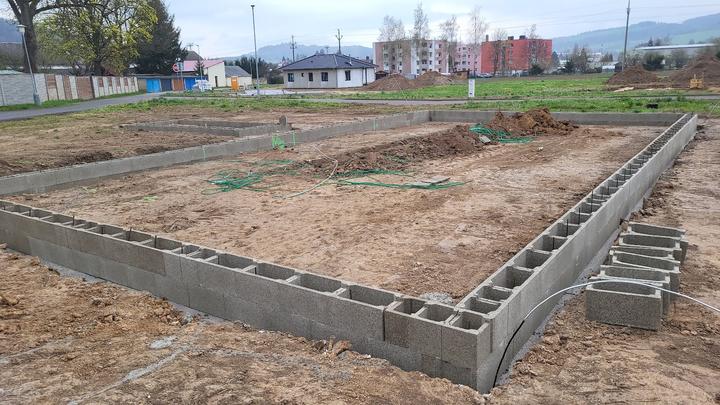

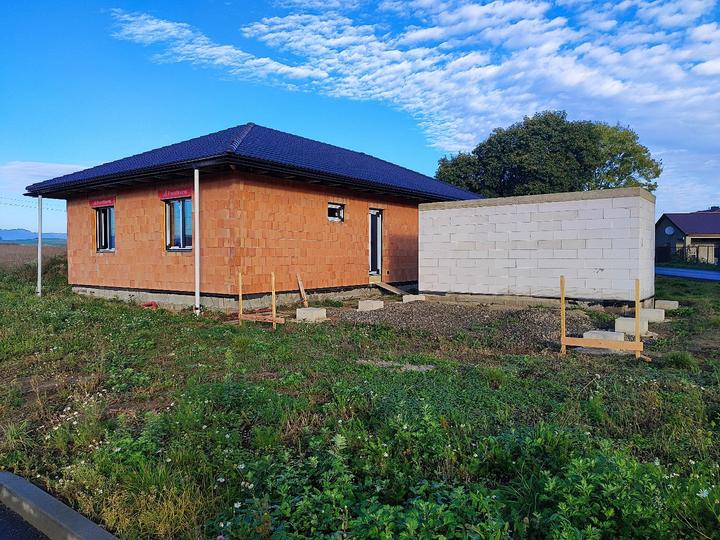

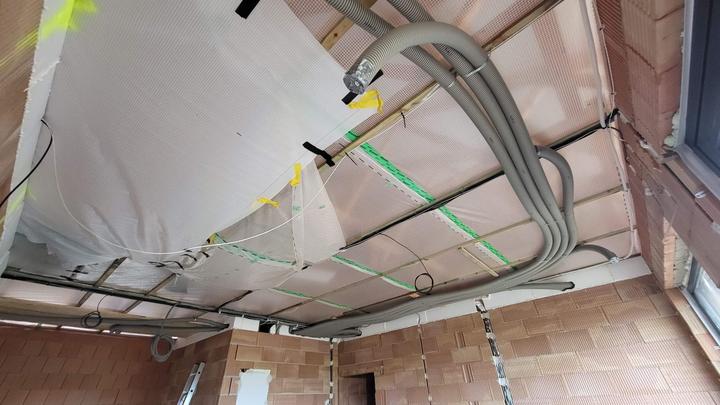

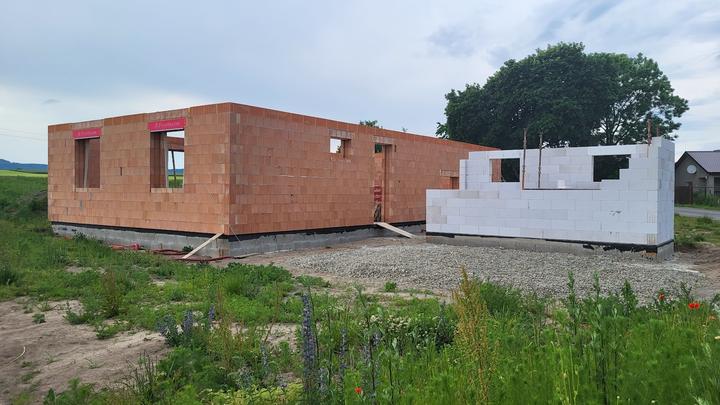

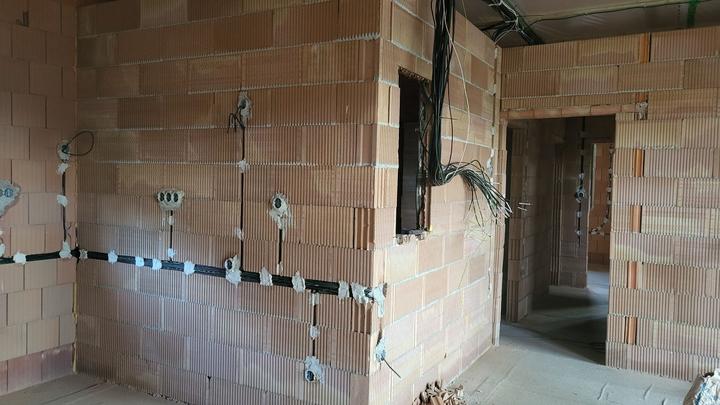

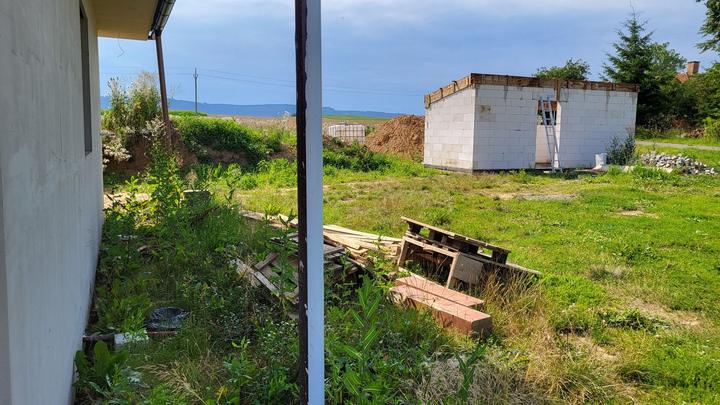

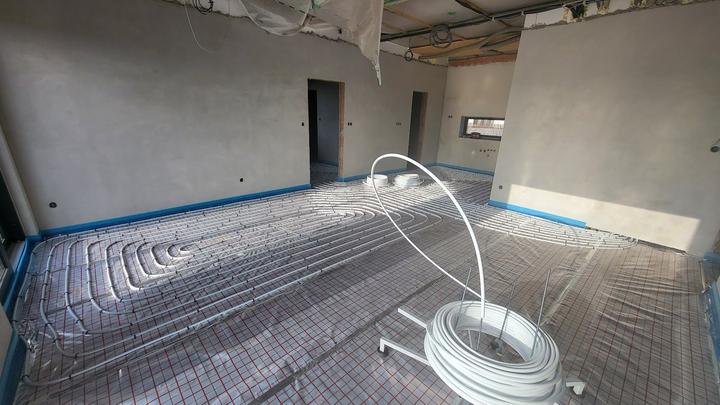

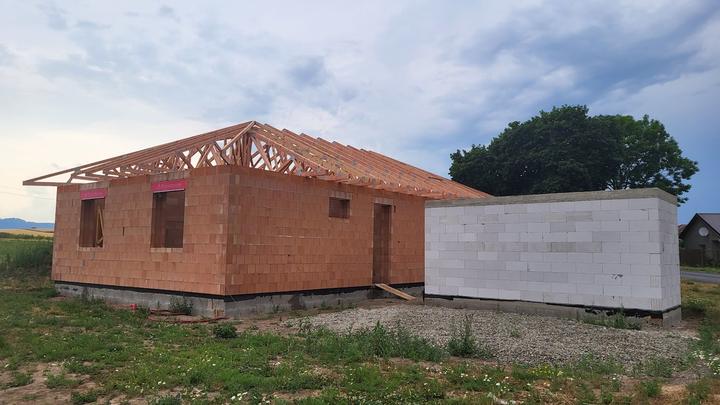

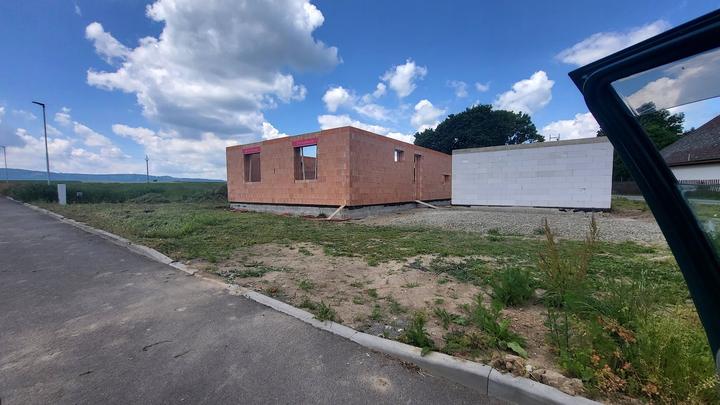

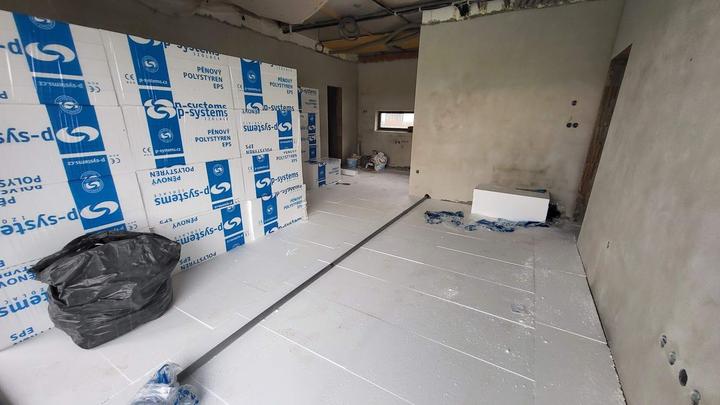

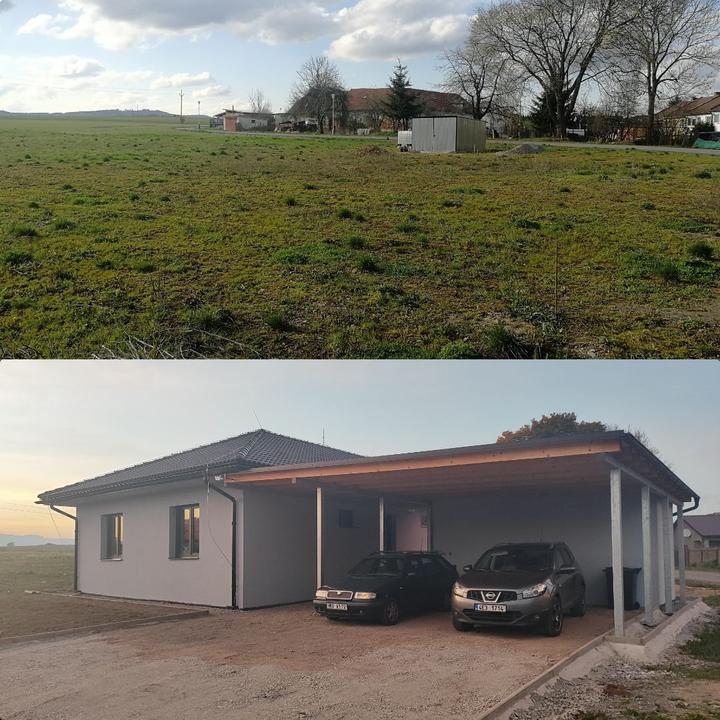

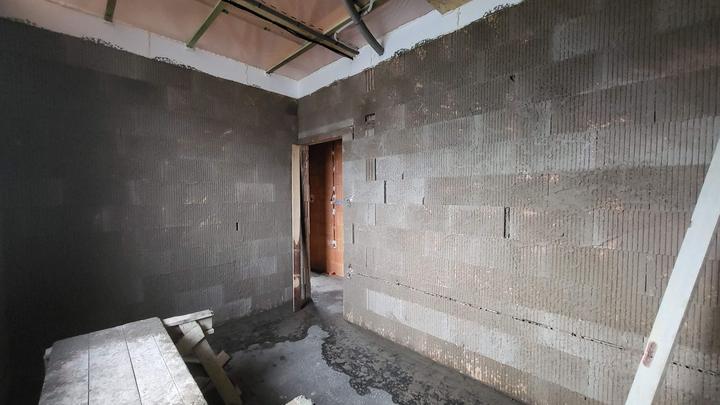

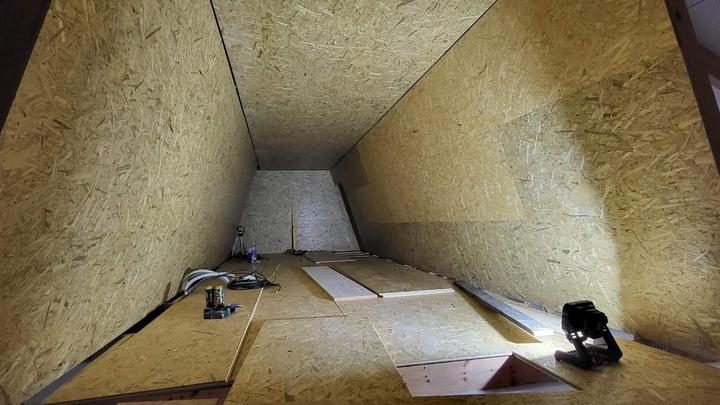

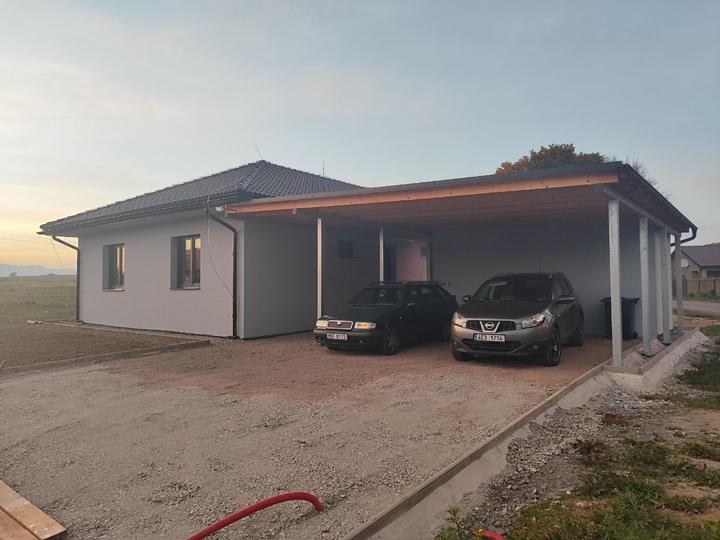

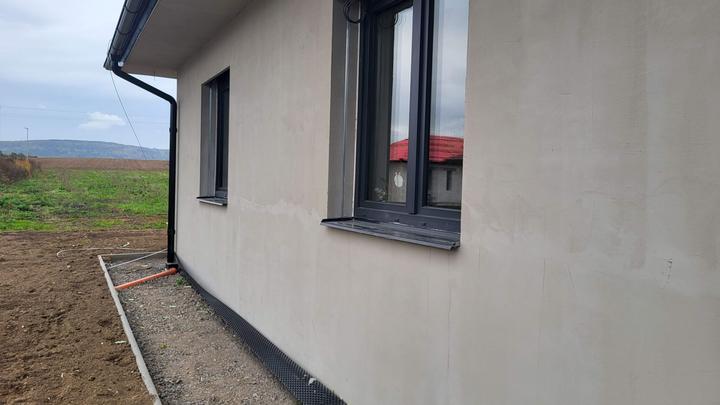

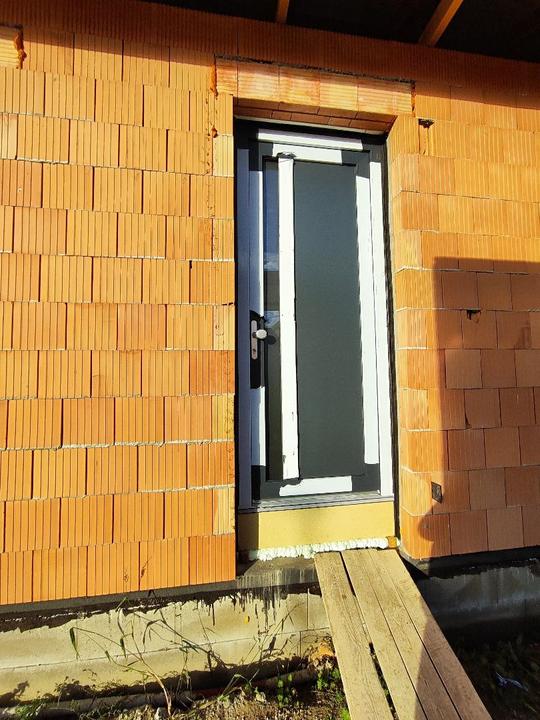

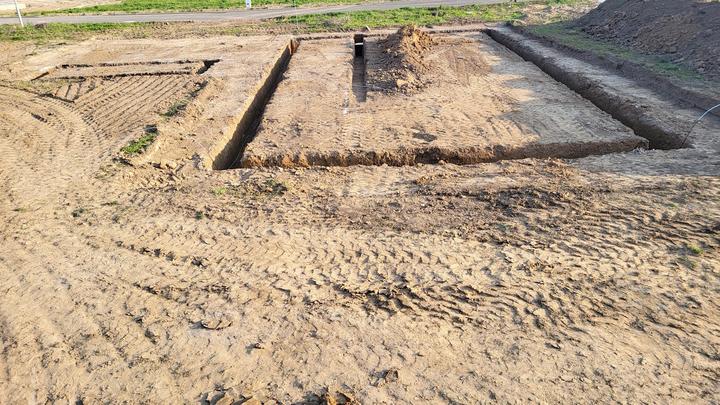

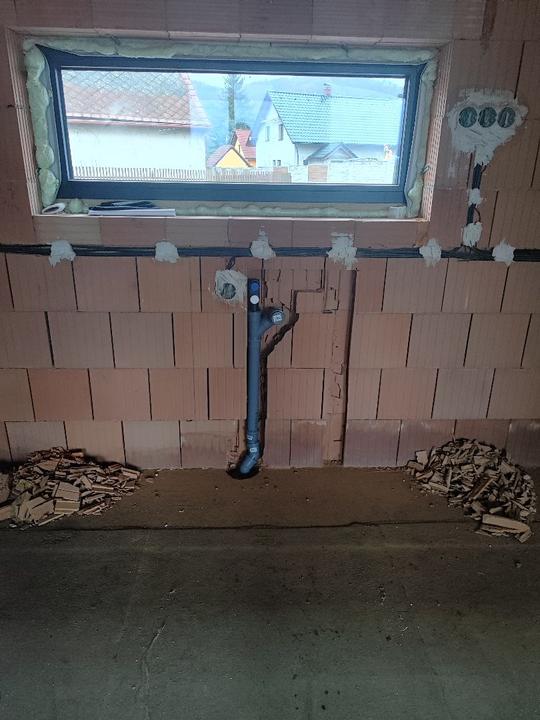

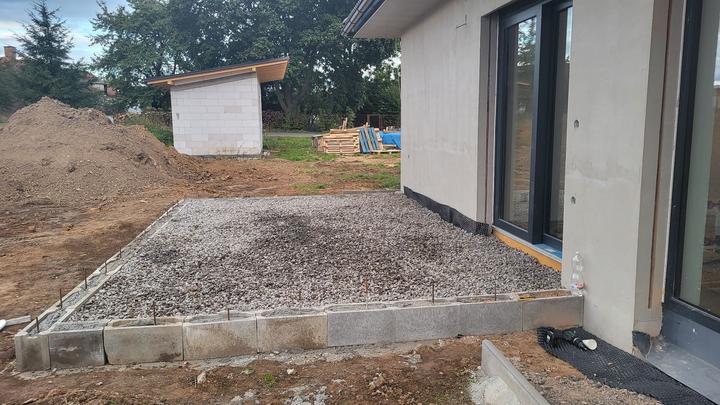

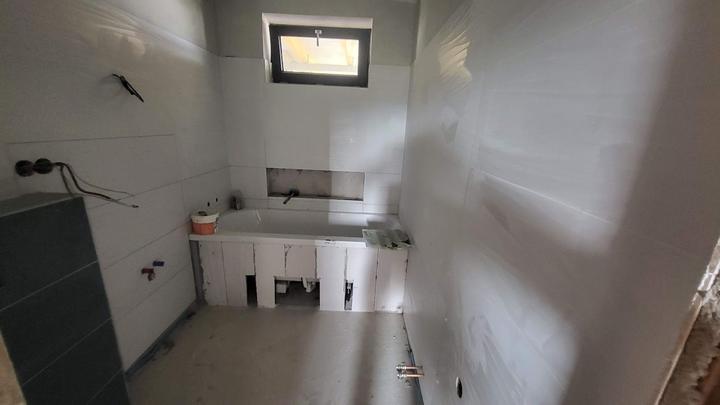

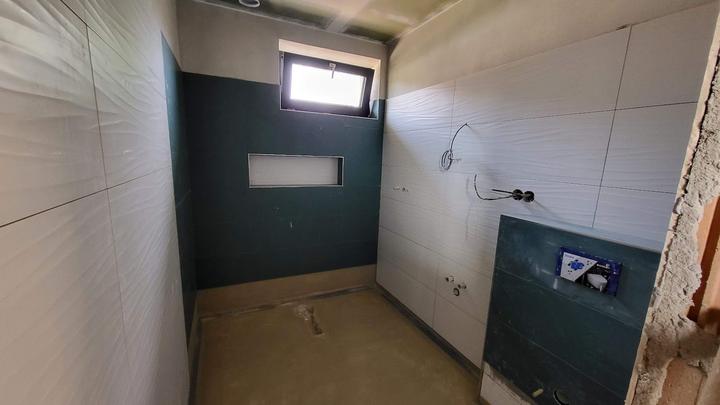

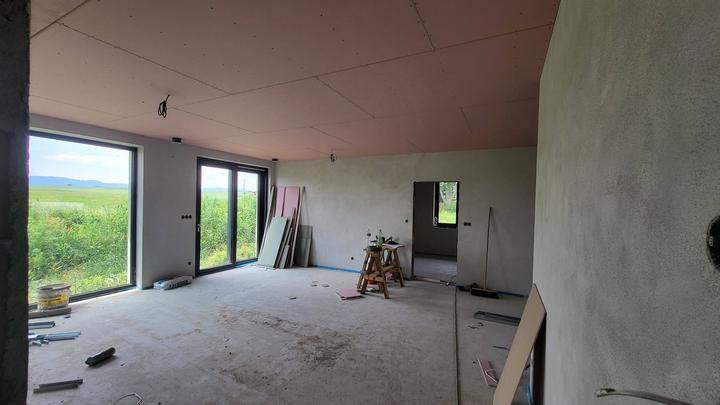

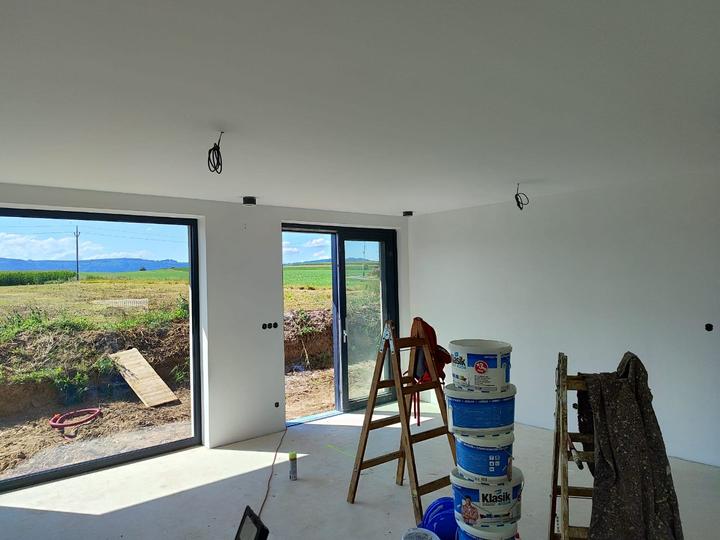

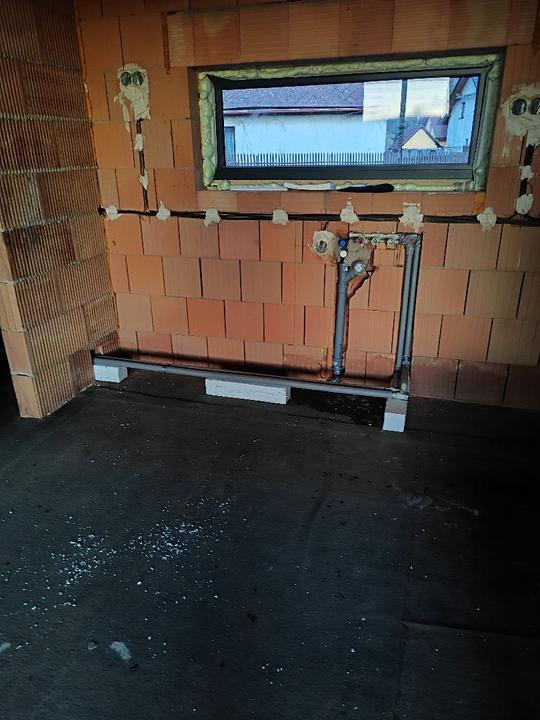

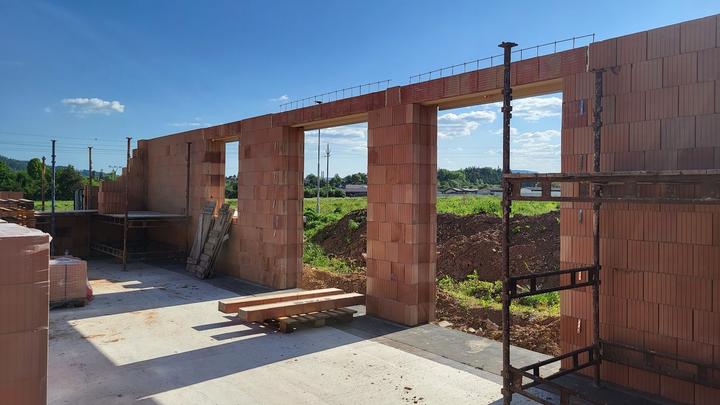

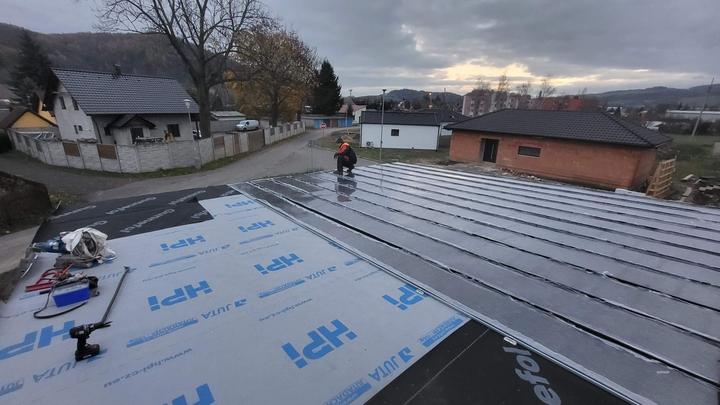

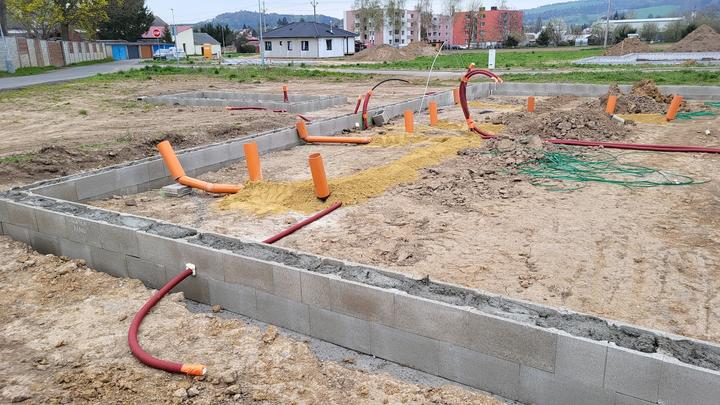

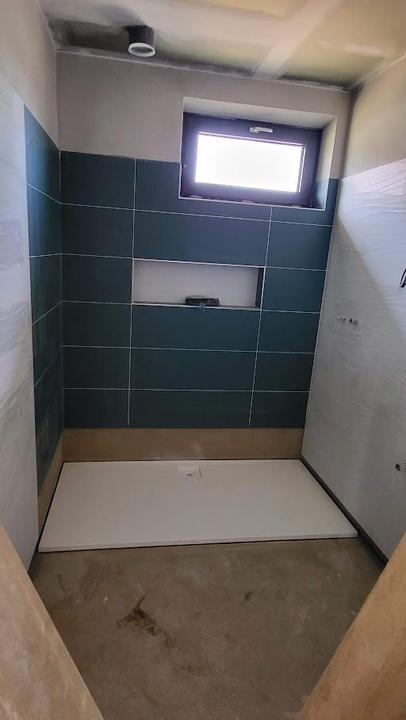

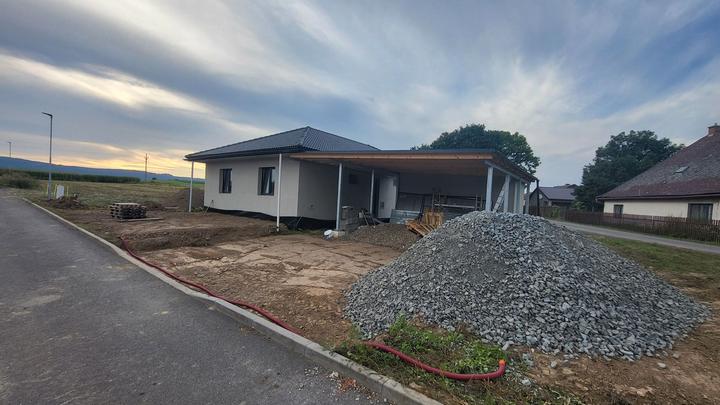

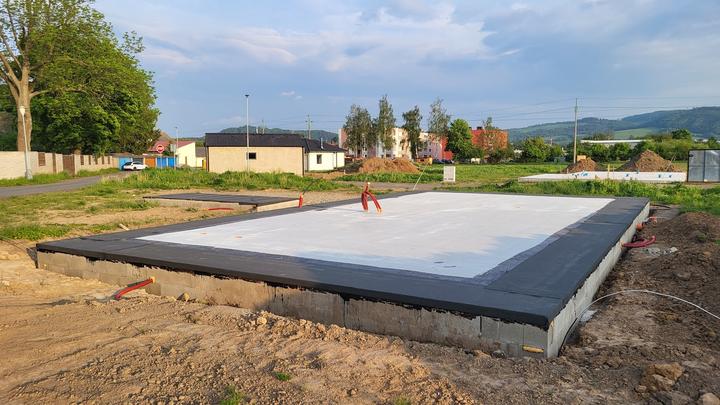

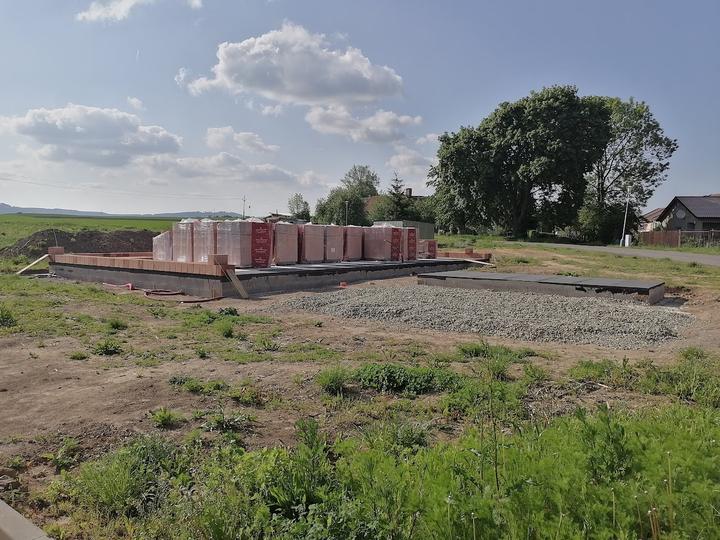

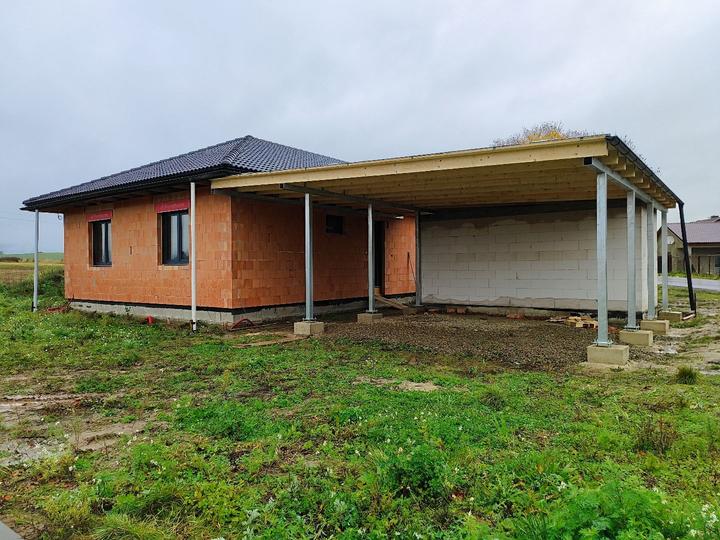

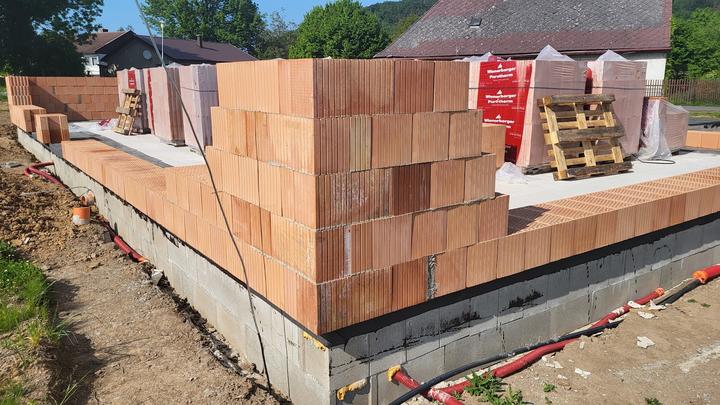

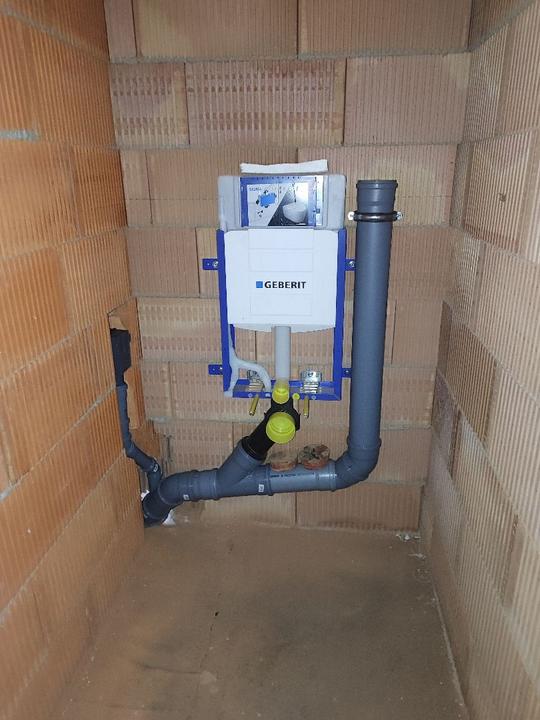

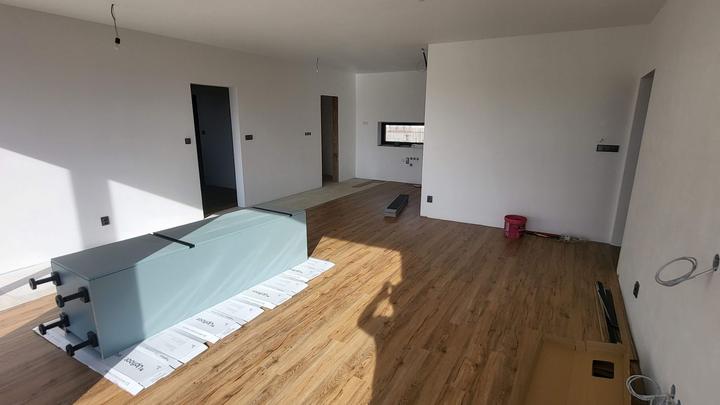

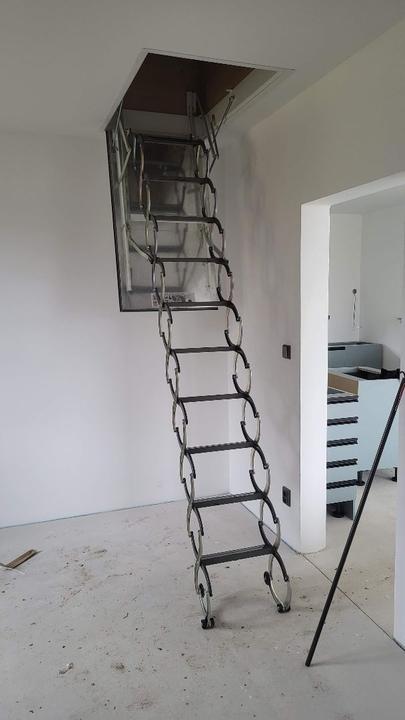

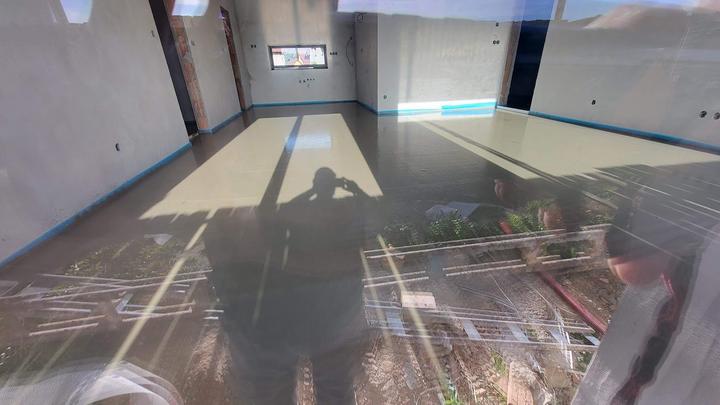

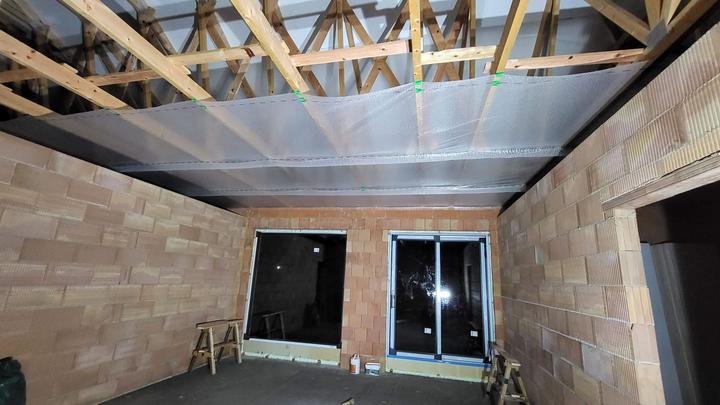

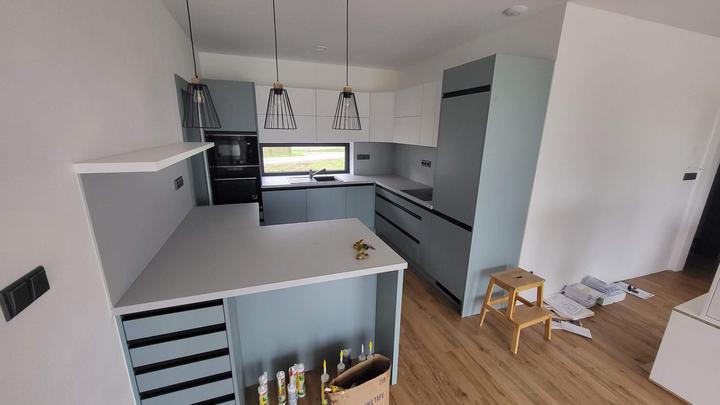

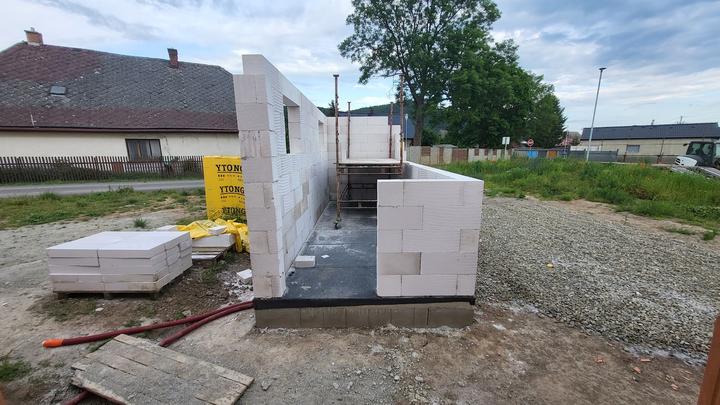

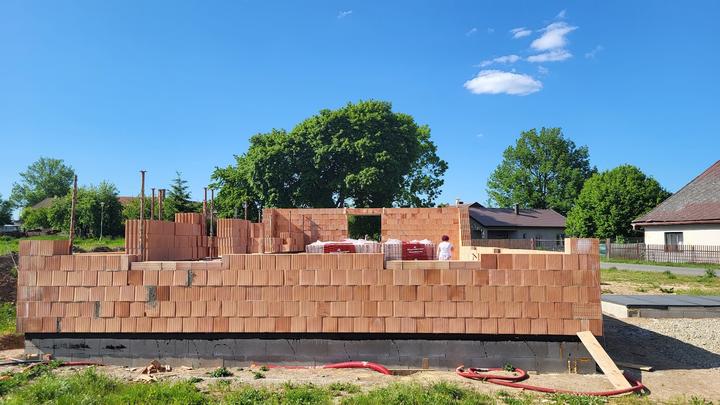

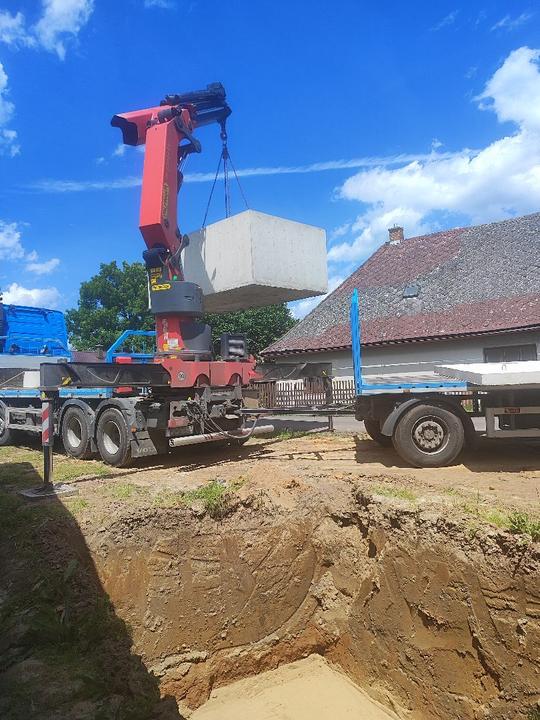

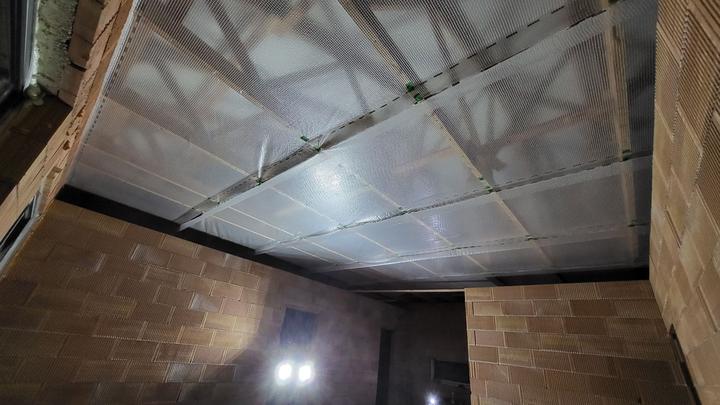

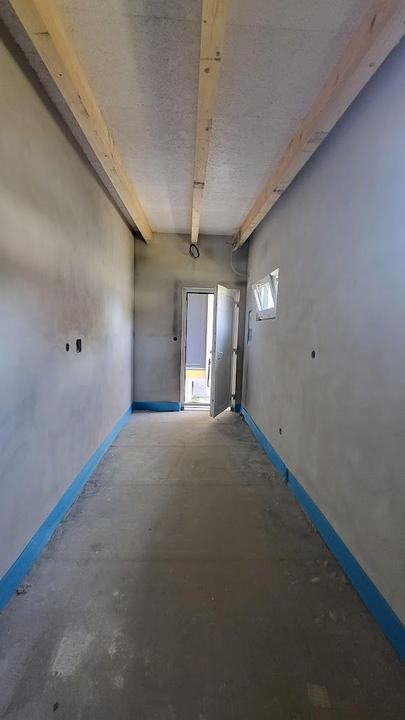

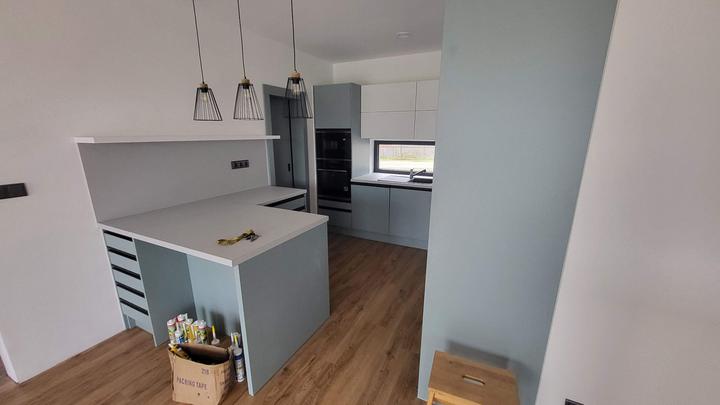

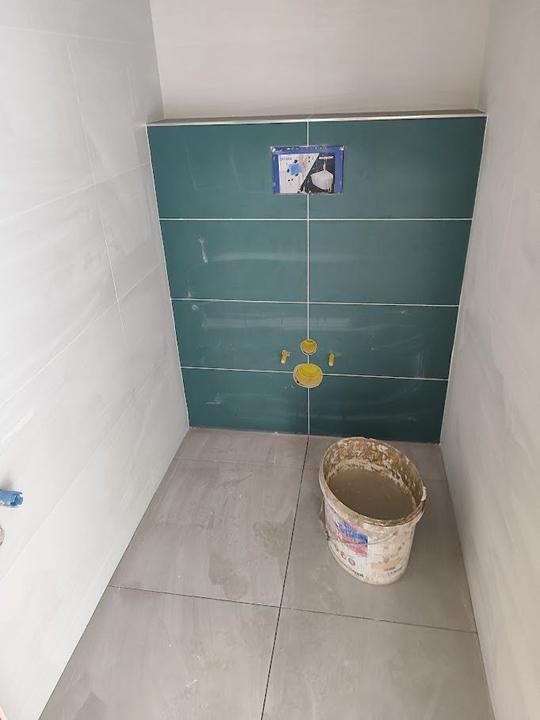

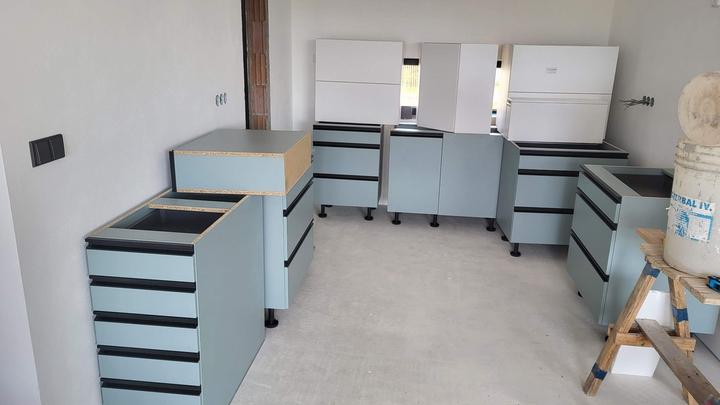

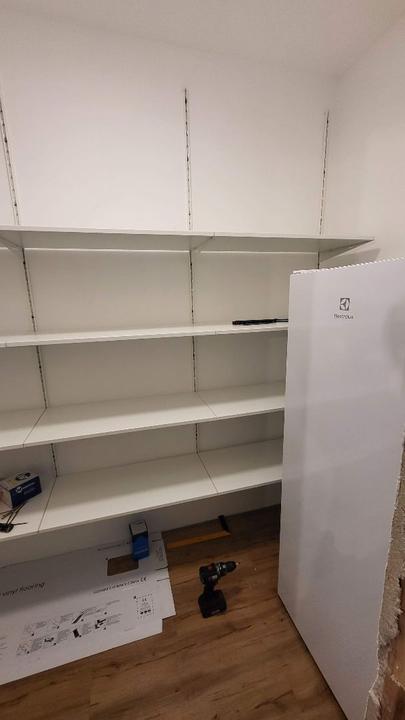

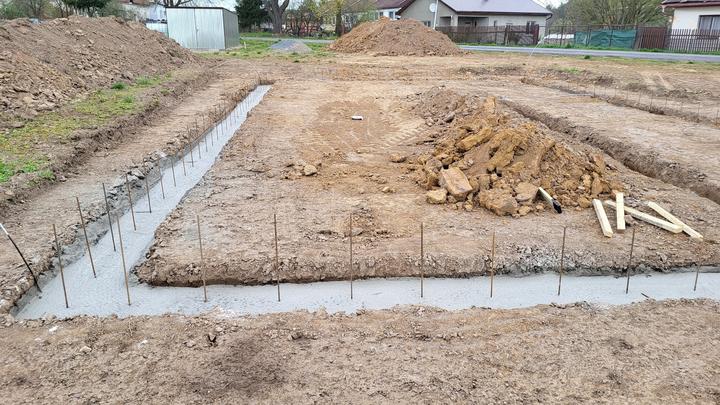

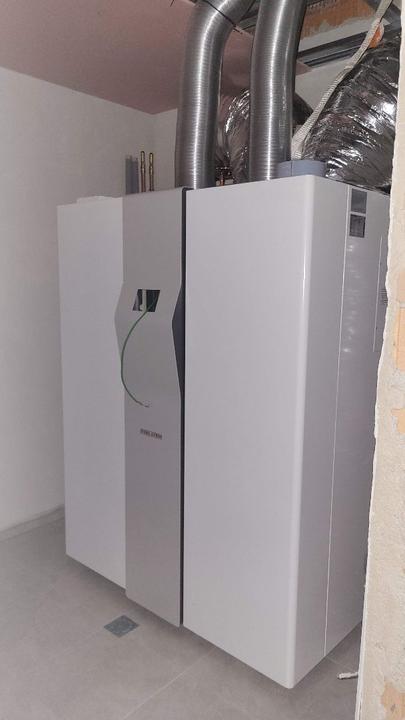

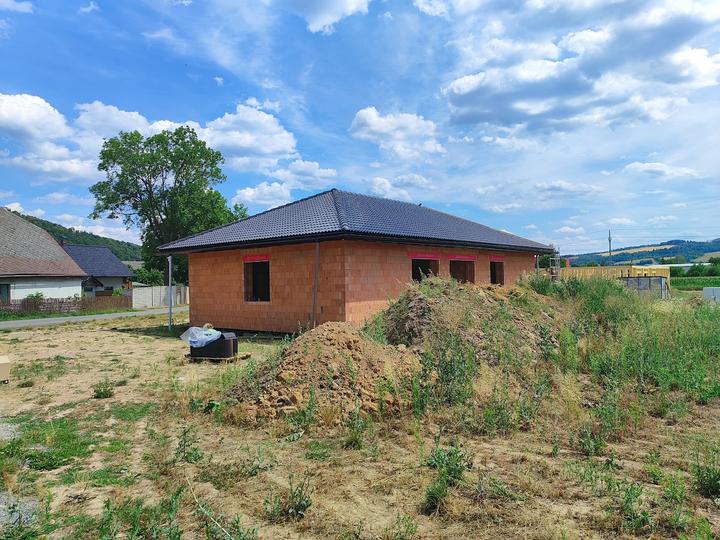

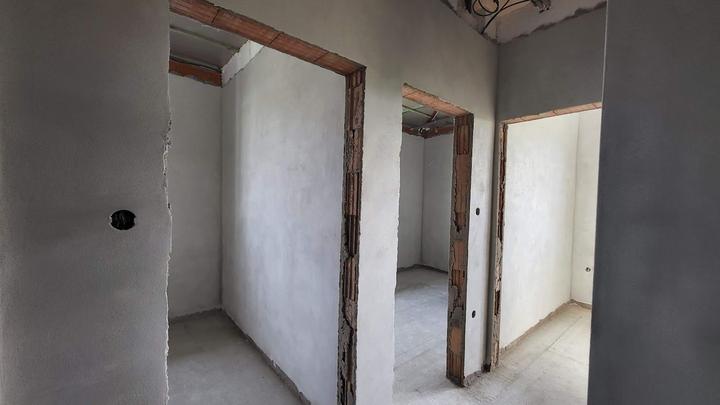

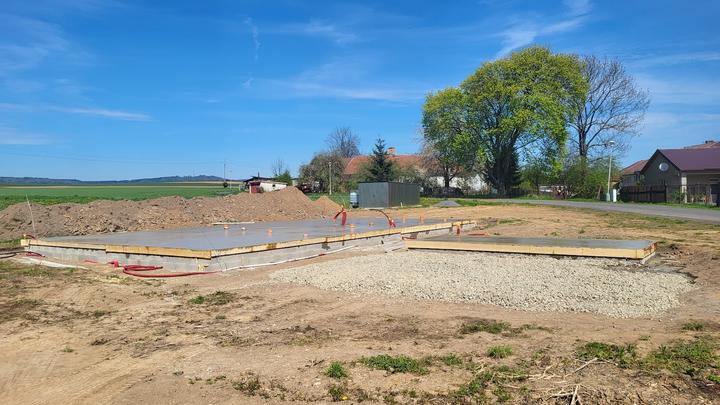

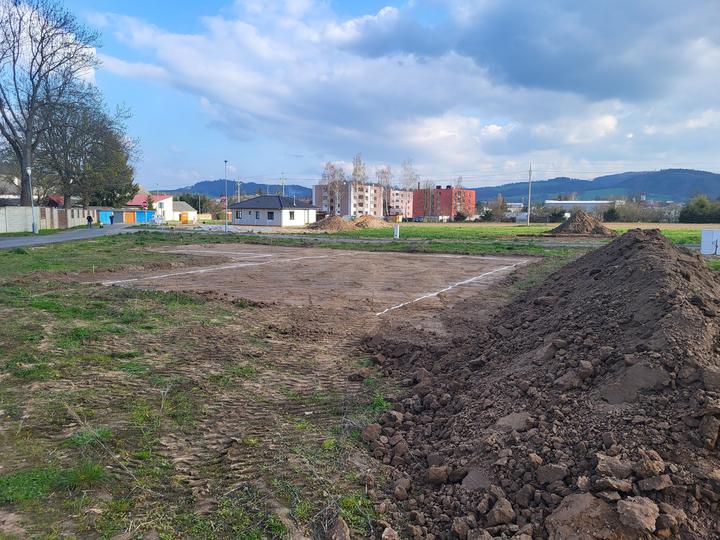

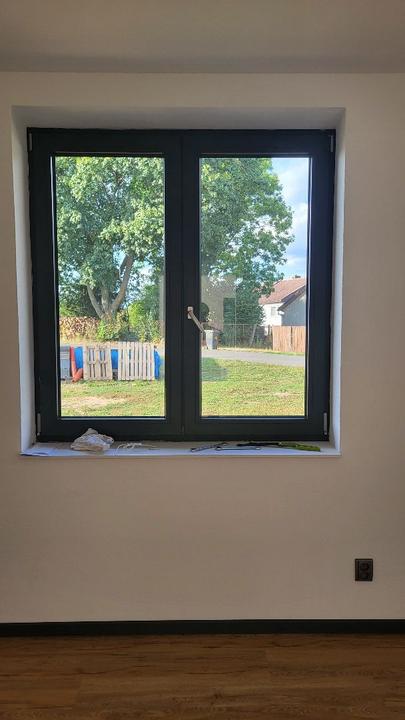

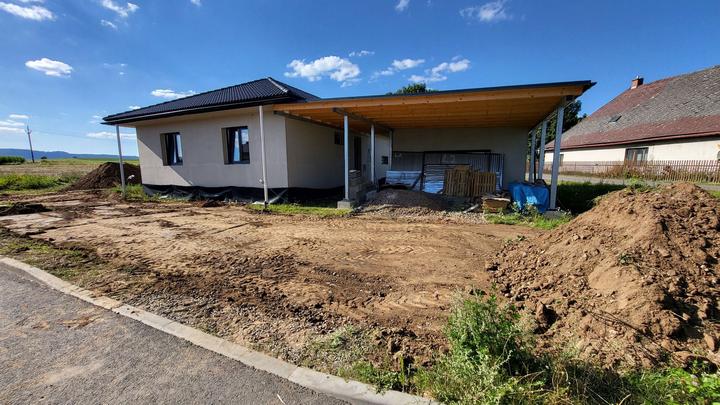

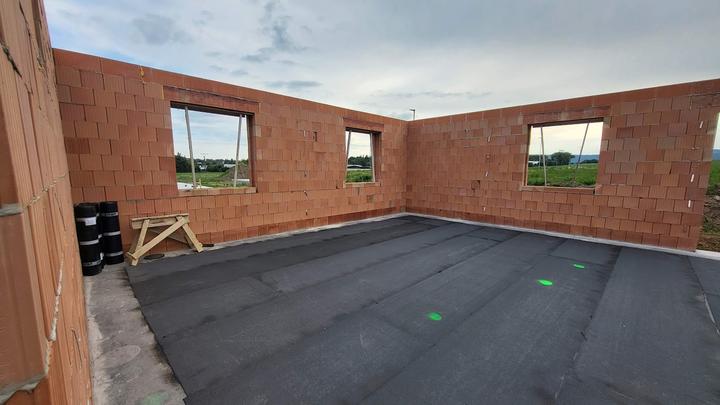

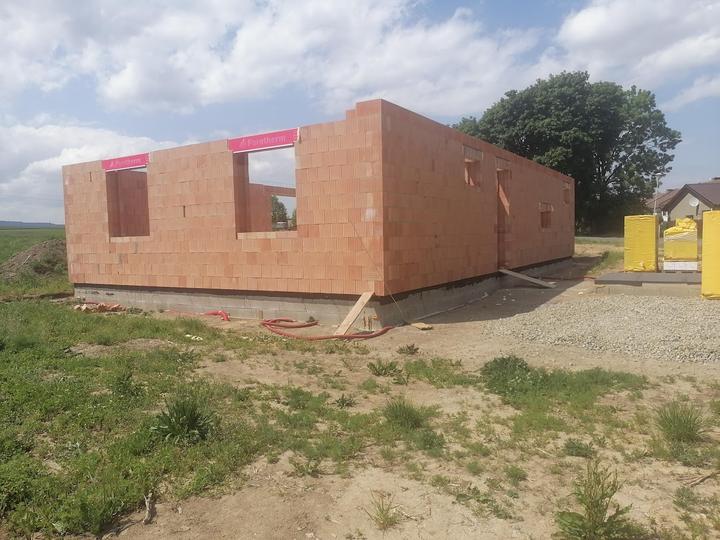

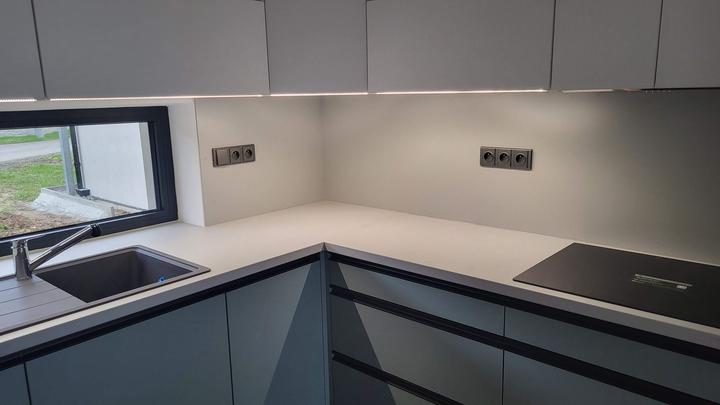

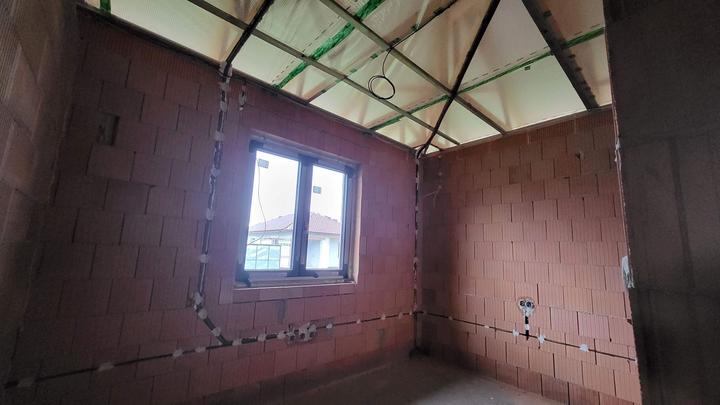

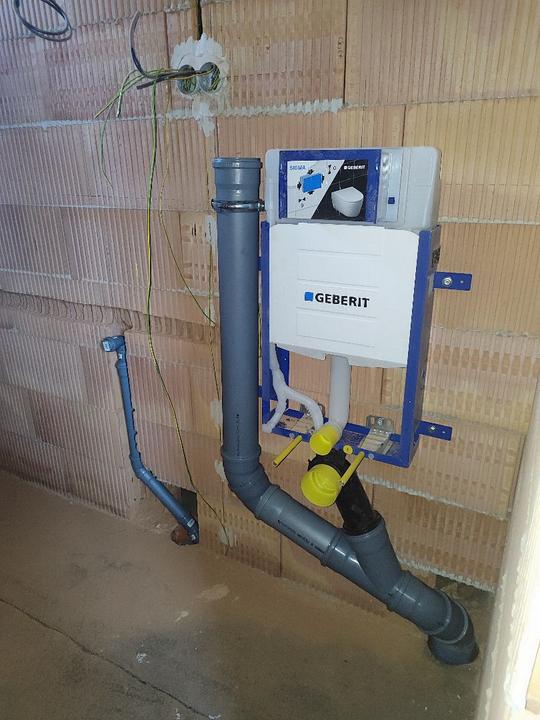

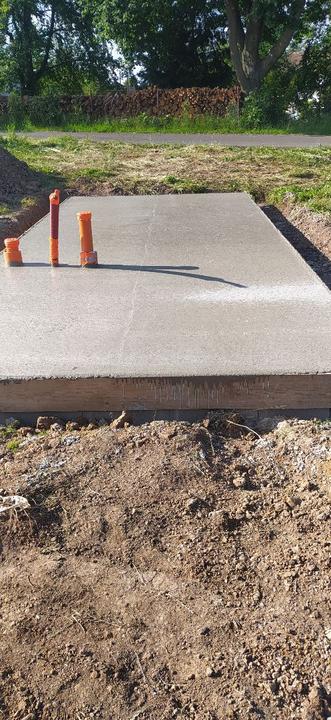

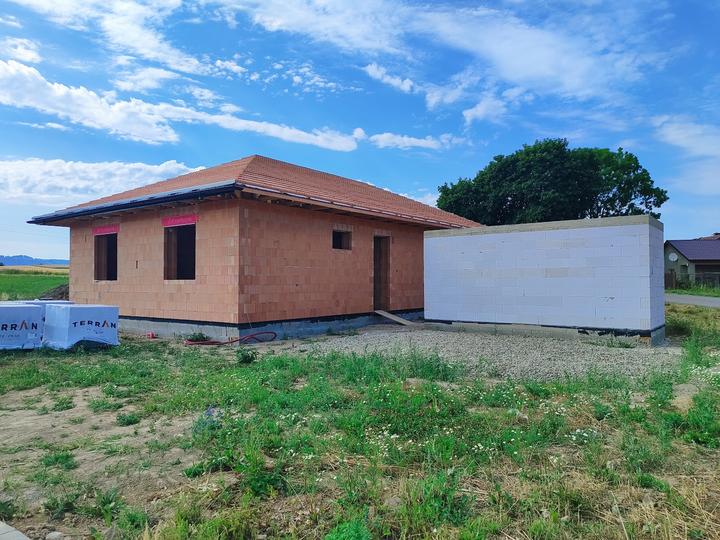

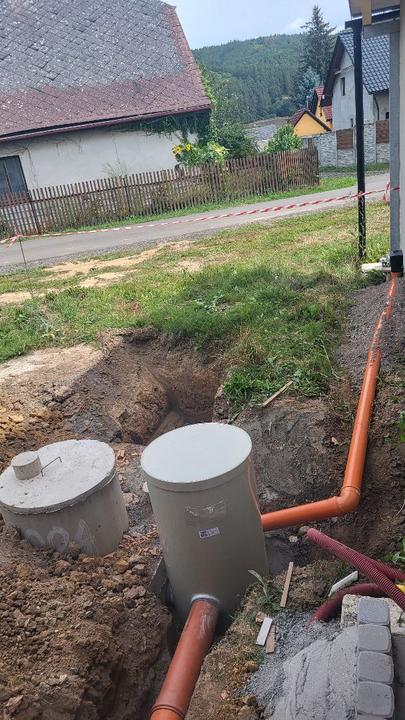

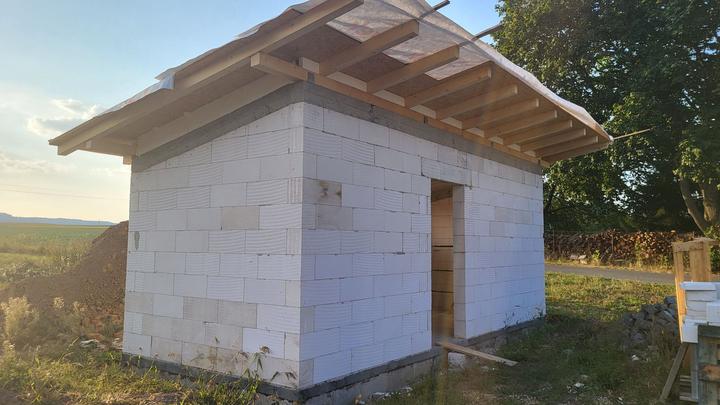

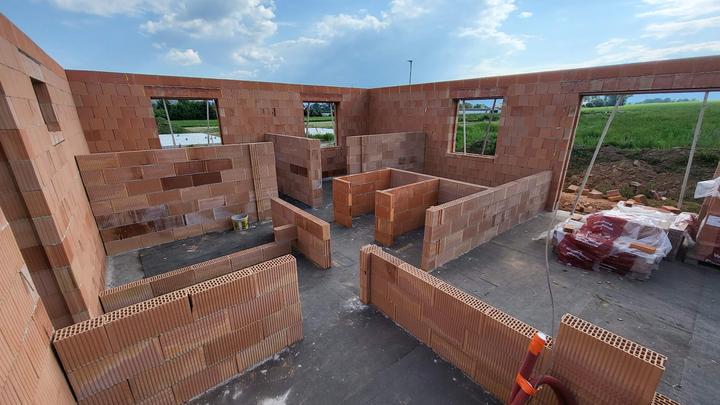

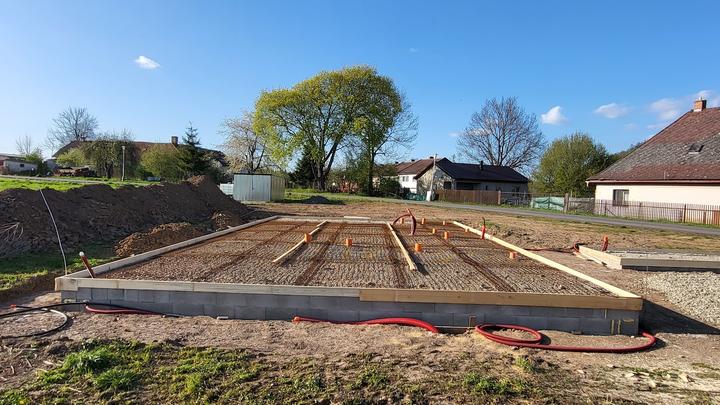

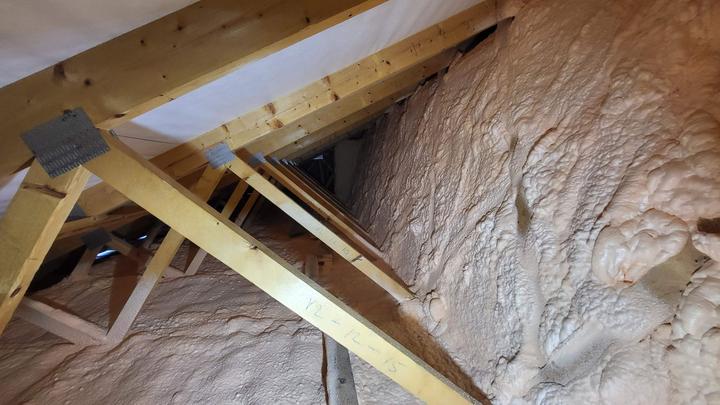

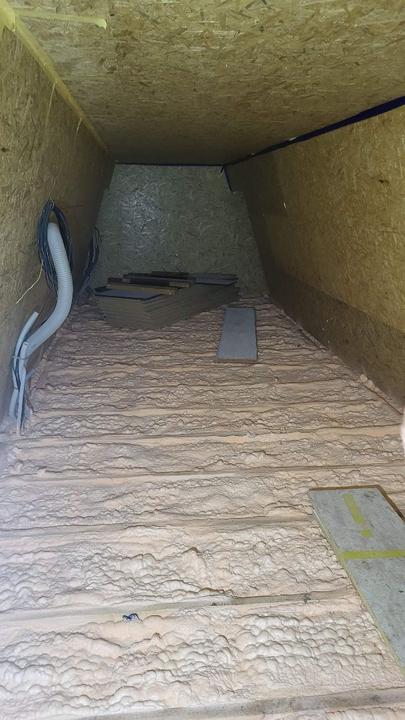

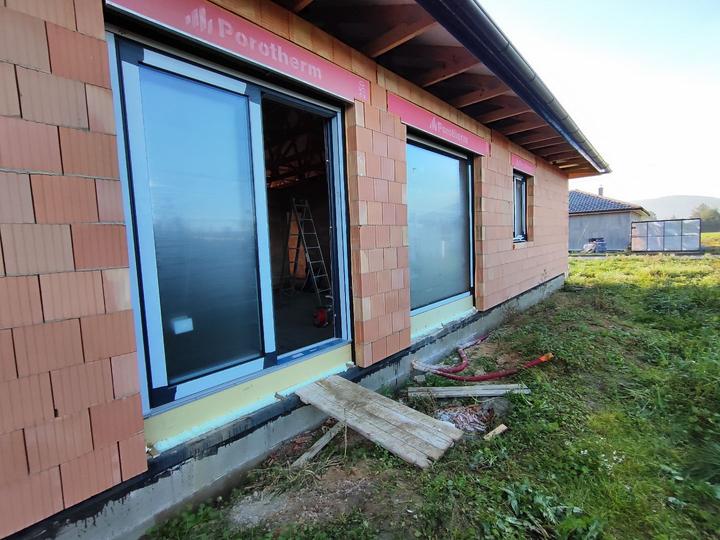

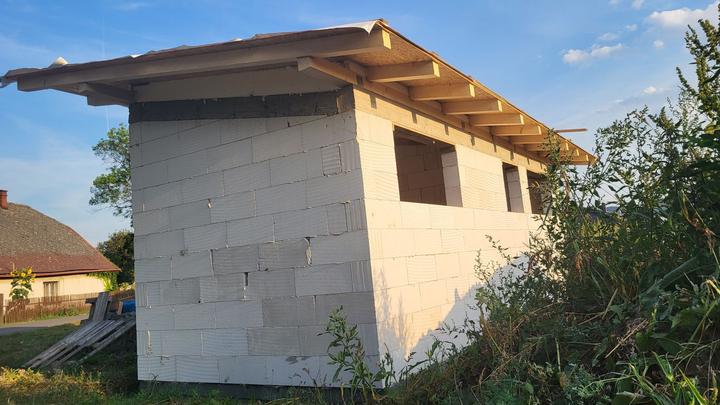

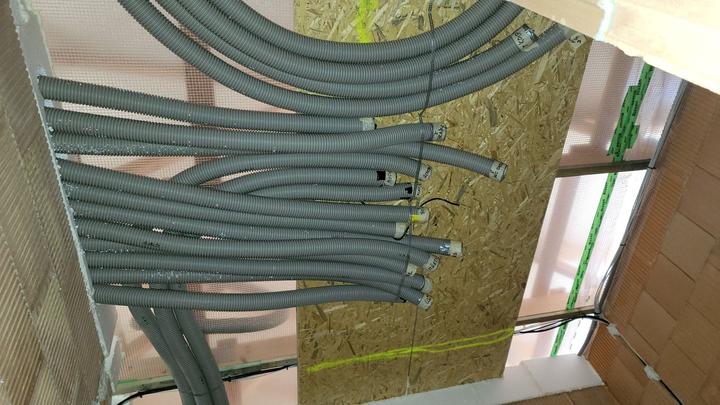

dlouhý rok ladění půdorysu a čekání na zasíťování pozemku 01/2023 - během 17 dní vyřízené stavební povolení :-) 04/2023 - začátek výkopu 06/2023 - hotové komplet zdivo 07/2023 - vazníky + střecha 10/2023 - okna 10/2023 - parotěska na strop 10 - 11/2…
