Rozhodli jsme se dostavět v nevyužitém prostoru v zadní části budovy, kde původně měl být prostor k sezení, celou jednu stěnu a probouráním dveří zevnitř nám vznikne celá jedna nová místnost - něco jako šatna, prostě odkládací a skladovací místnost.…
Rozhodli jsme se dostavět v nevyužitém prostoru v zadní části budovy, kde původně měl být prostor k sezení, celou jednu stěnu a probouráním dveří zevnitř nám vznikne celá jedna nová místnost - něco jako šatna, prostě odkládací a skladovací místnost.
03/09 - když to ale vidíme, možná se prostor využije na manželovu pracovnu a šatna vznikne v 1. patře, to aby manžel nemusel stále do schodů a zpátky... ;o)
Termín: jaro 2009, přípravy a nákup materiálu už letos 2008.
1.11.08 využití slevy ve stavebninách a nákup cihel se slevou 48%

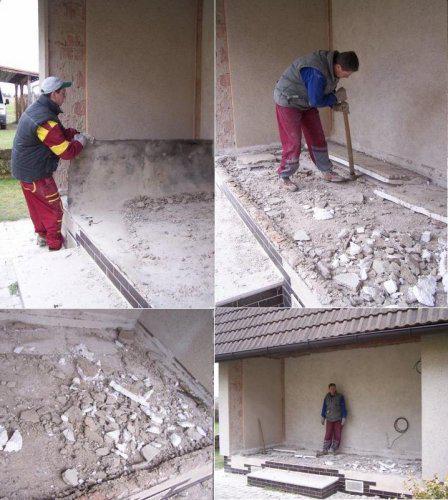

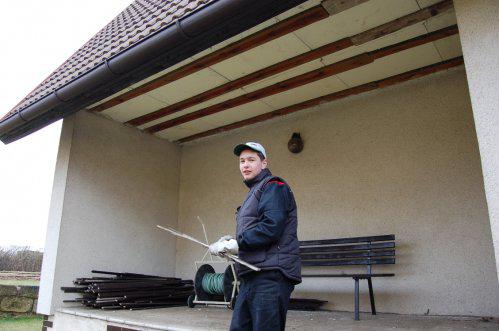

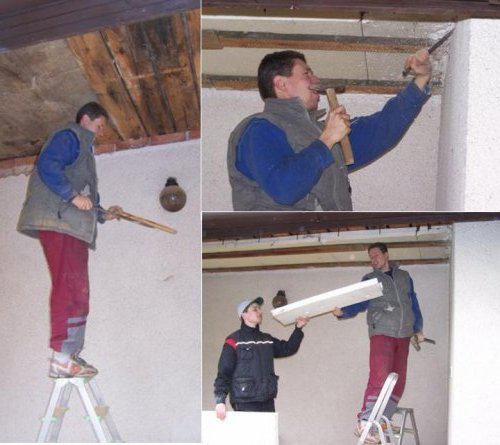

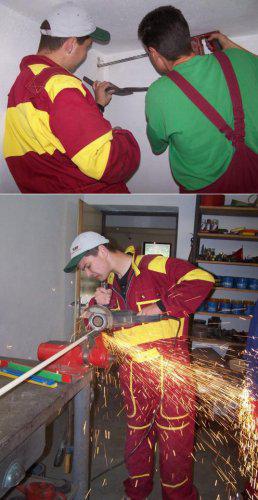

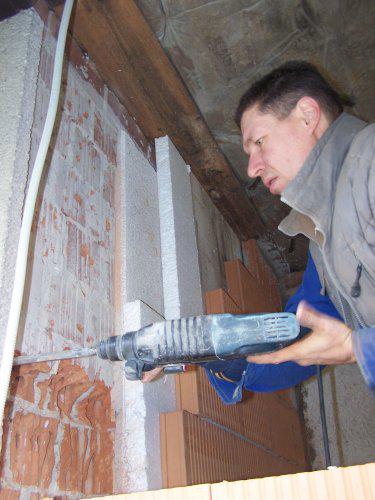

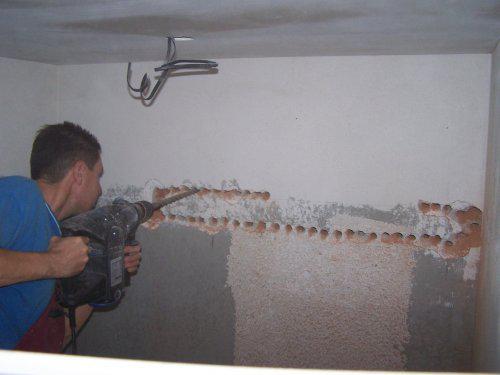

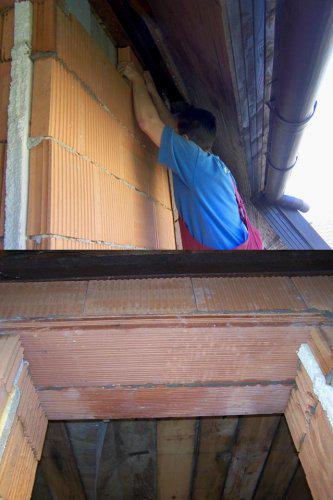

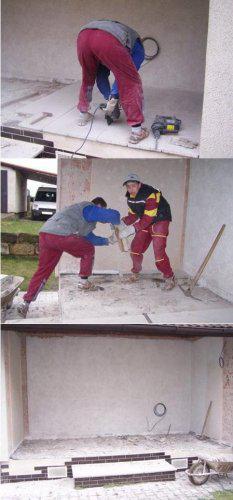

02/09 - začíná se rozebírat strop výklenku, izolace a prkna jdou dolů, rozebrané palubky se využijí na podbití přístřešku na auto, nařežou se stěny, odstraní břizolit, vytvoření kapes pro novou stěnu

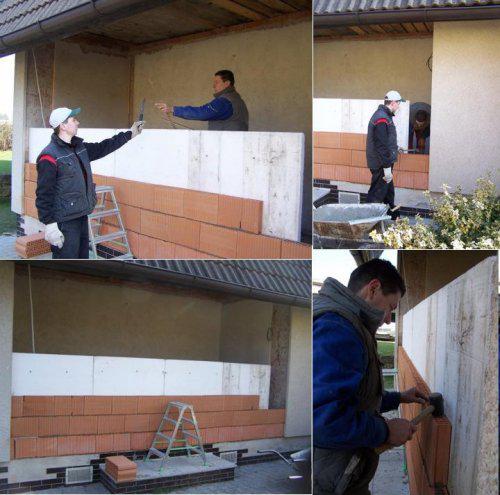

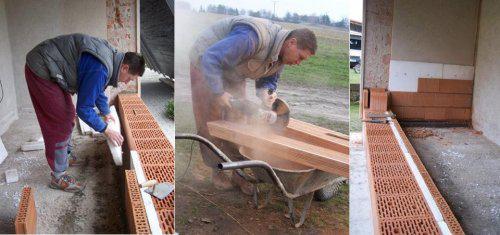

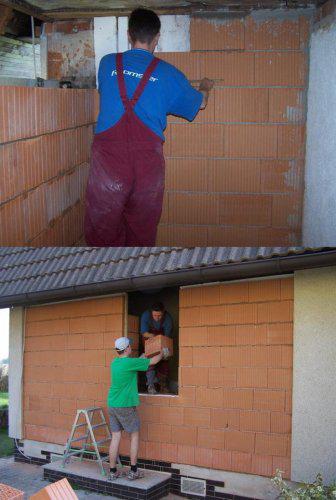

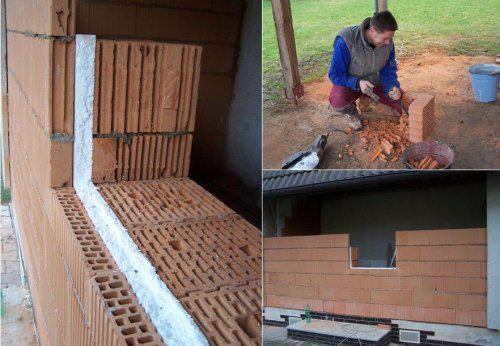

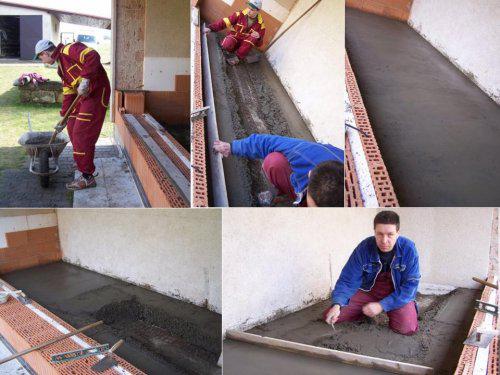

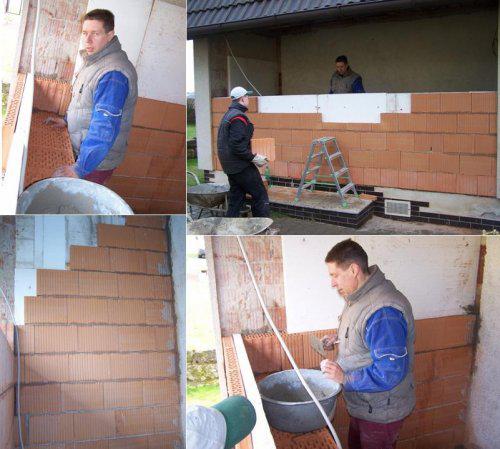

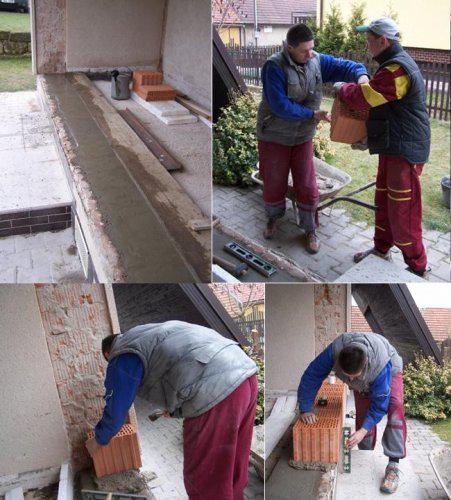

03/09 - pokračuje se podlahou, všechno se odstraní a vybetonuje základ pro nosnou zeď, no a začíná se zdít nová stěna, stíháme i vybetonovat celou podlahu. Zdí se stěna a rýsuje se už i okno.

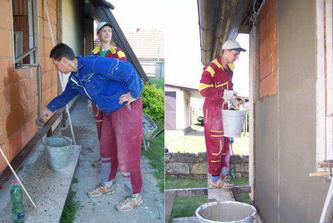

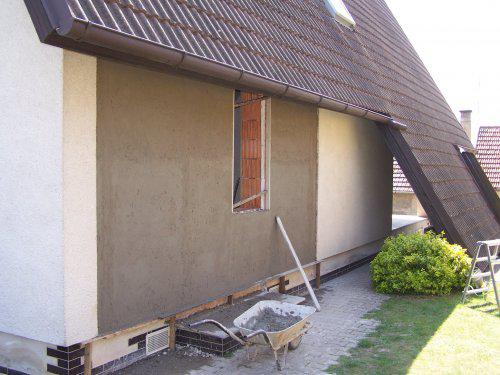

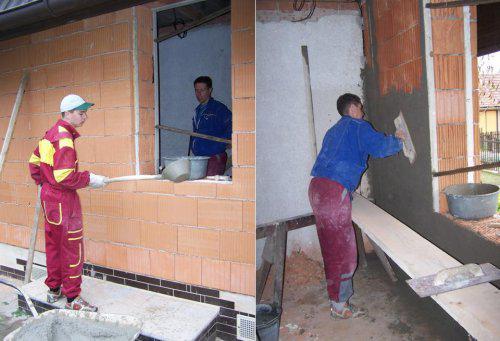

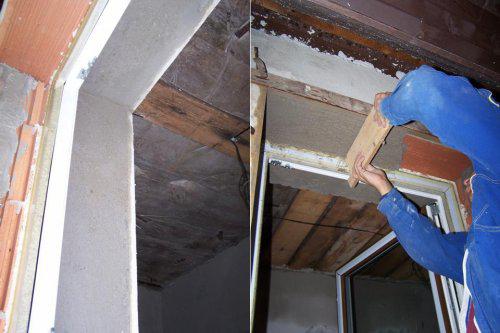

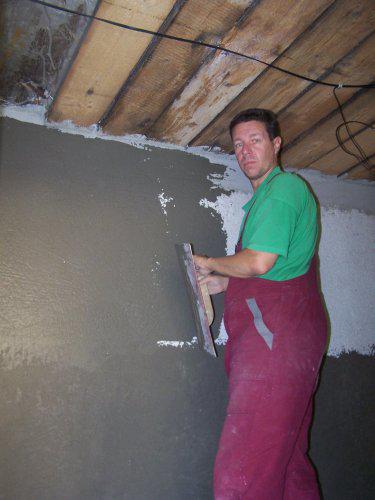

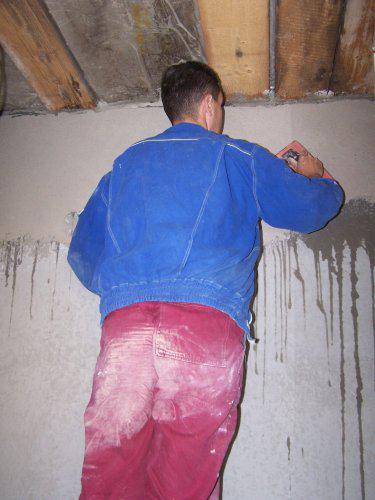

04/09 - dokončujeme stěnu s otvorem pro okno, musíme dokoupit pár kusů cihel. 6.4.09 Cihly dokoupeny, další velikonoční víkend to dojedem do konce. 11.4.09 Dodělán překlad a hrubá stavba je hotová. Začalo se s pracemi uvnitř - rozvod elektriky, 17.4.09 objednáno okno. 18.4.09 dodělána vnitřní omítka... 25.4.09 První vrstva venkovní omítky, na vnější vrstvu-břizolit nám přijde Ukrajinec Voloďa ;o)

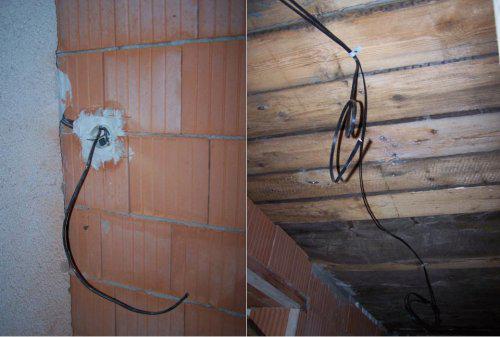

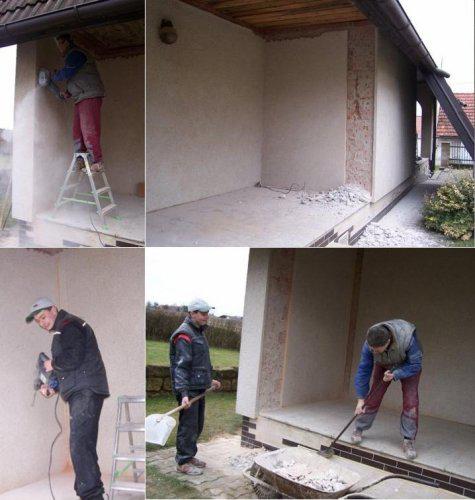

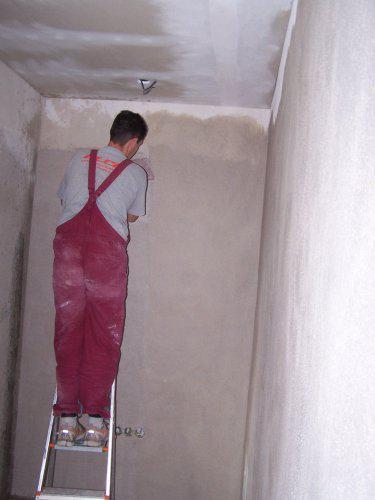

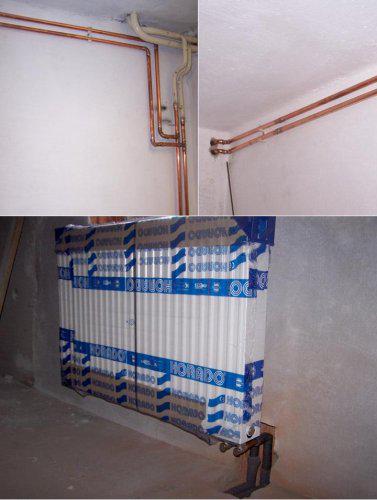

05/09 Jsme po dovolené a dodělávají se další drobnosti - penetrace stěny, máme okno a topení!

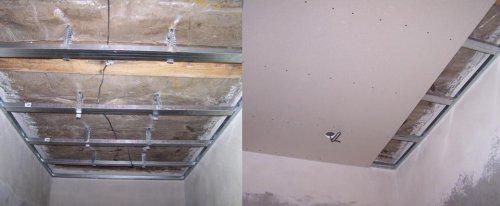

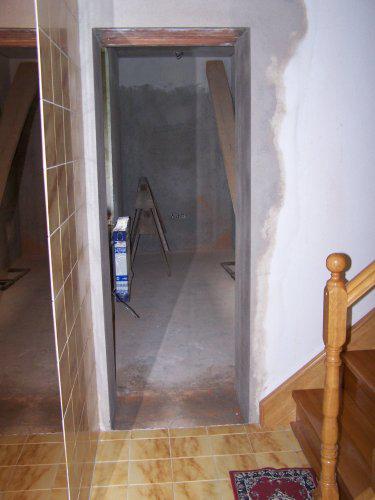

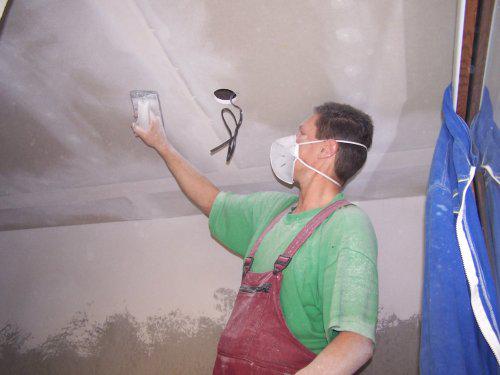

06/09 Další dodělávání - štukování, rohy okna, zabetonování díry kolem trubky topení, strop, příprava na bourání dveří...

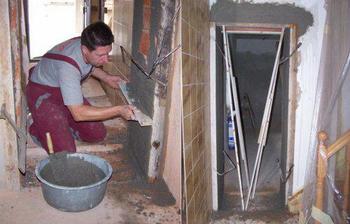

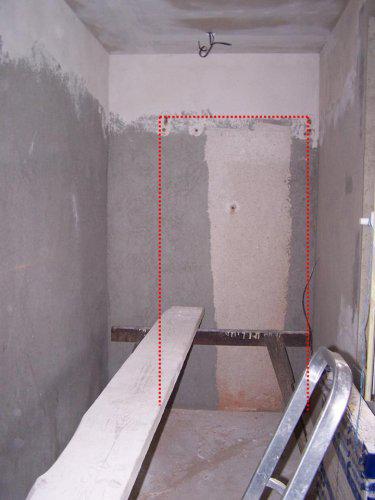

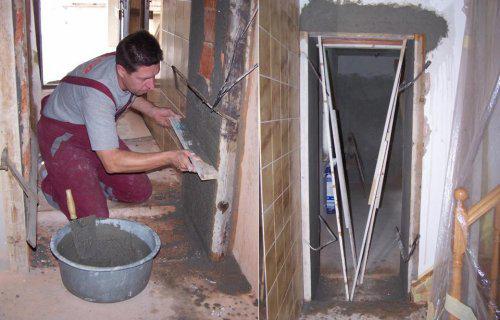

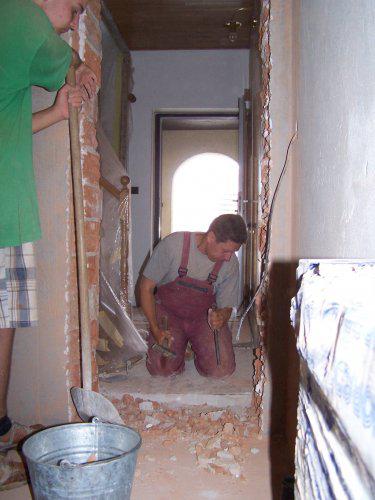

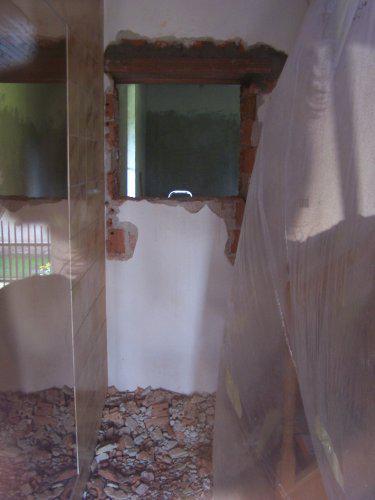

3.7.09 Bouráme opatrně díru pro dveře
4.7.09 Máme ďurku skrz naskrz ;o) Hurá, nelezem do místnosti oknem...

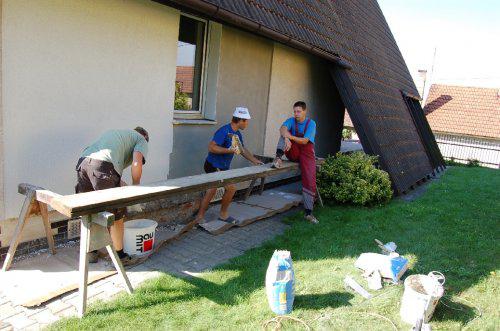

5.-6.7.09 Dodělávky kolem dveří; vybourání schodu podél domu. Velký úklid...

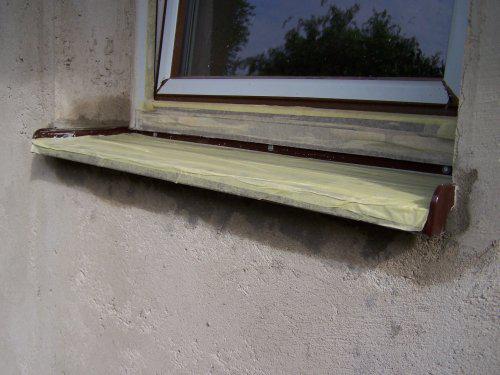

11.7.09 Venkovní parapet, vnitřní štukování načisto...
V průběhu července 09 - vybílení místnosti, ochranný nátěr podlahy a příprava na plovoučku

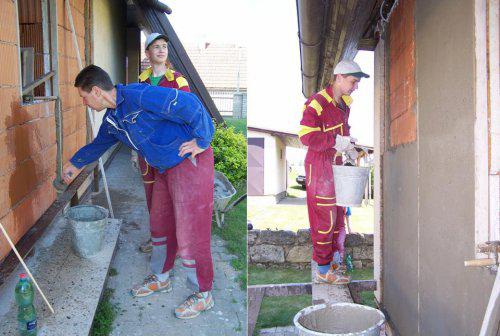

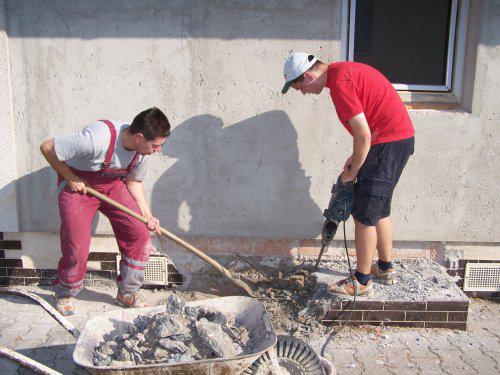

8.8.09 břizolit

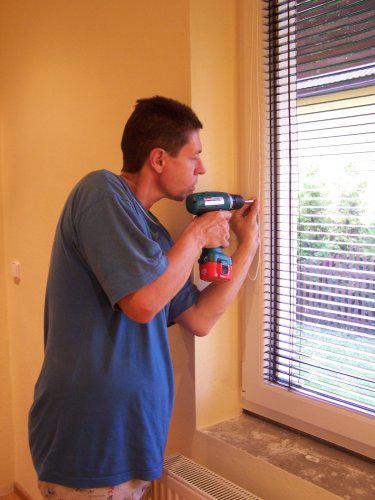

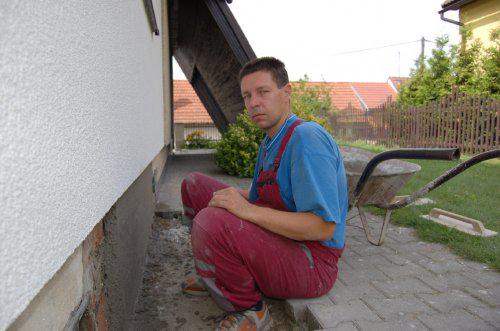

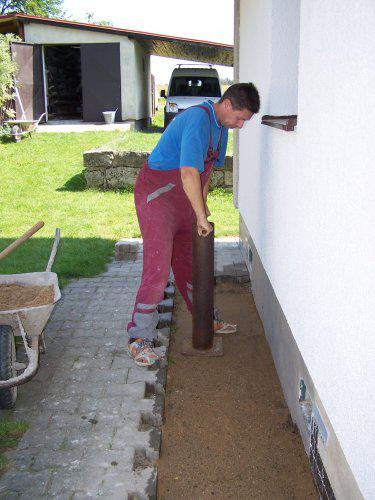

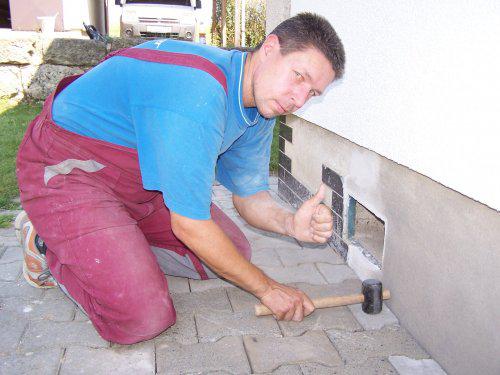

9.8.09 podezdívka

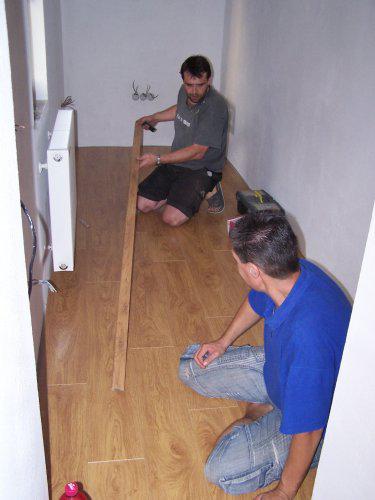

12.8.09 položení plovoucí podlahy

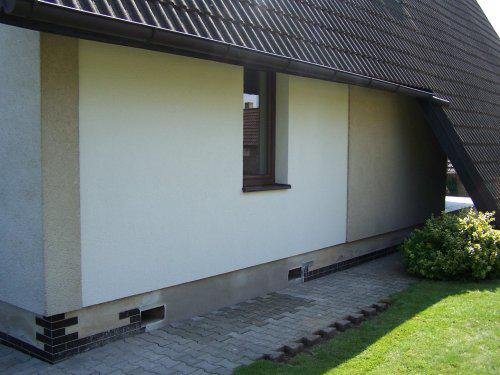

15.8.09 Venku doděláno vše... podezdívka a položena dlažba
22.8.09 vymalováno v barvě, přidělána žaluzie, osvětlení

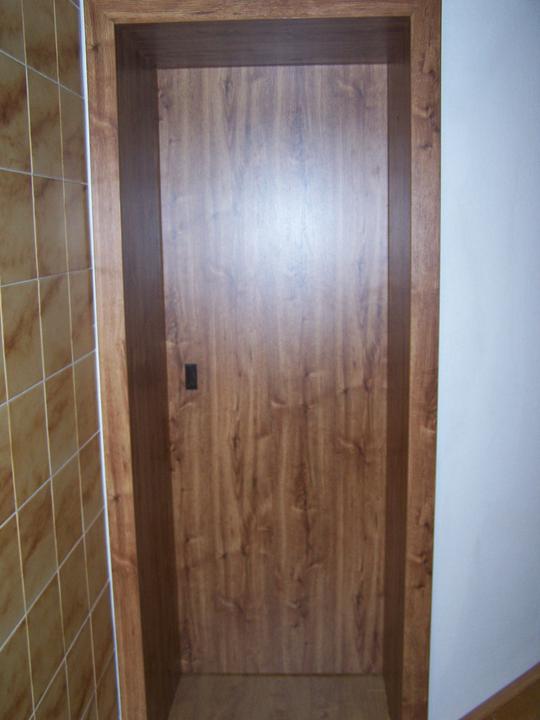

Leden 2010 - nábytek, zašupovací dveře
14.2.2010 - zapojen net a na Valentýna začala fungovat oficiálně pracovna xo)
